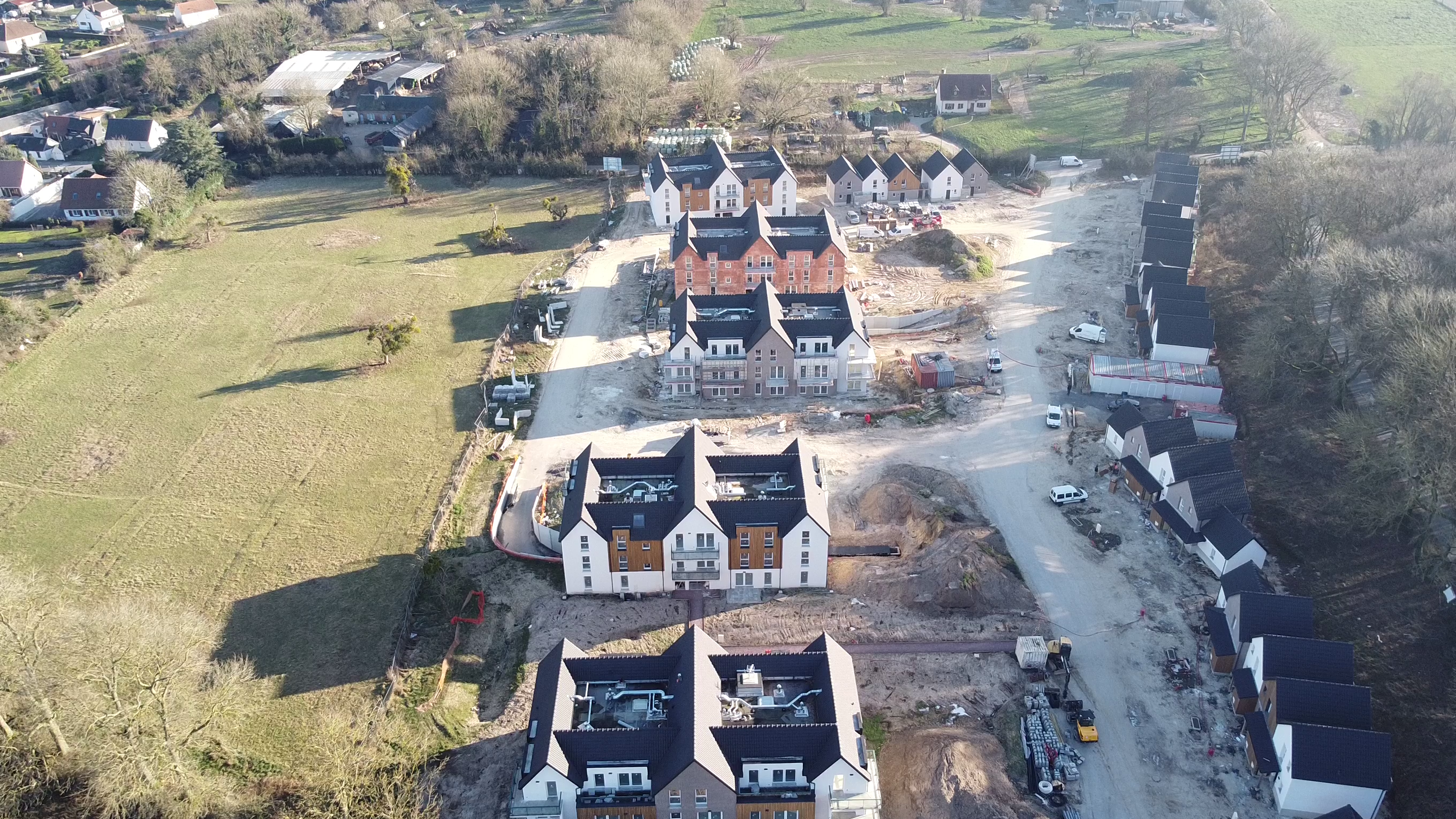

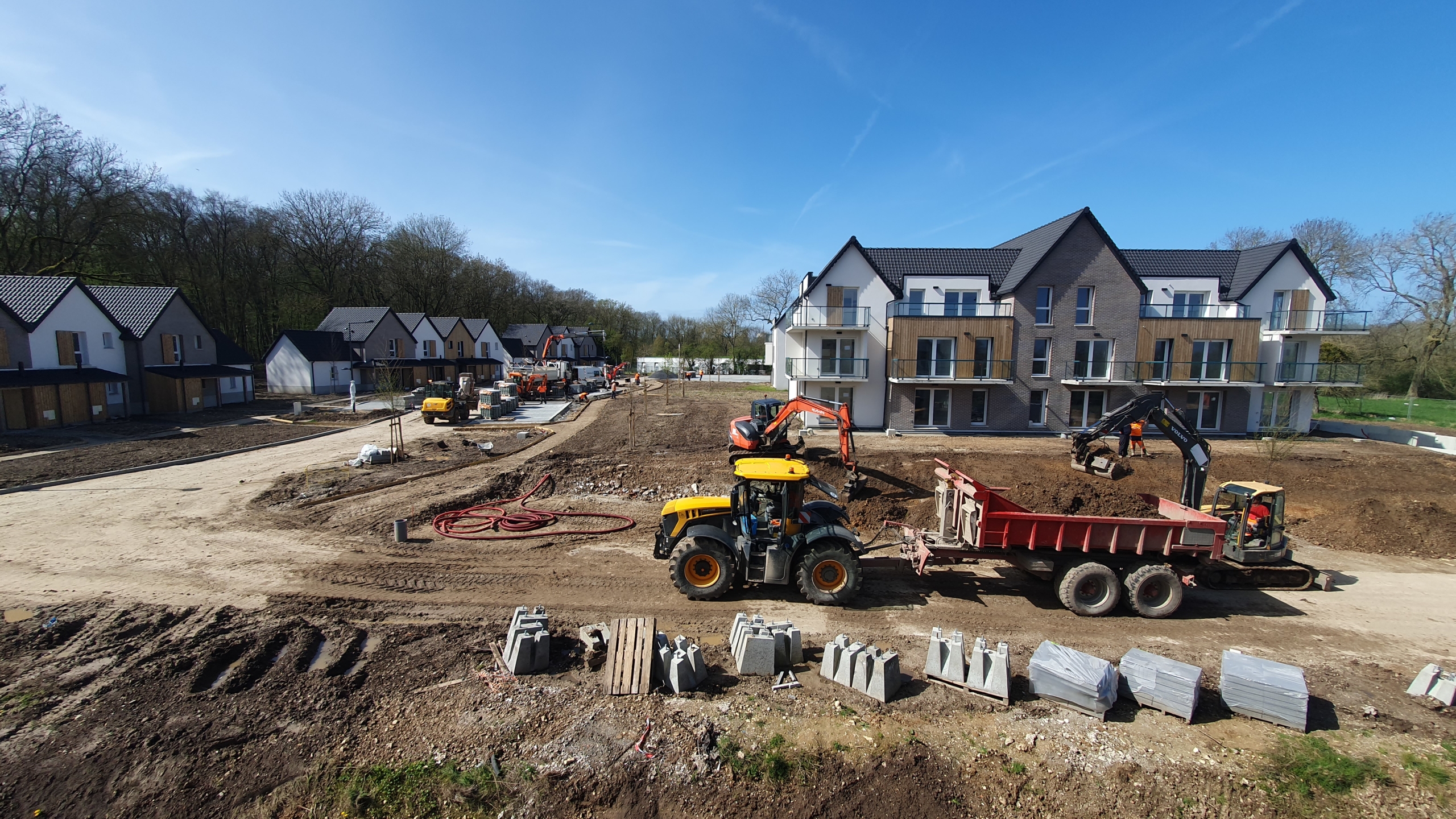

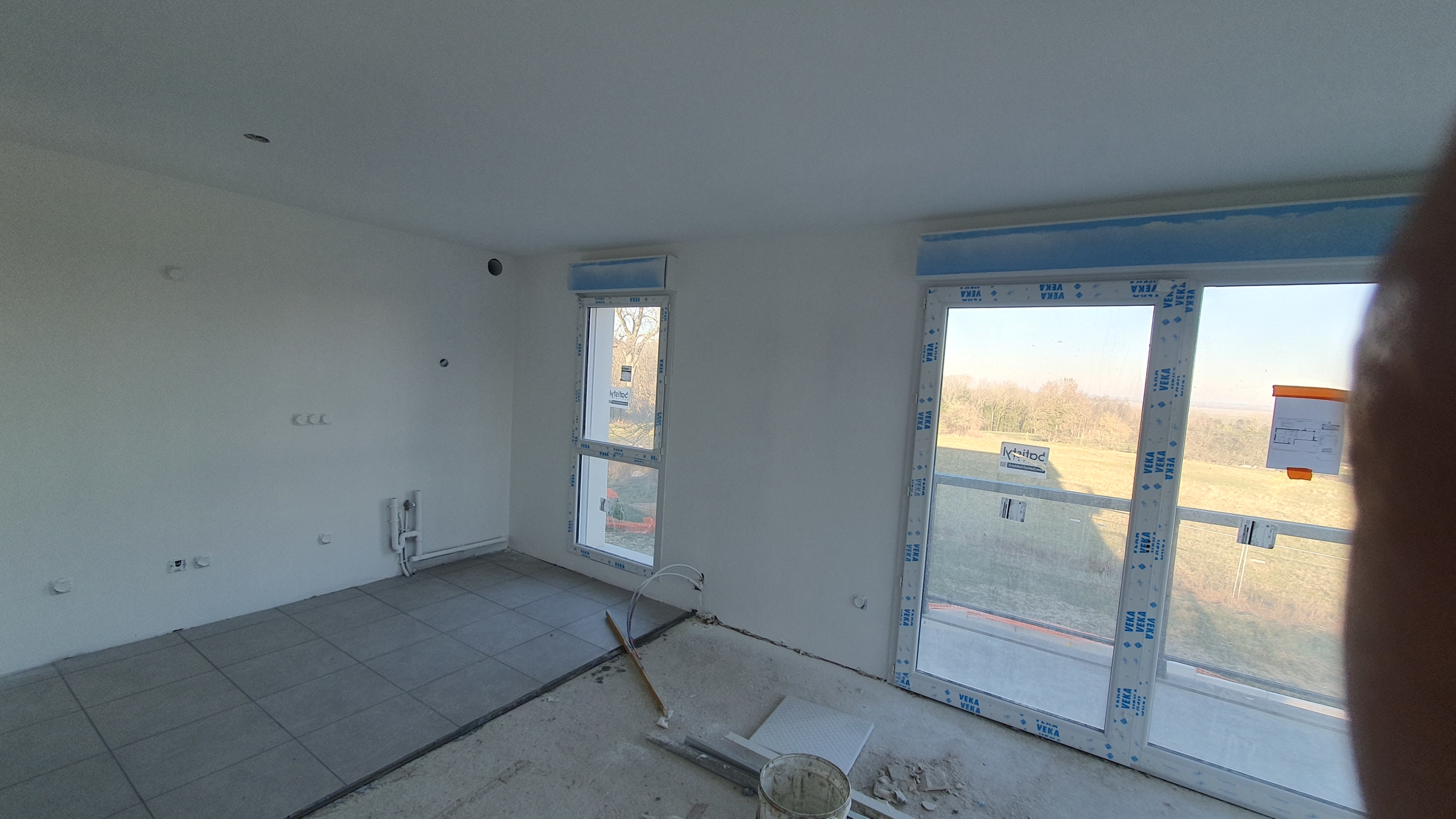

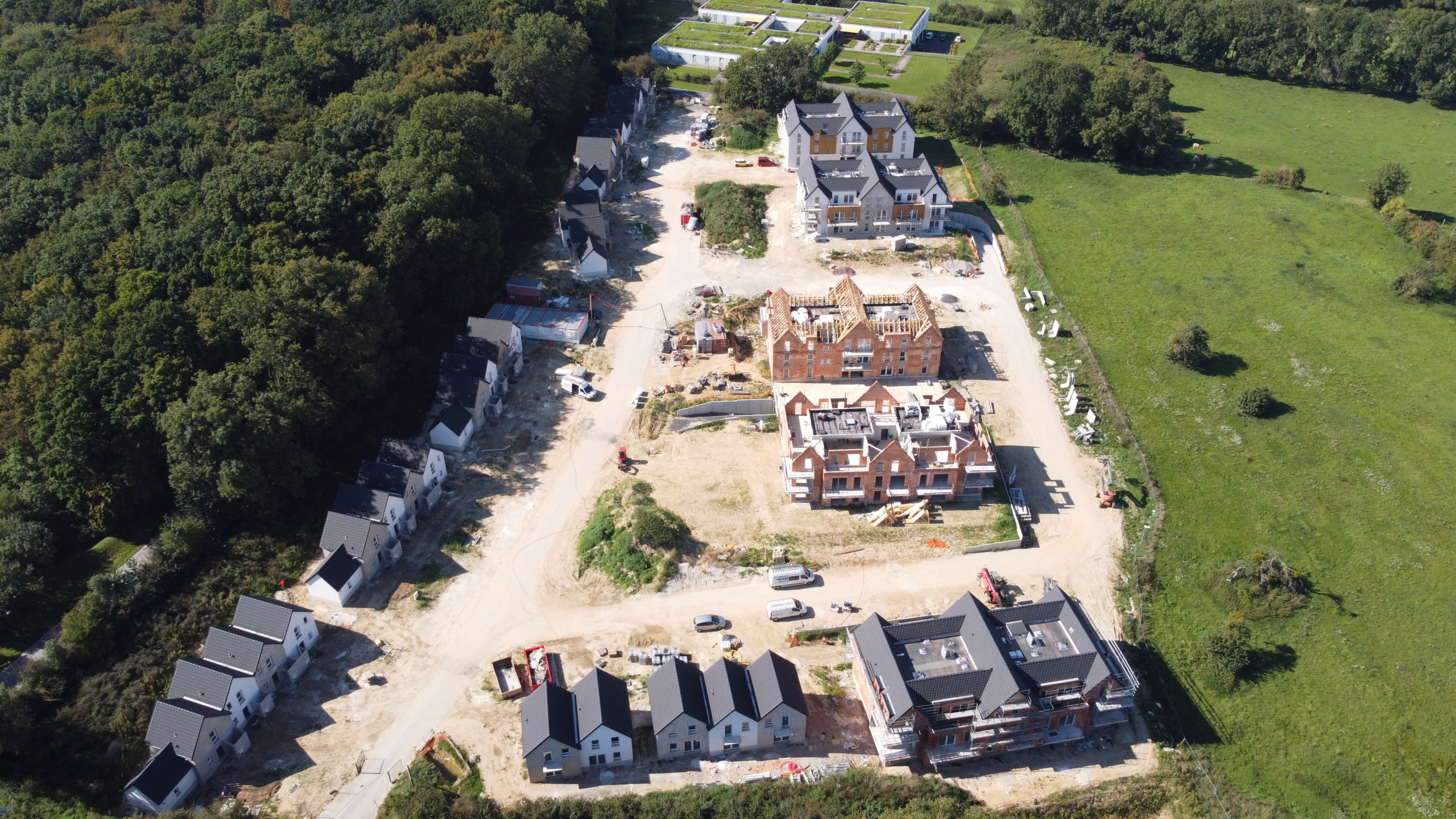

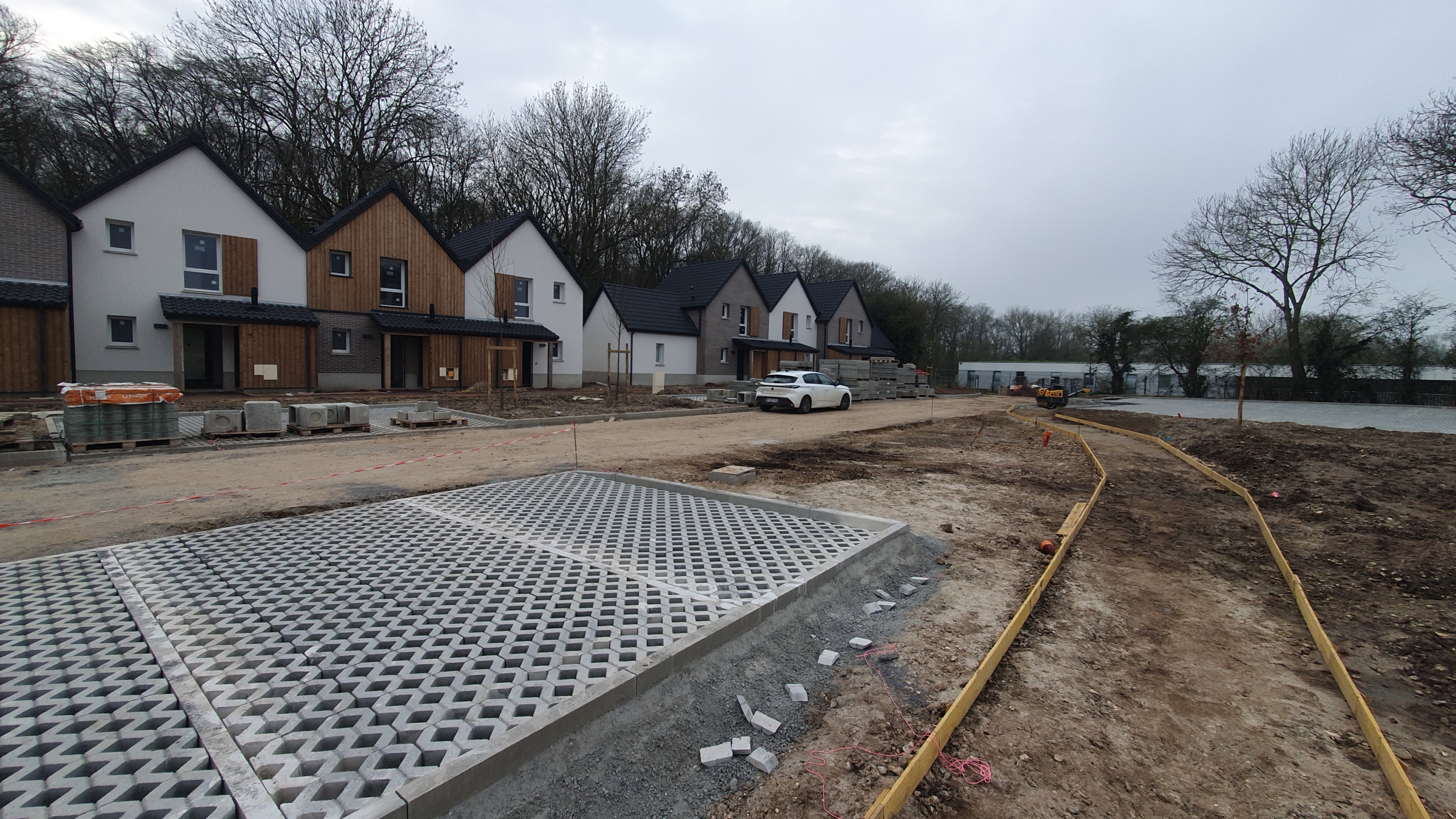

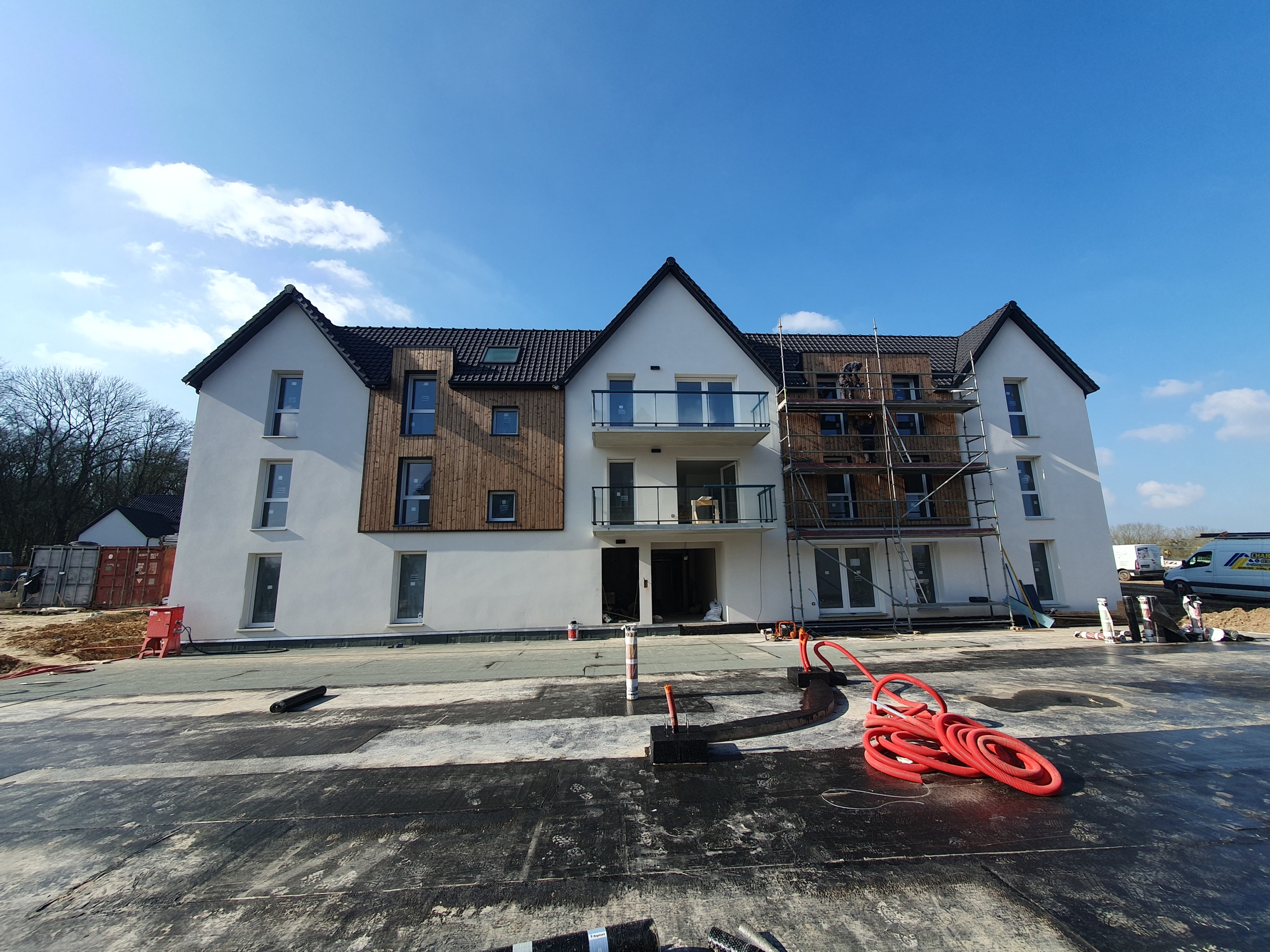

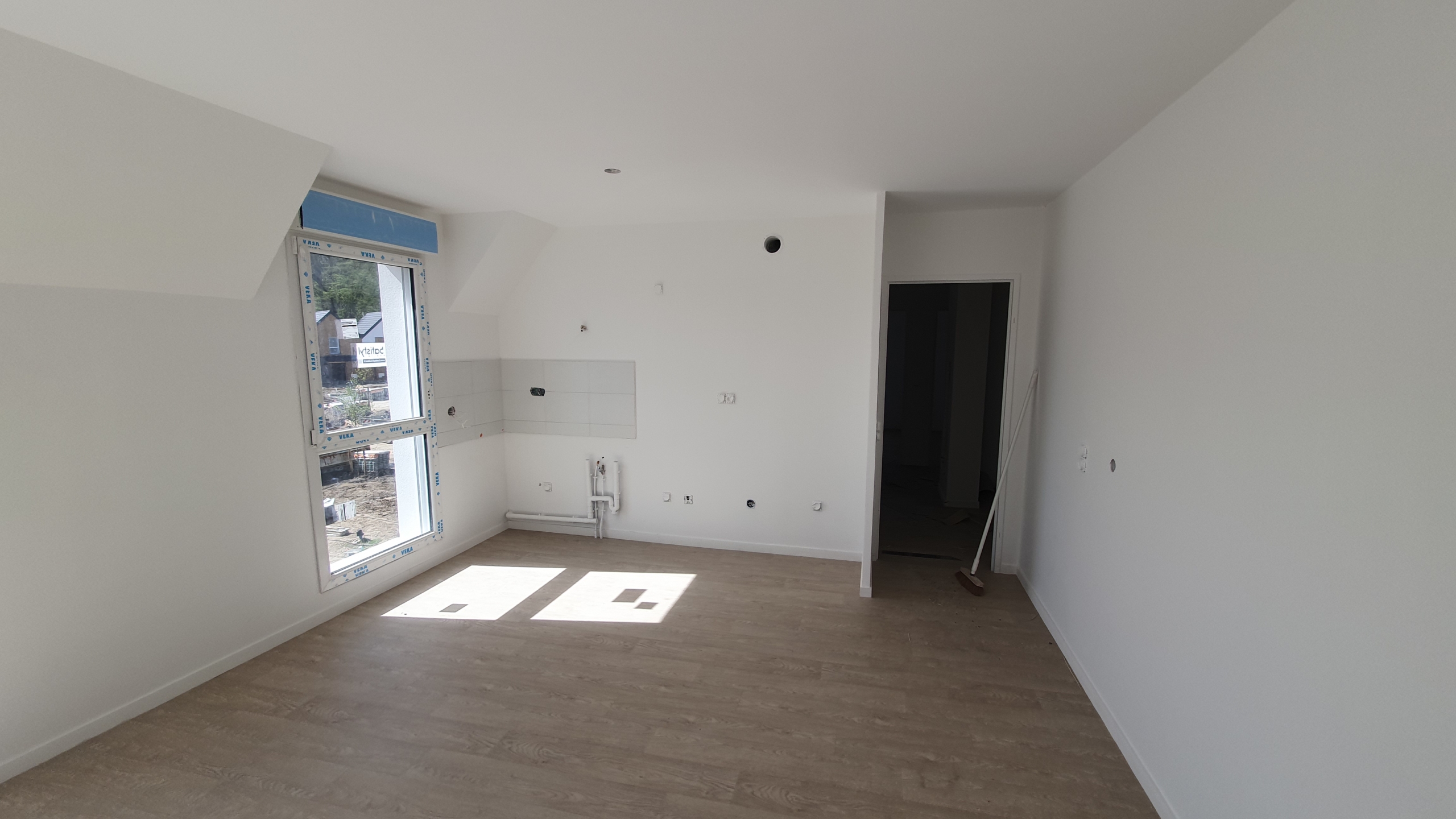

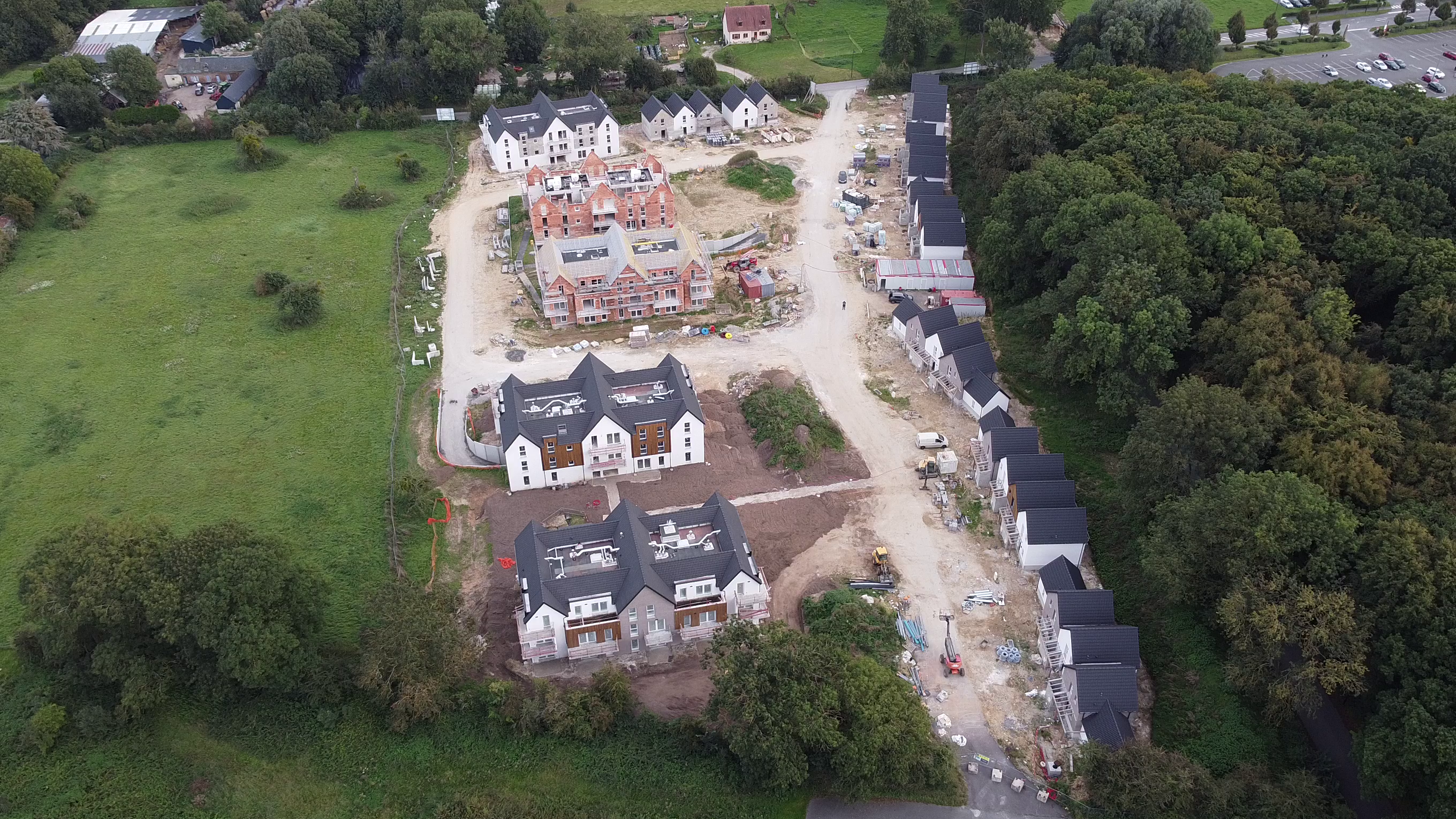

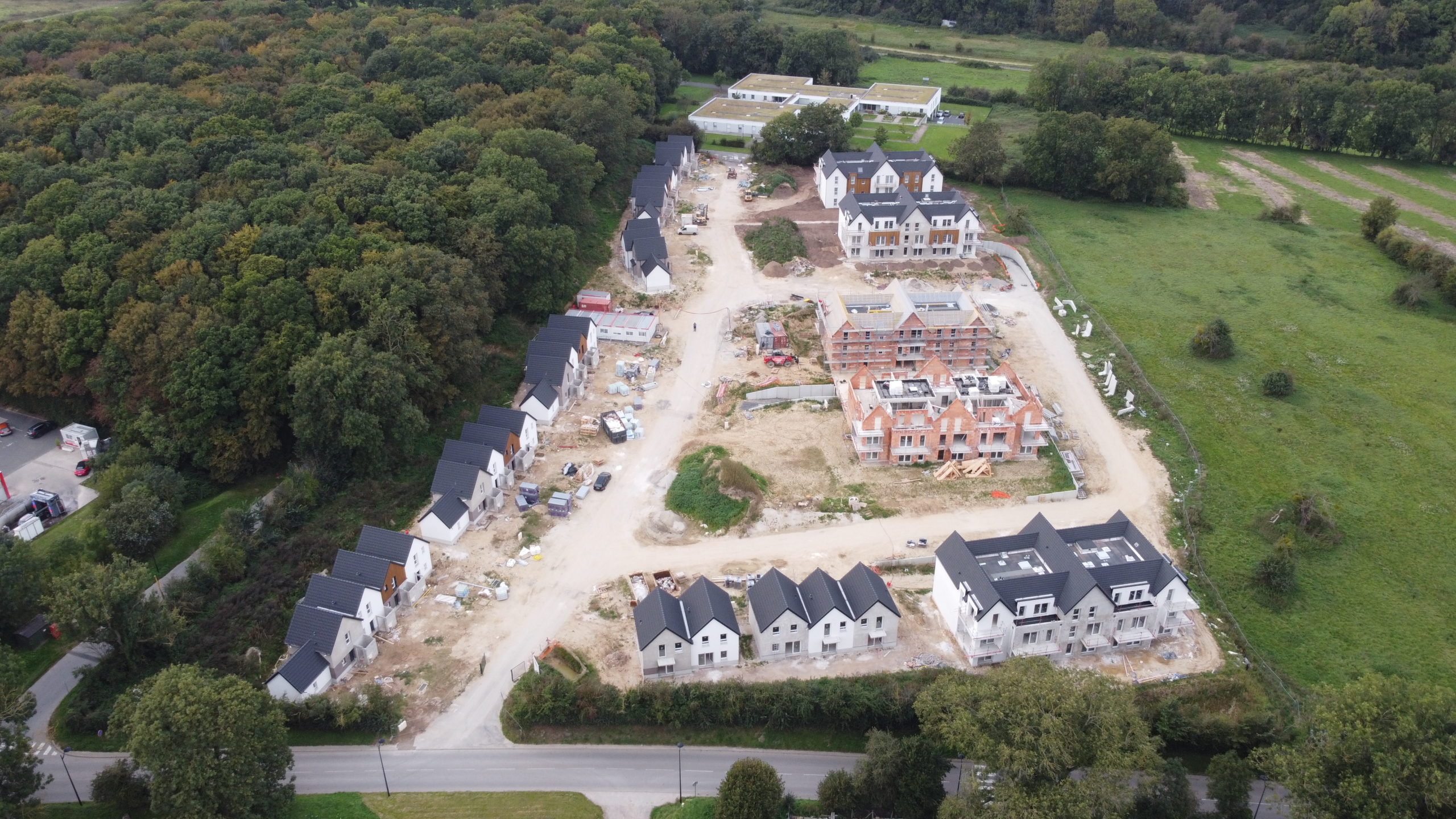

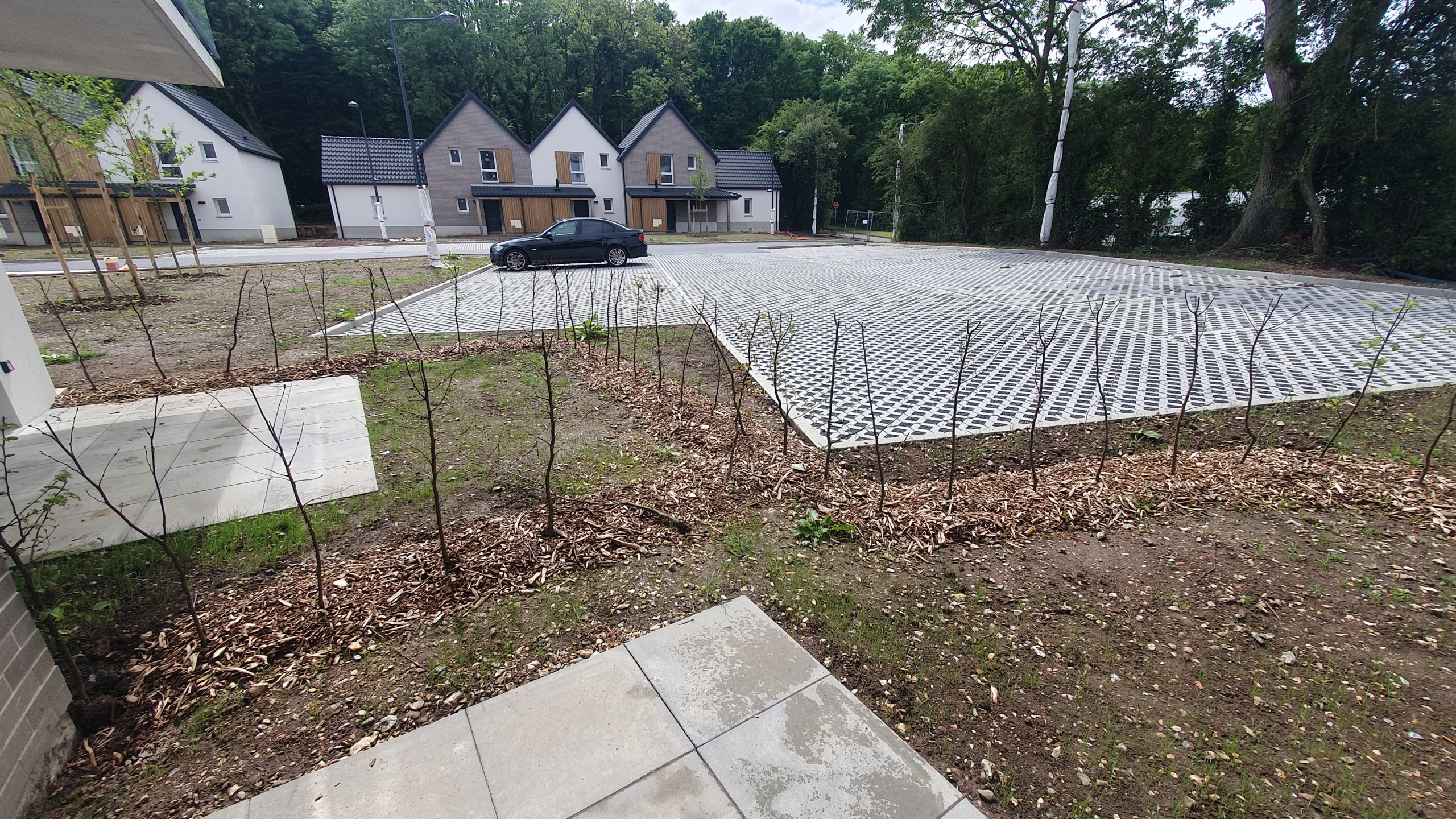

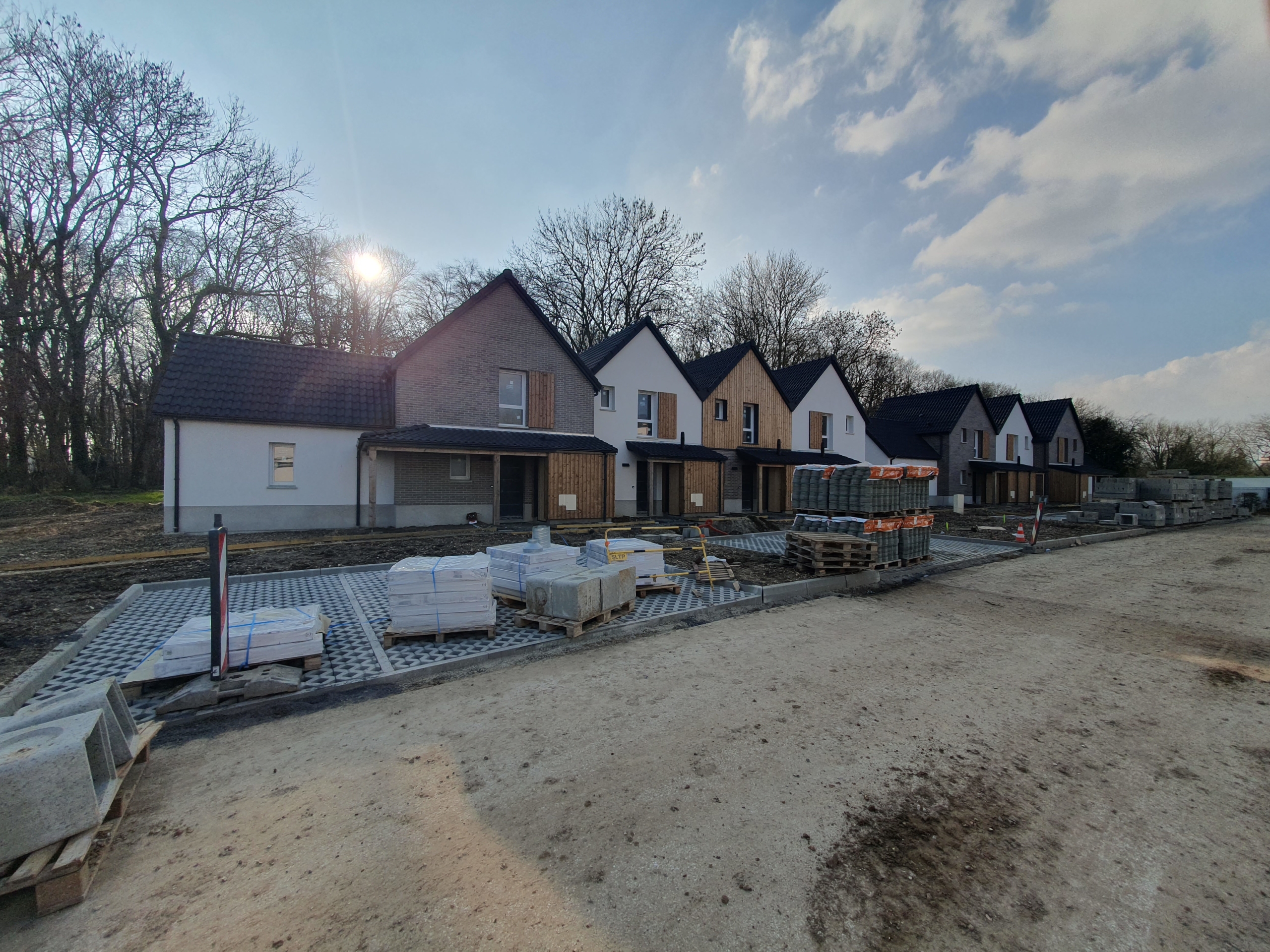

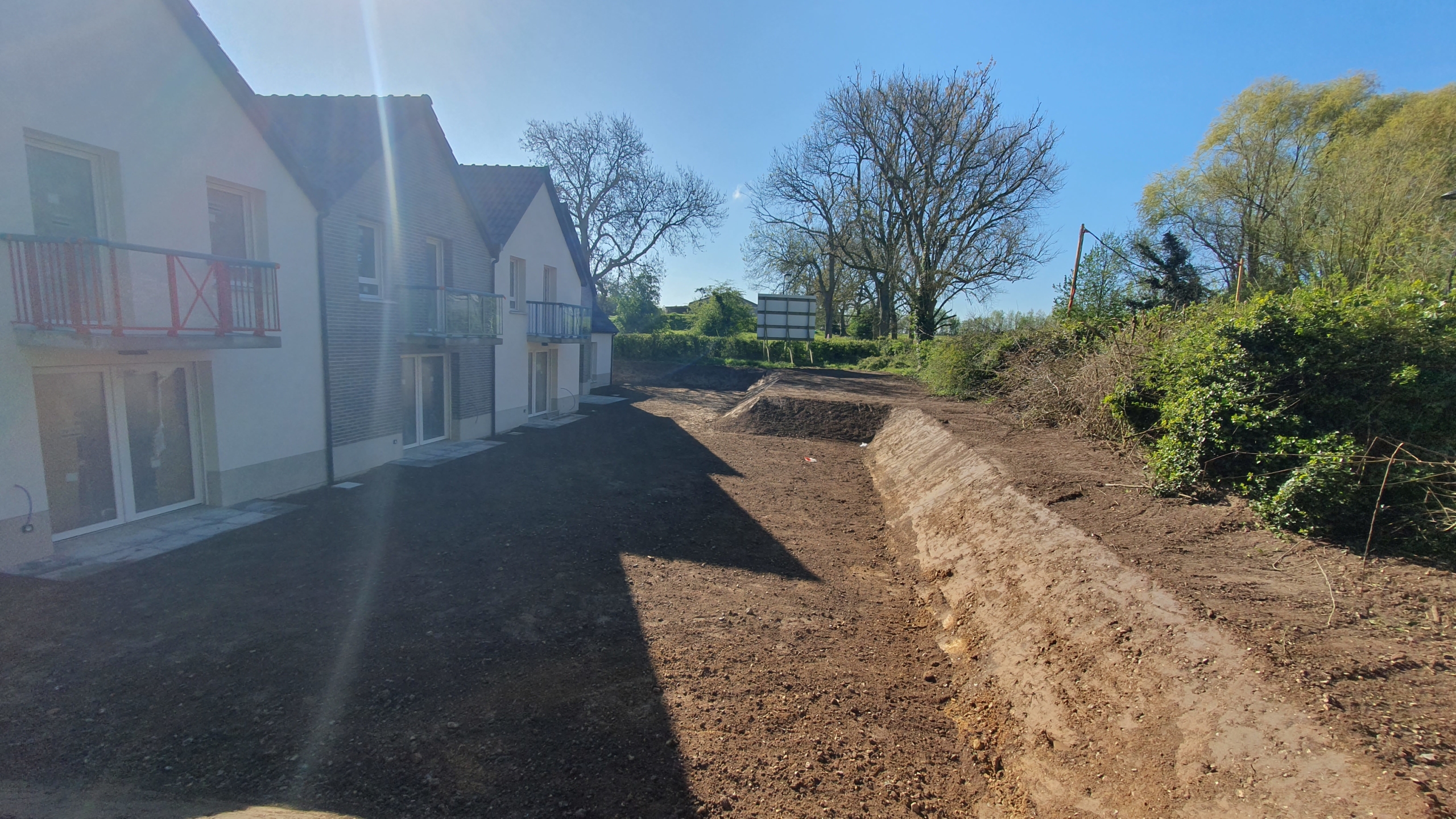

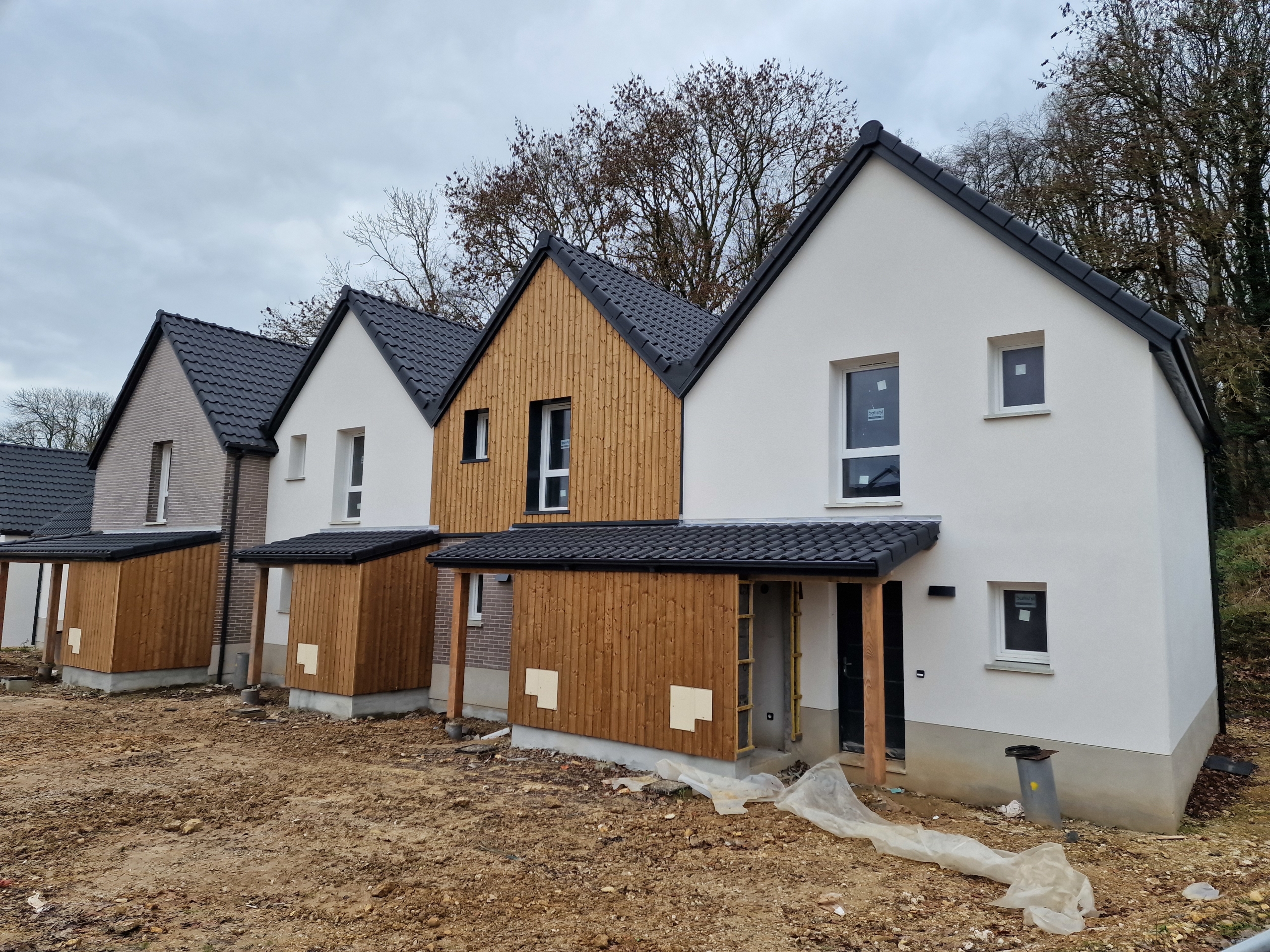

Résidence Saint Valery sur Somme – Avancement chantier

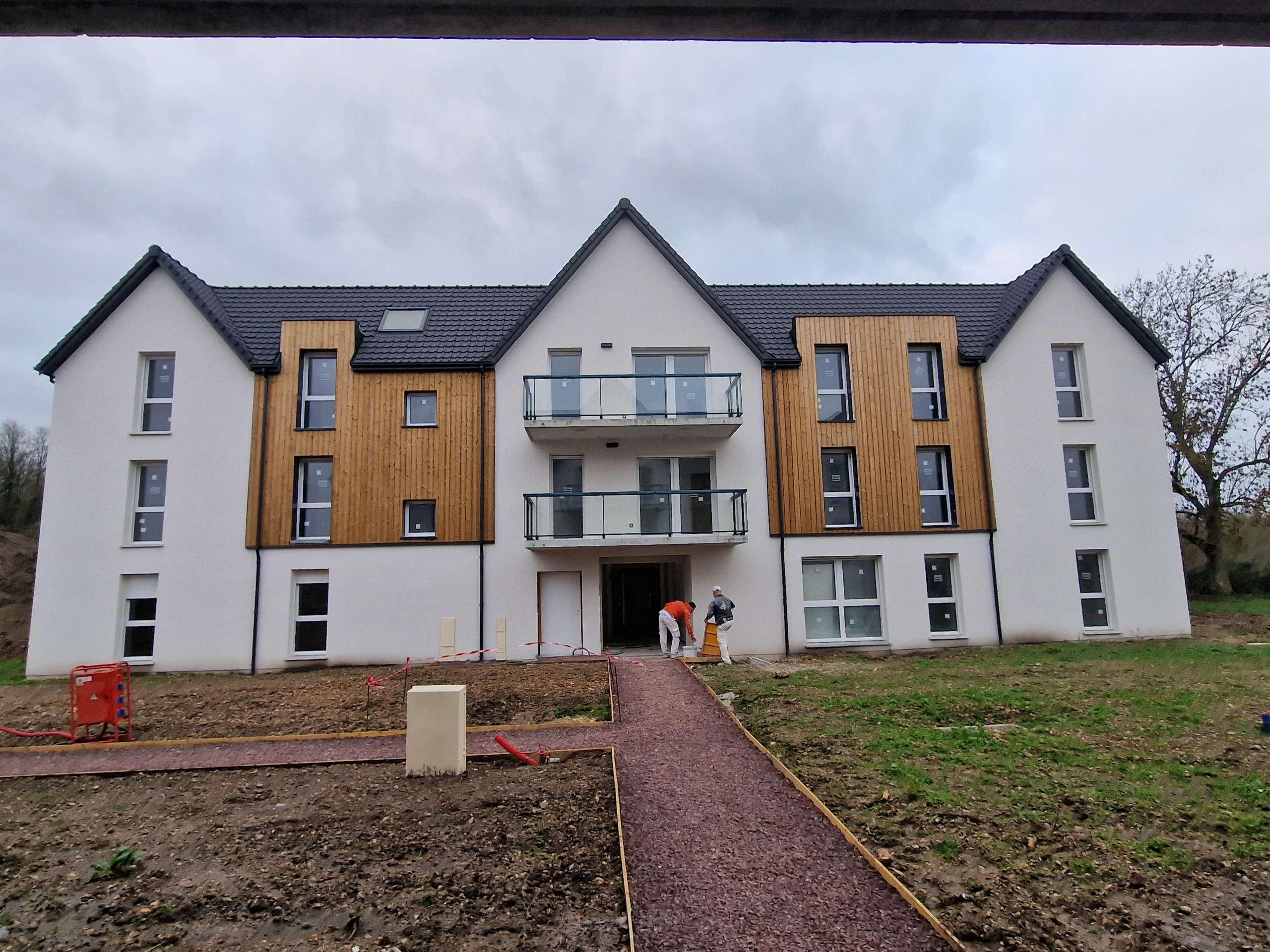

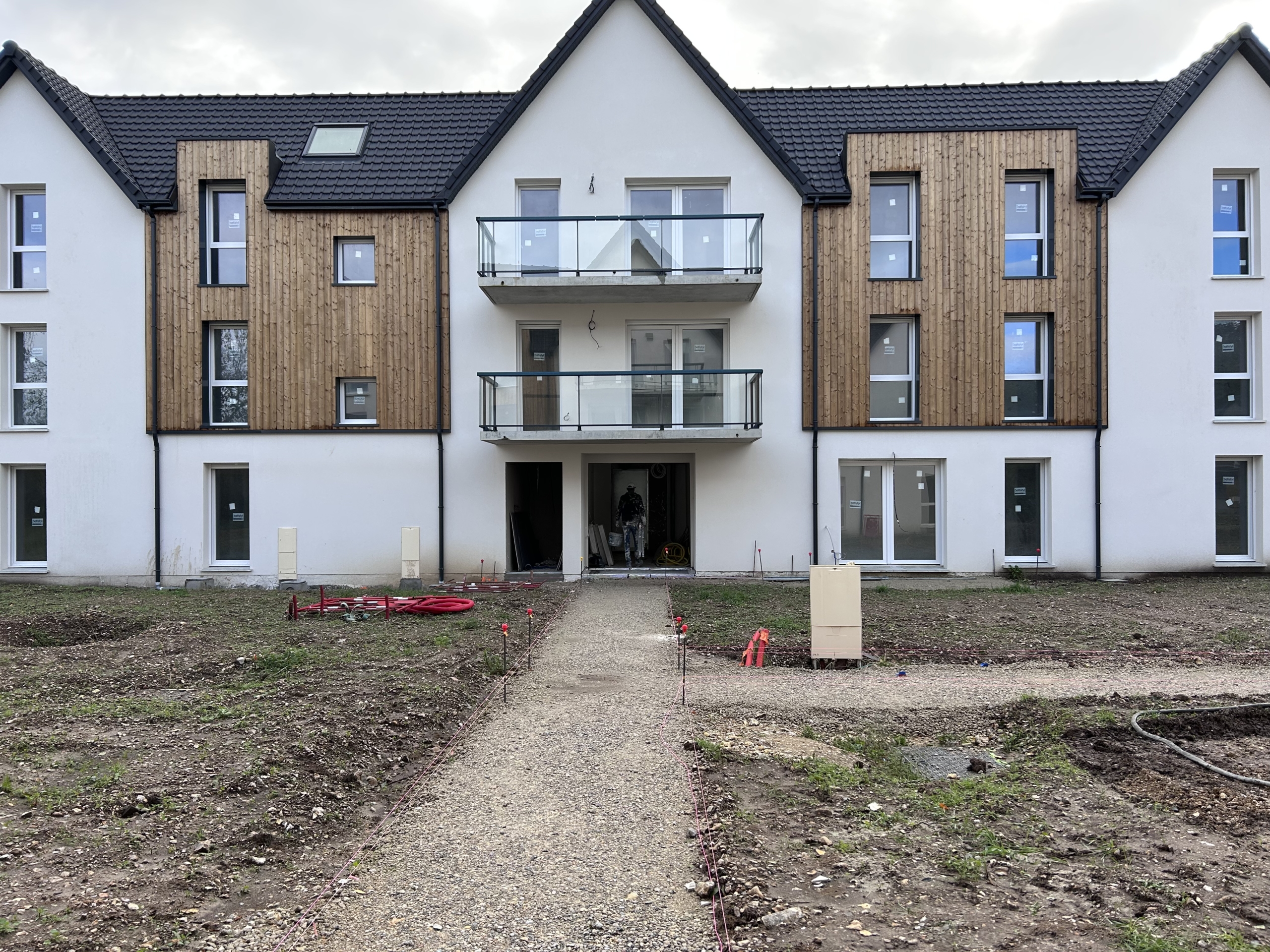

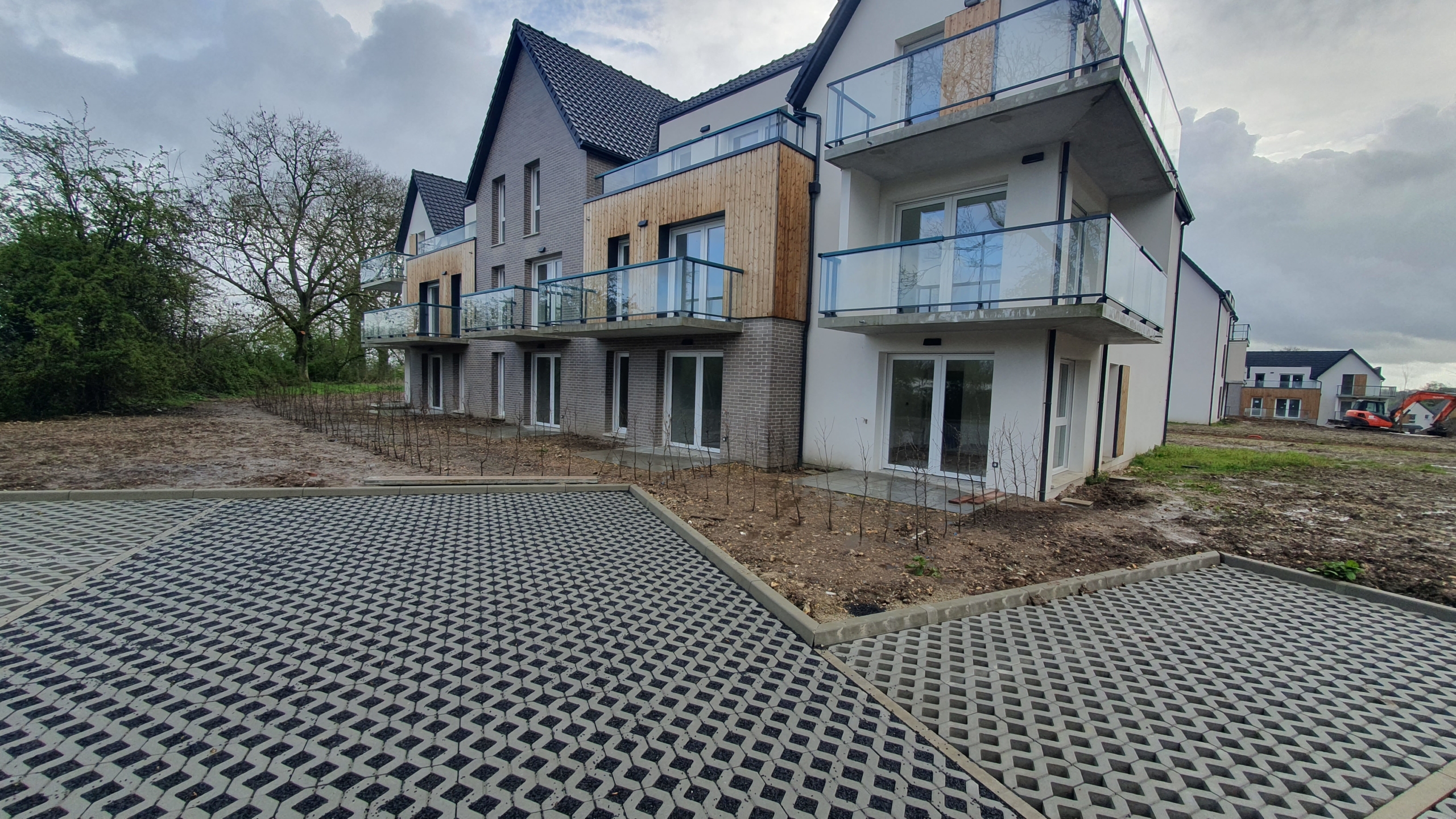

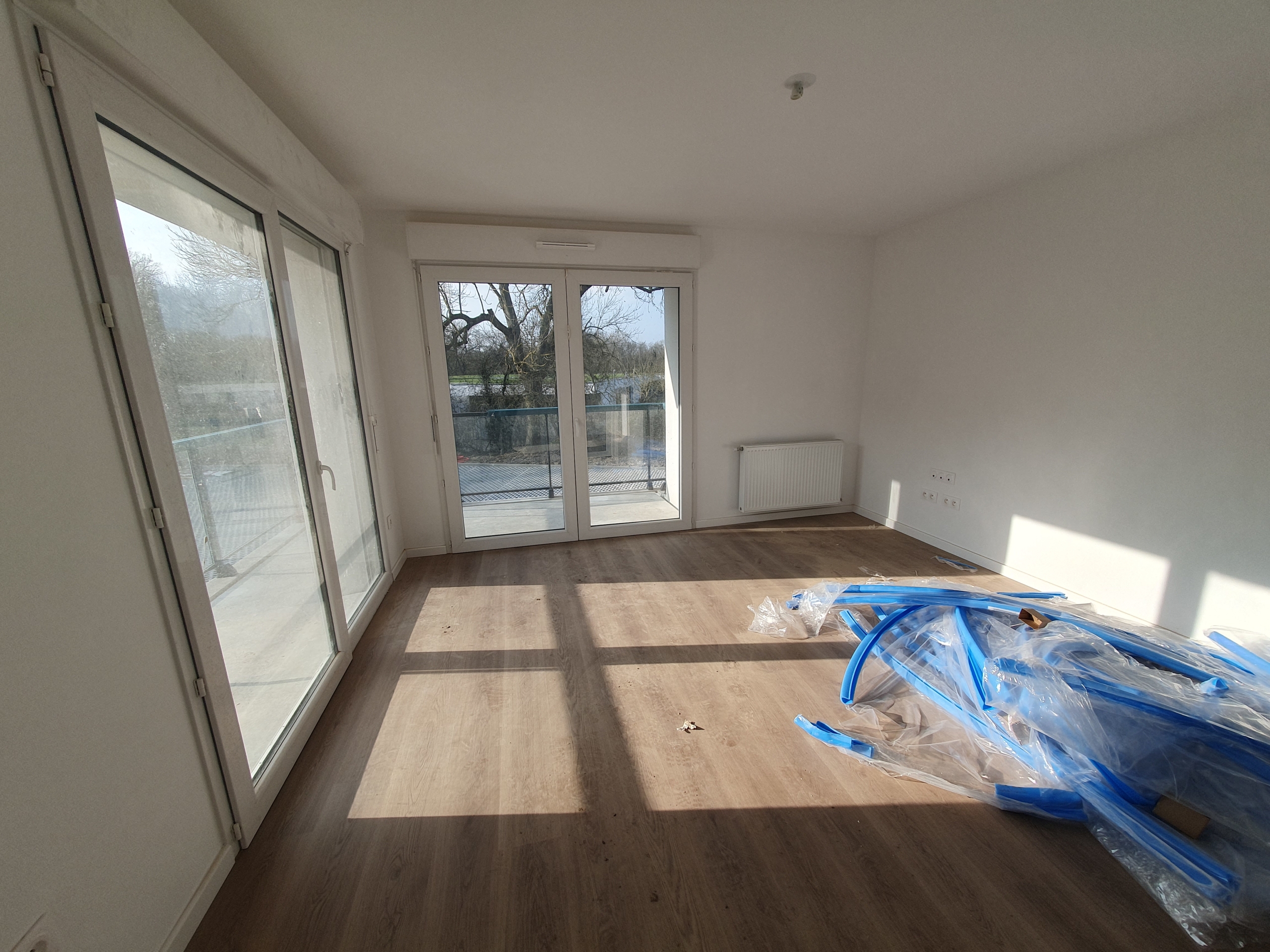

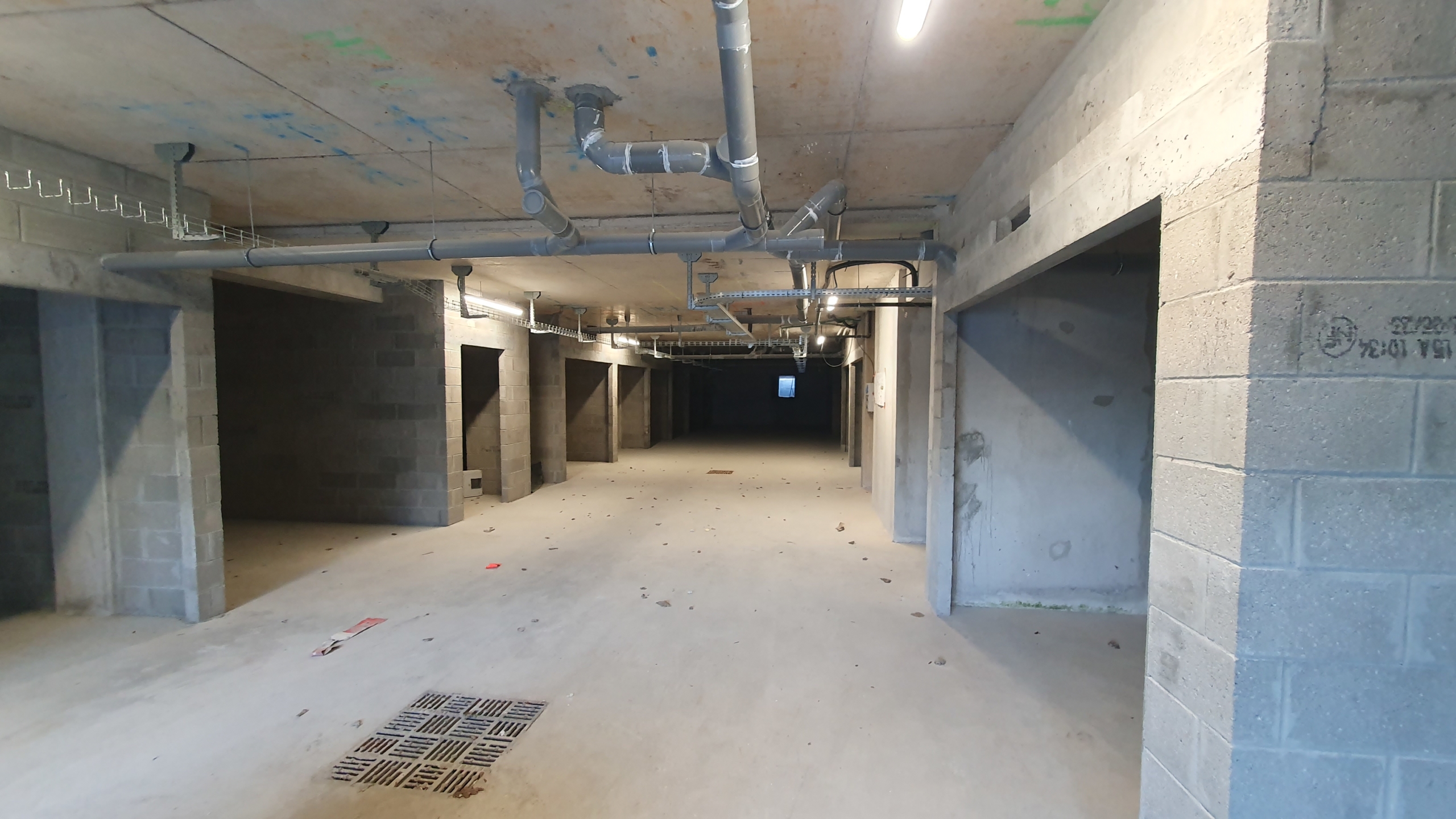

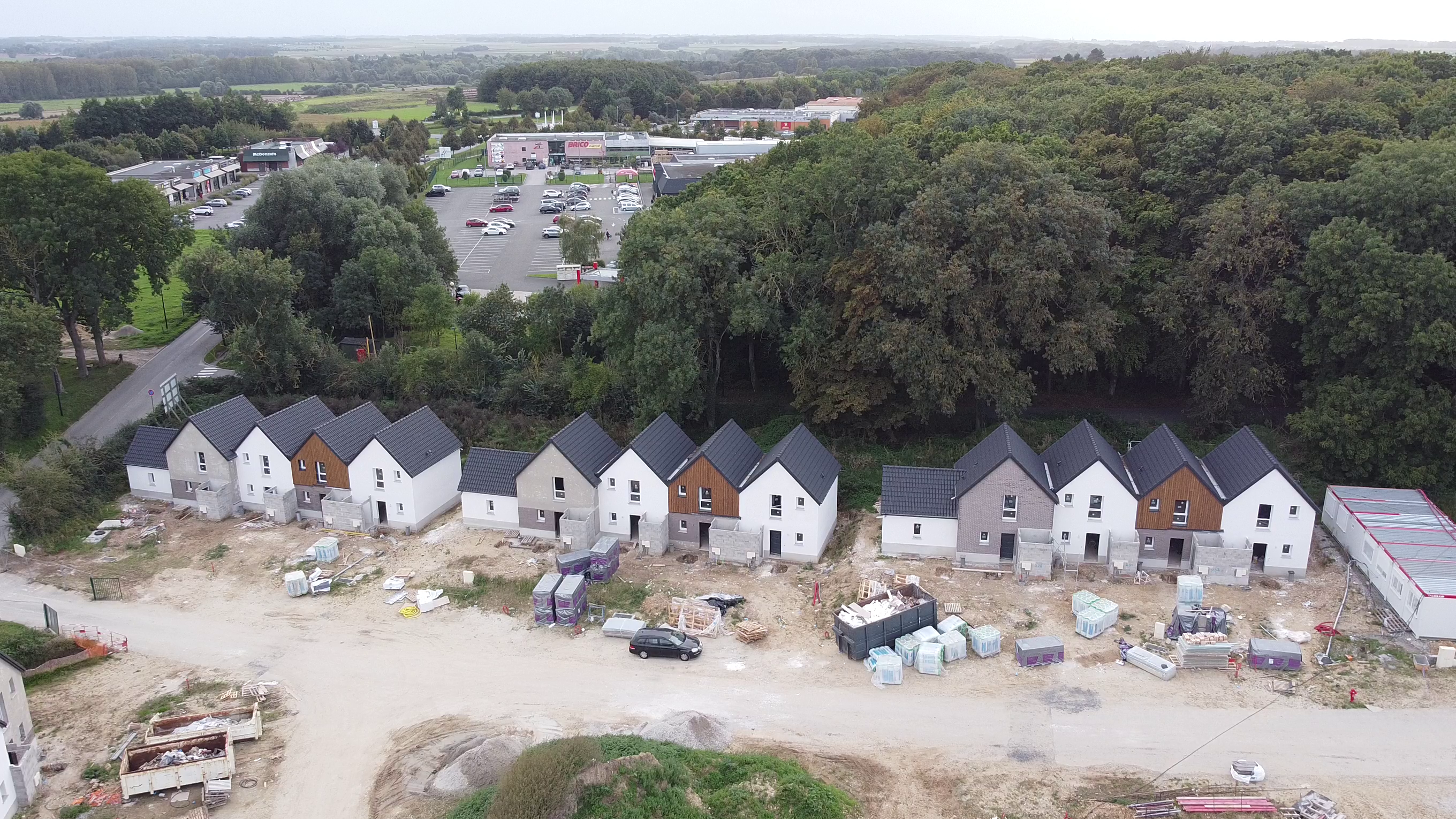

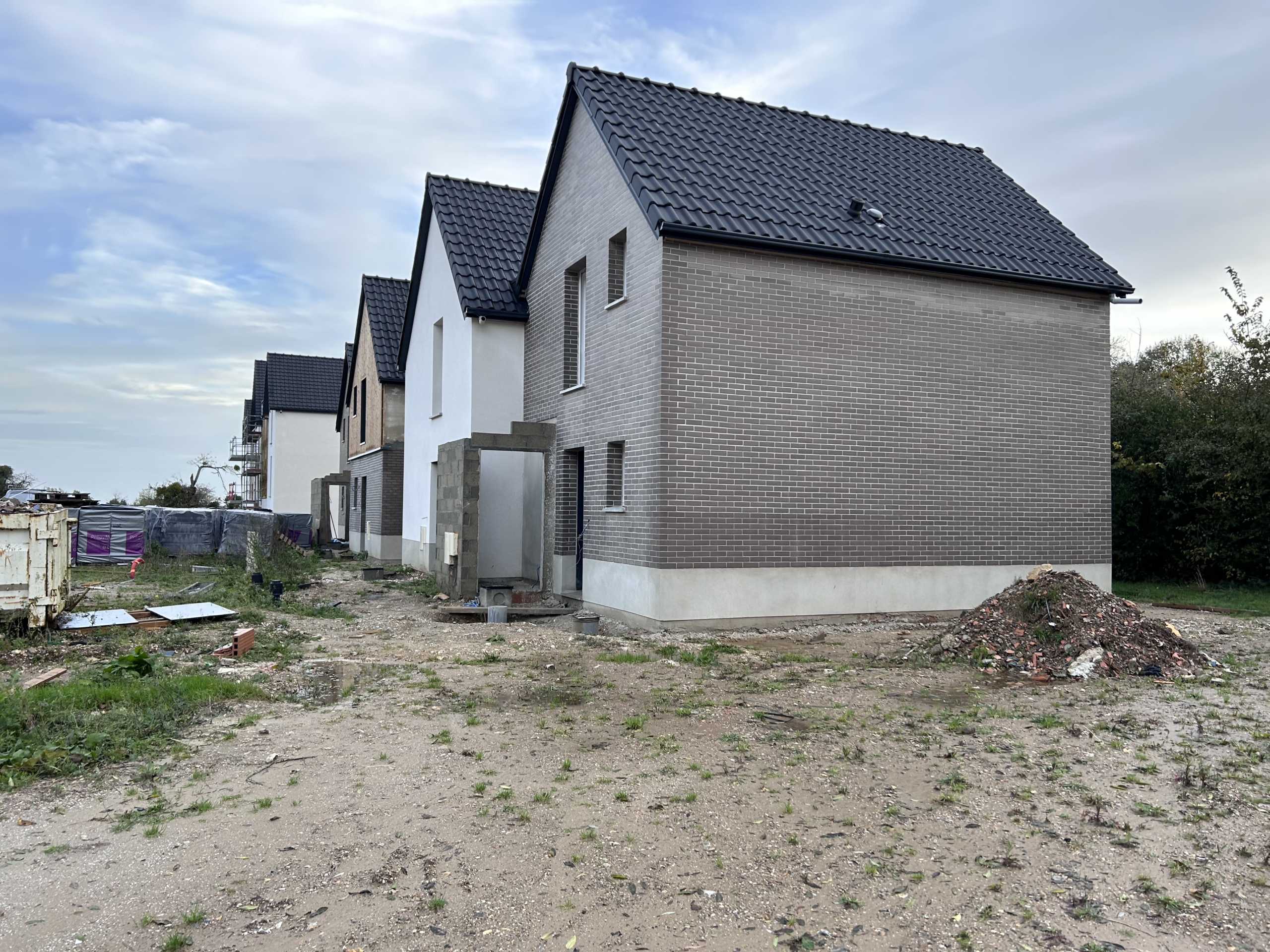

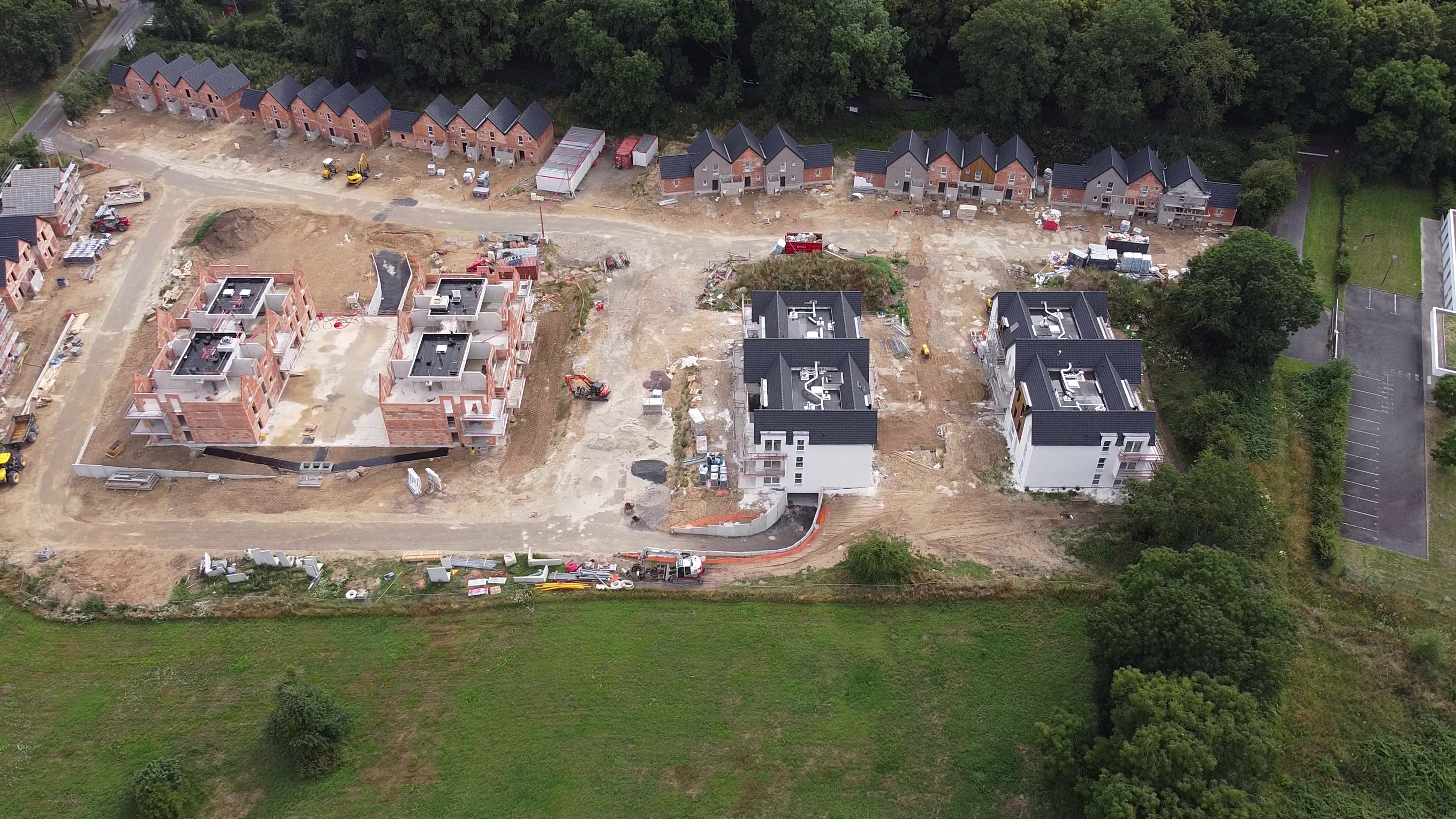

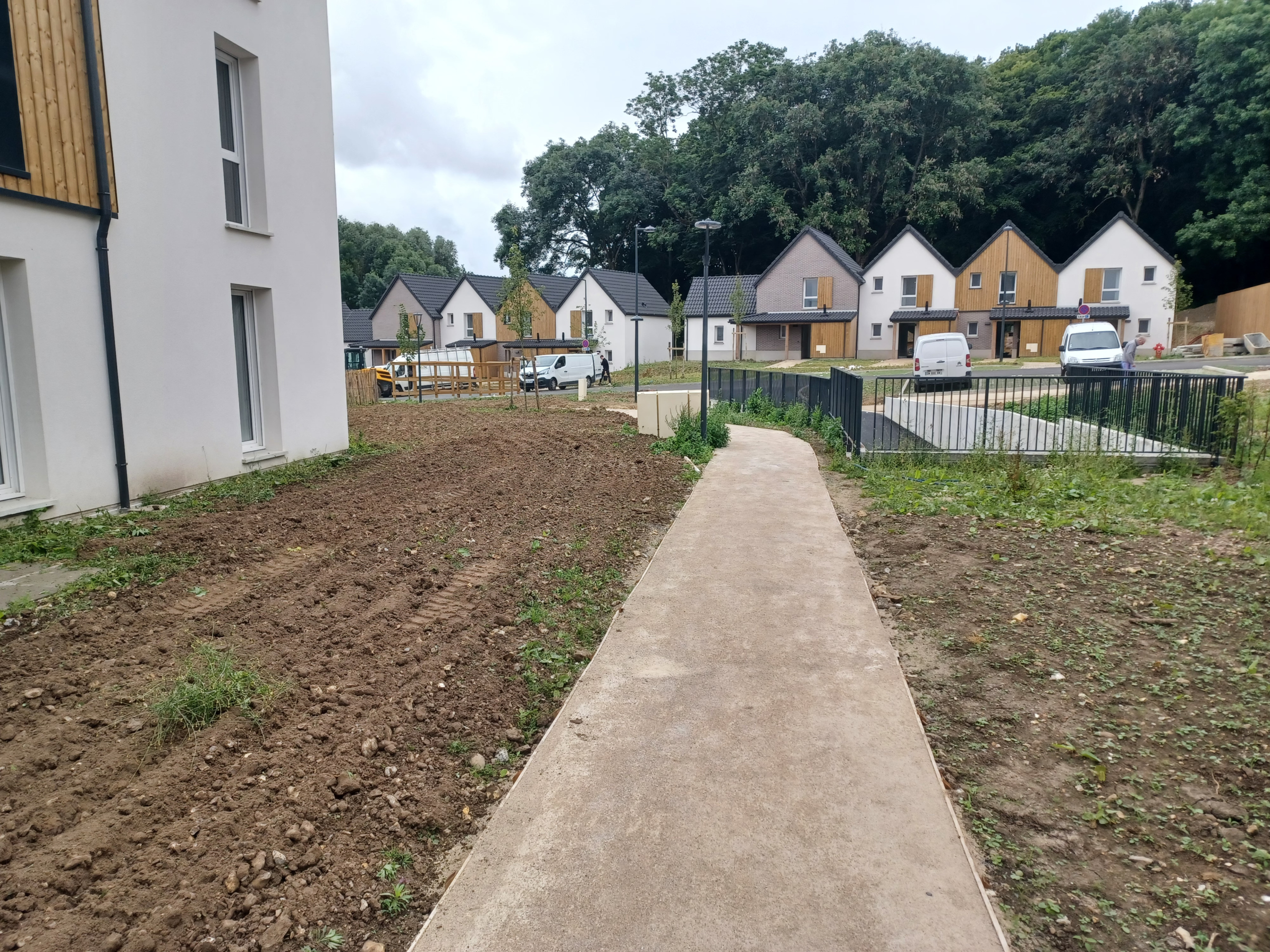

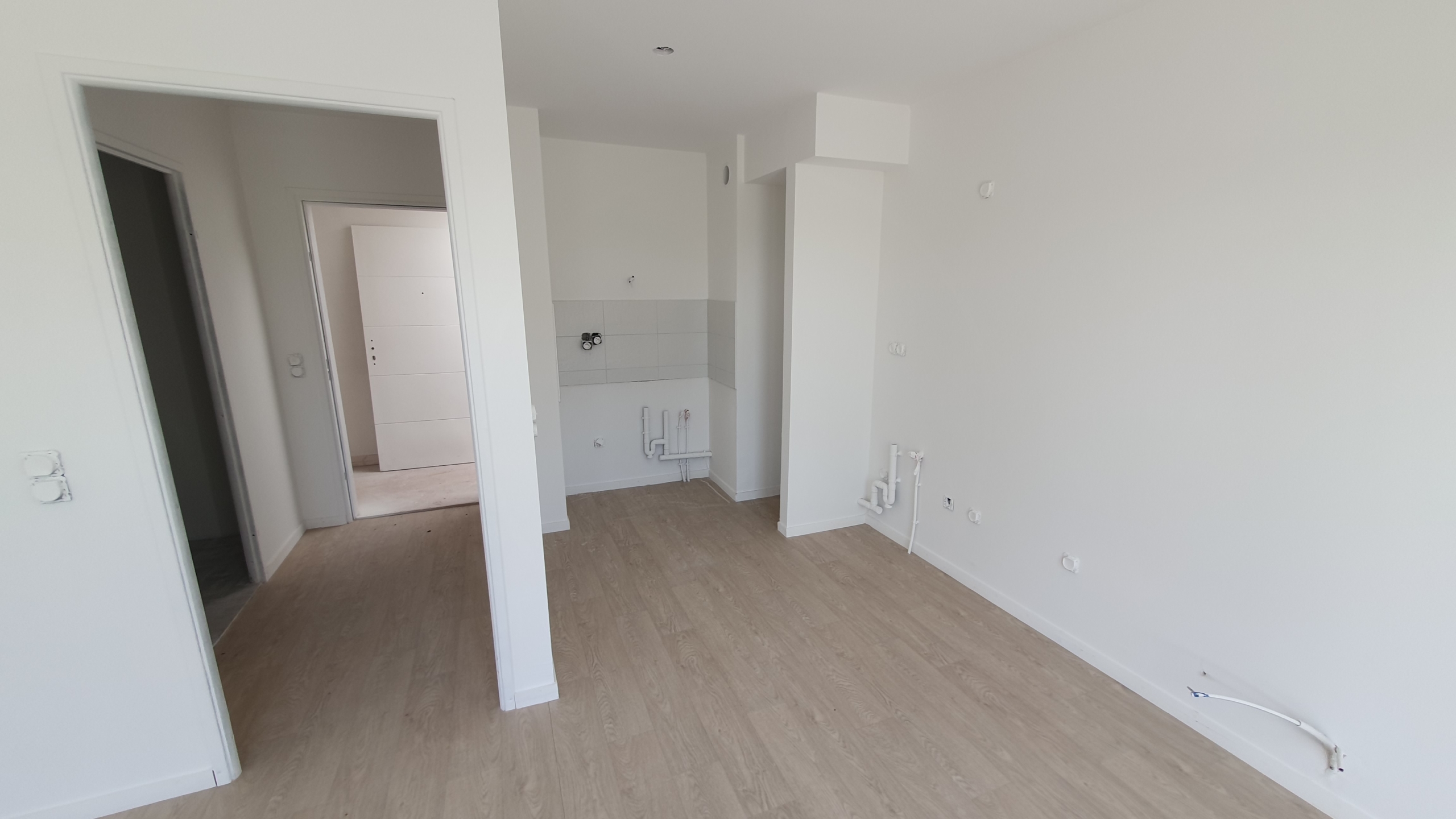

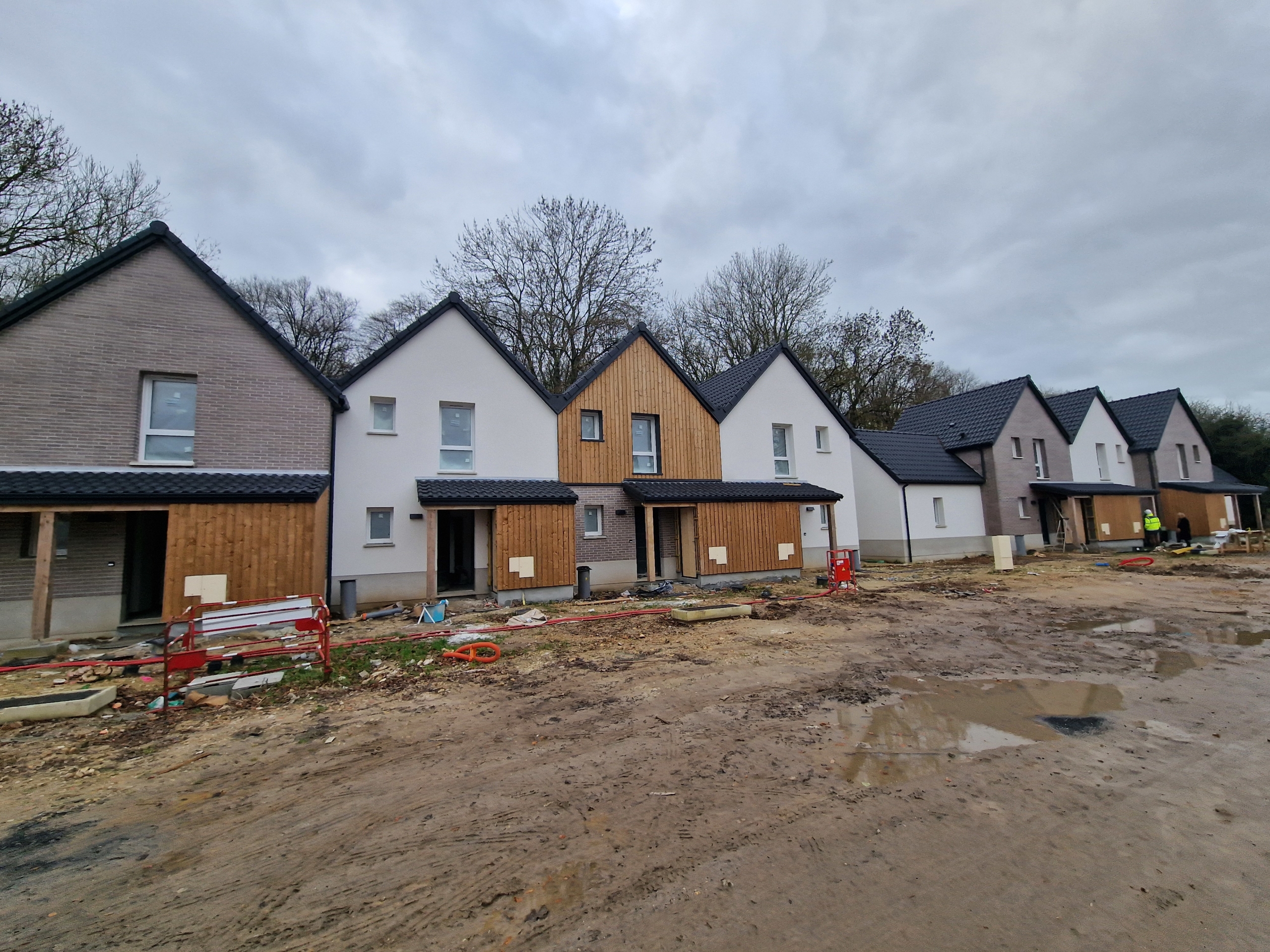

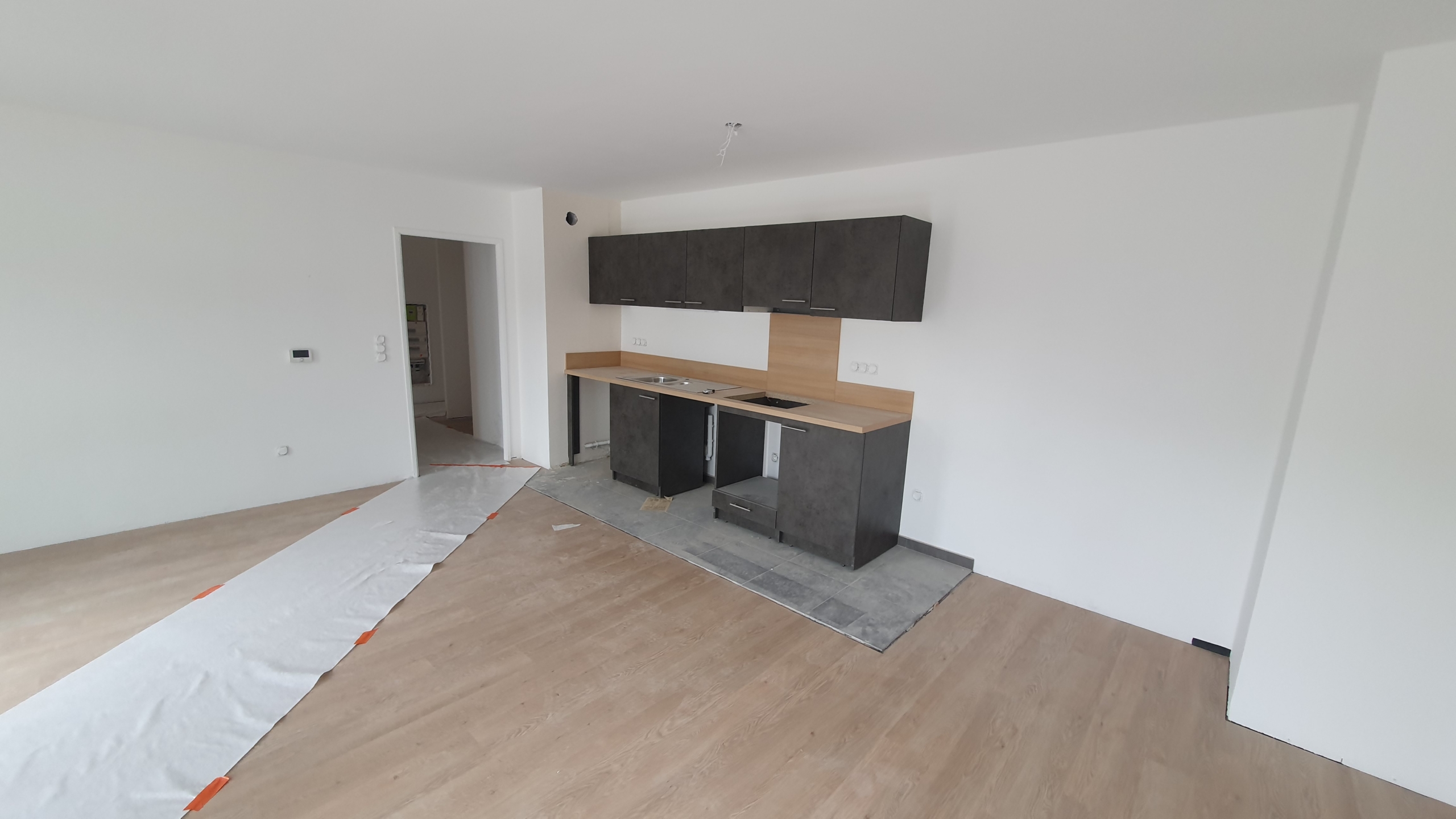

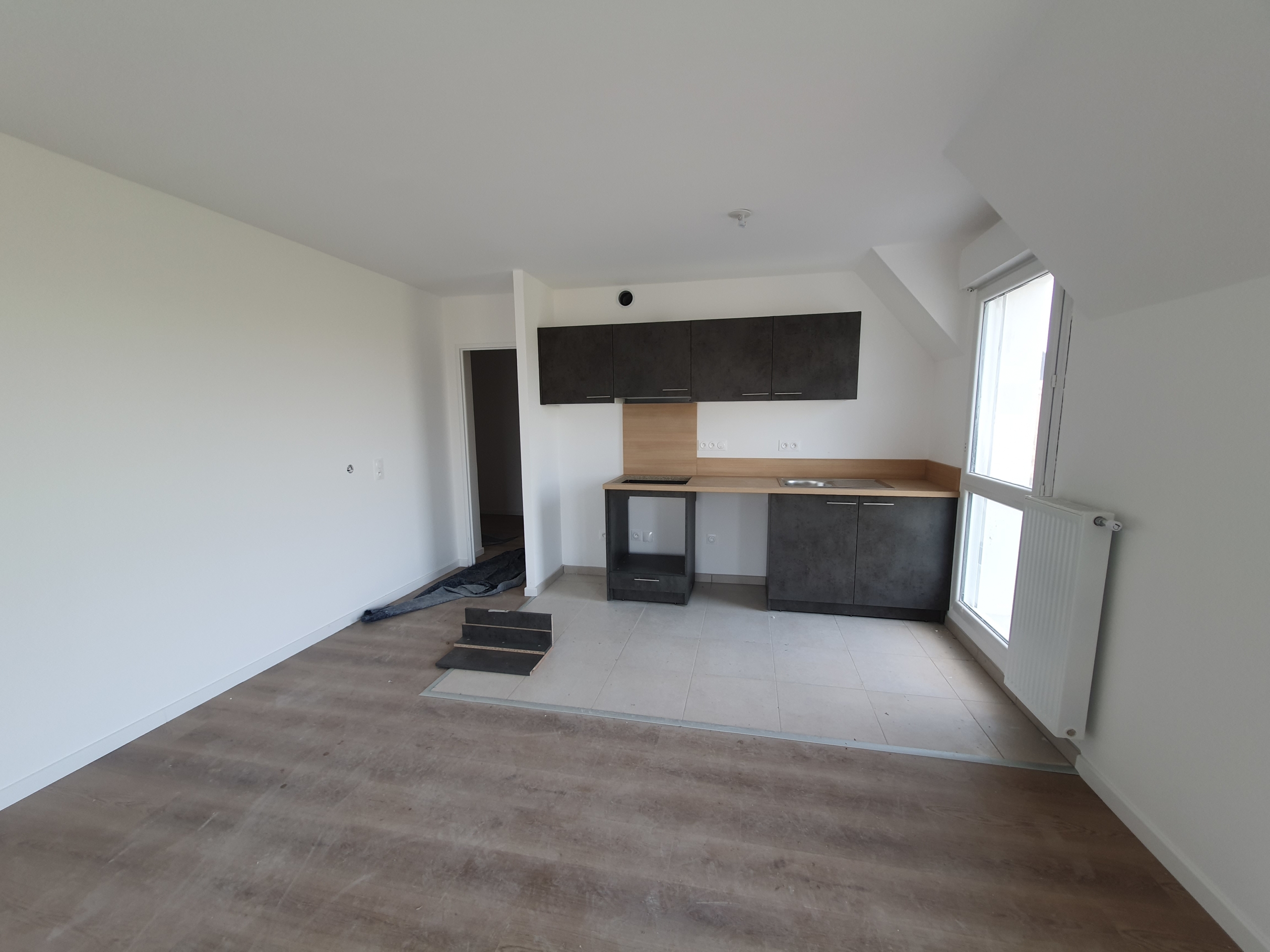

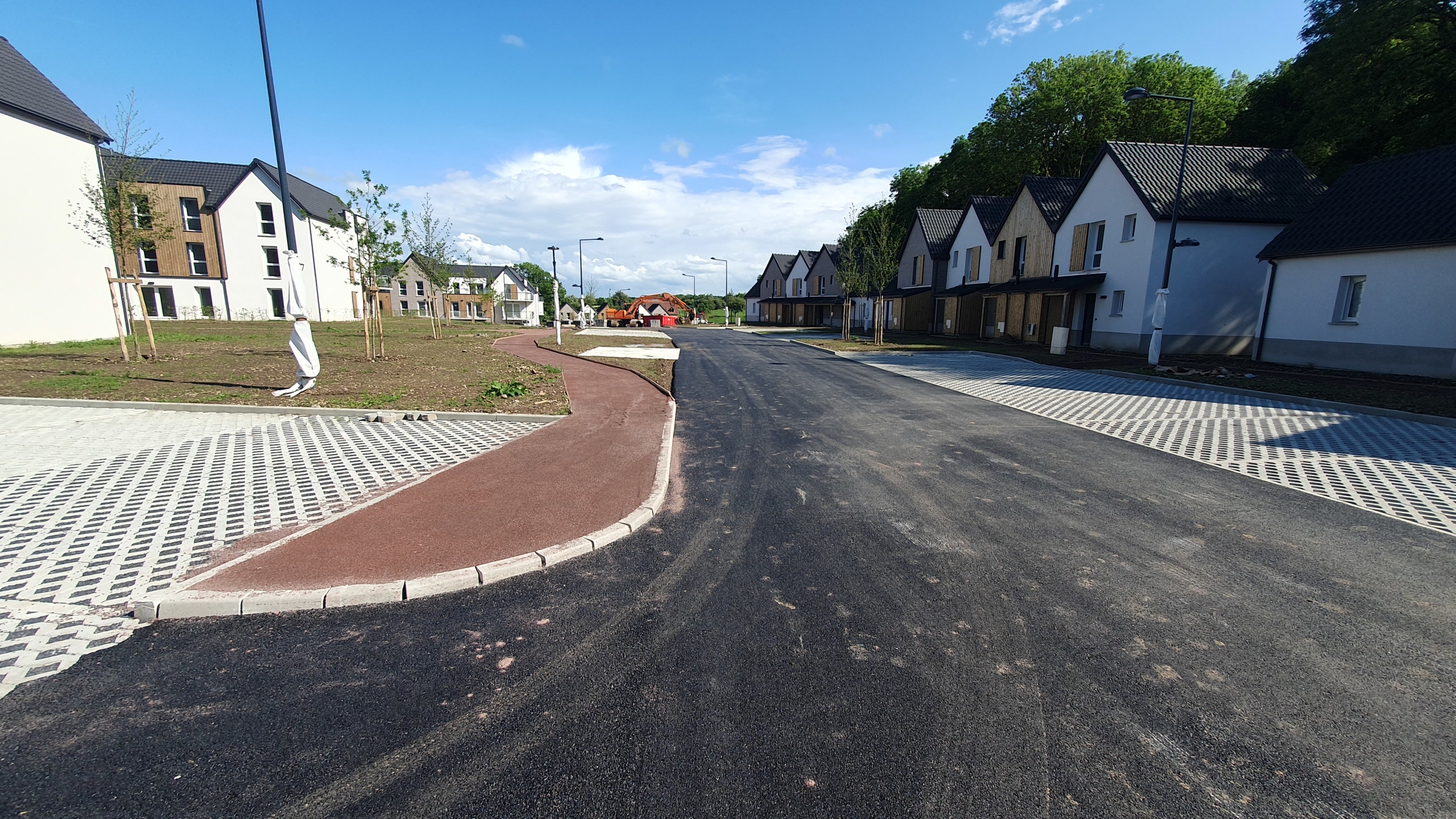

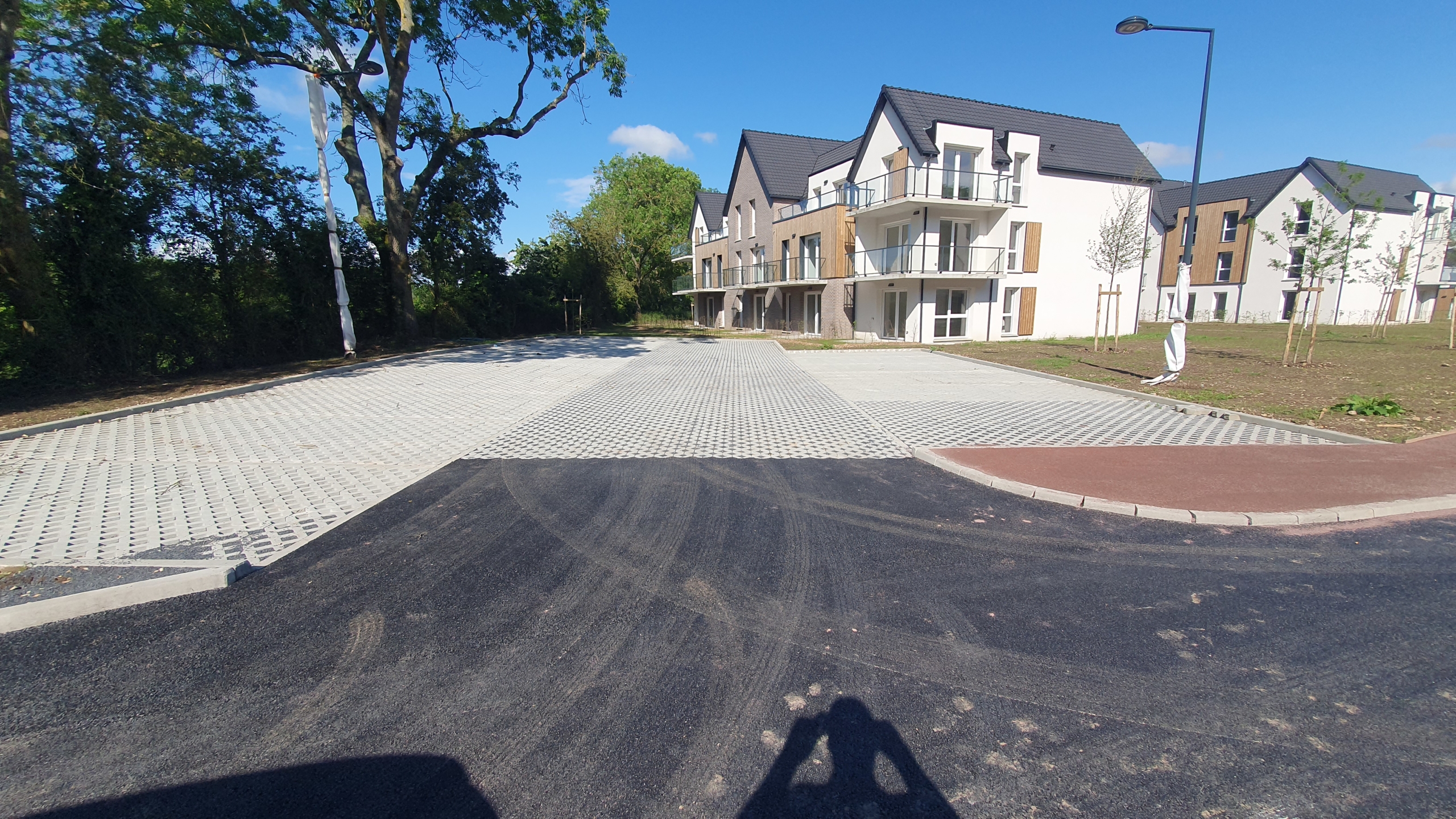

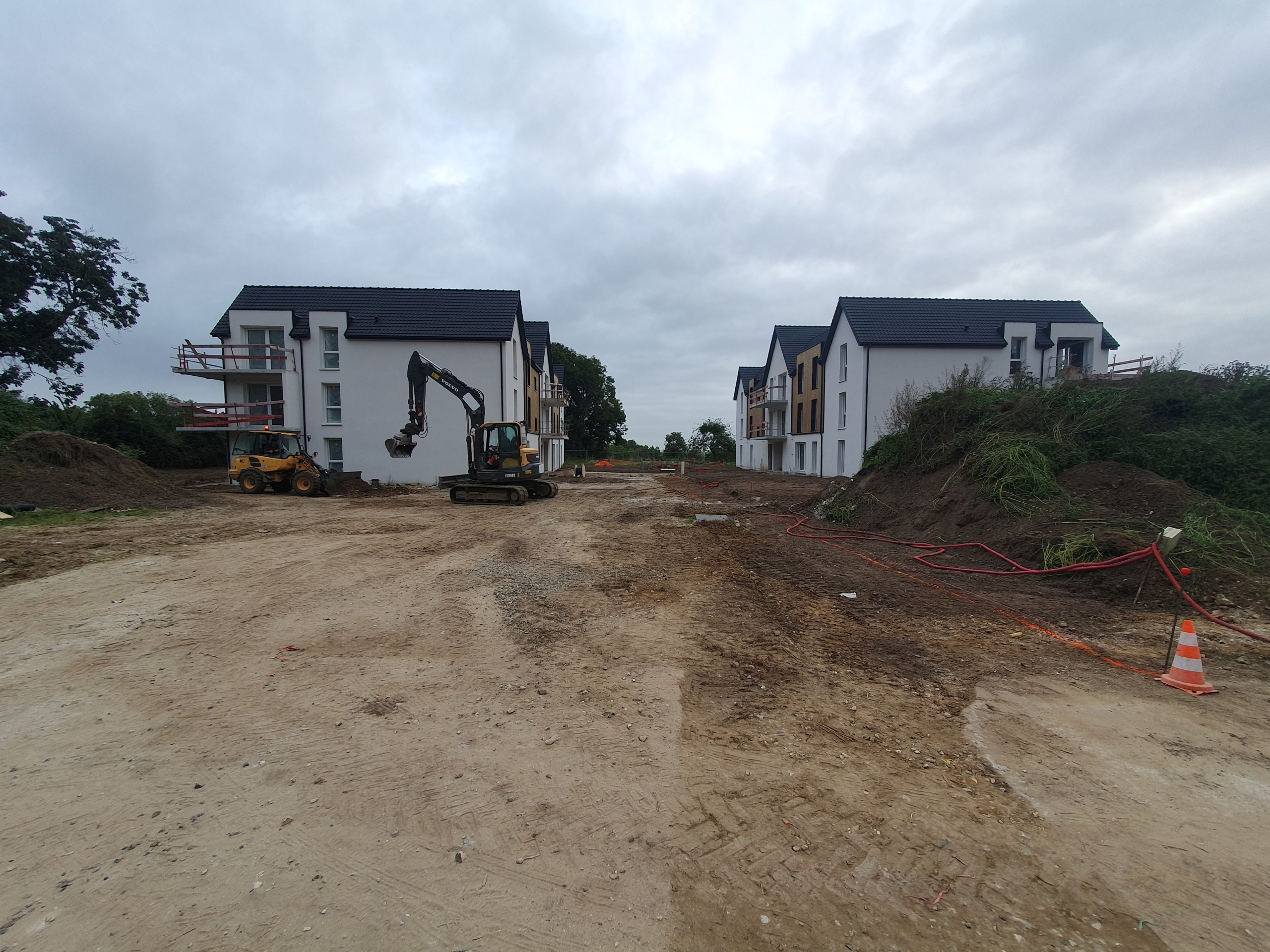

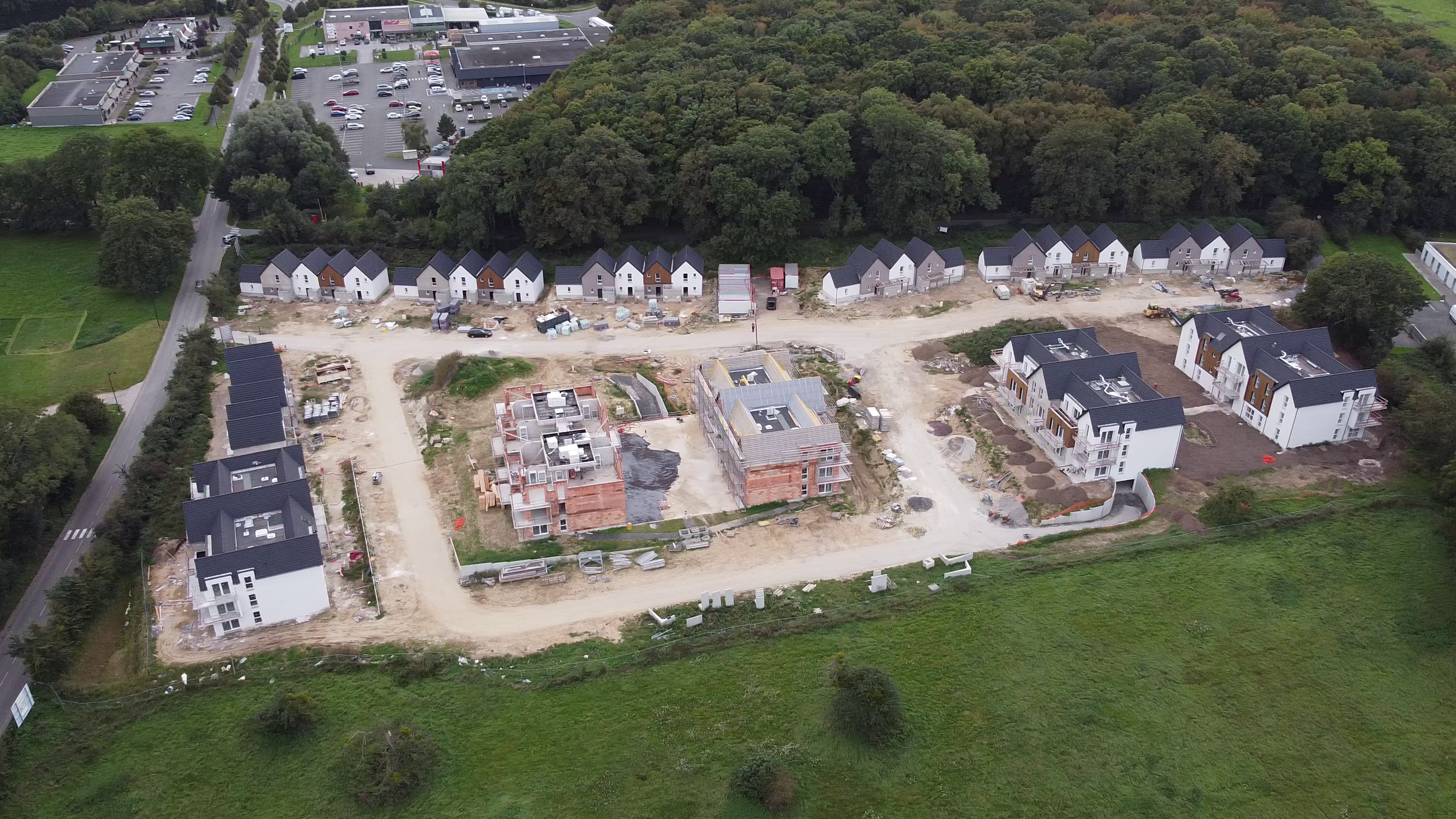

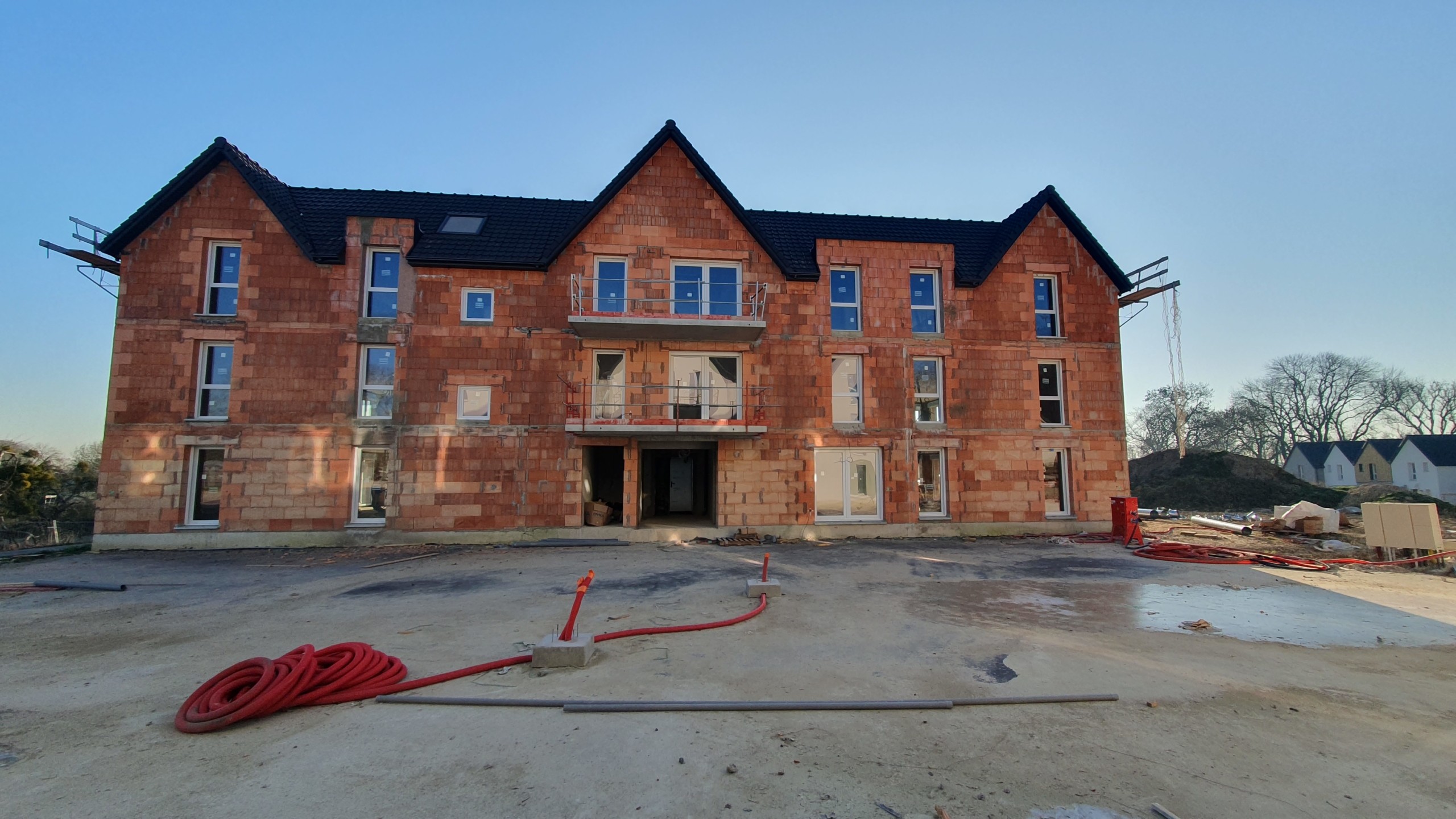

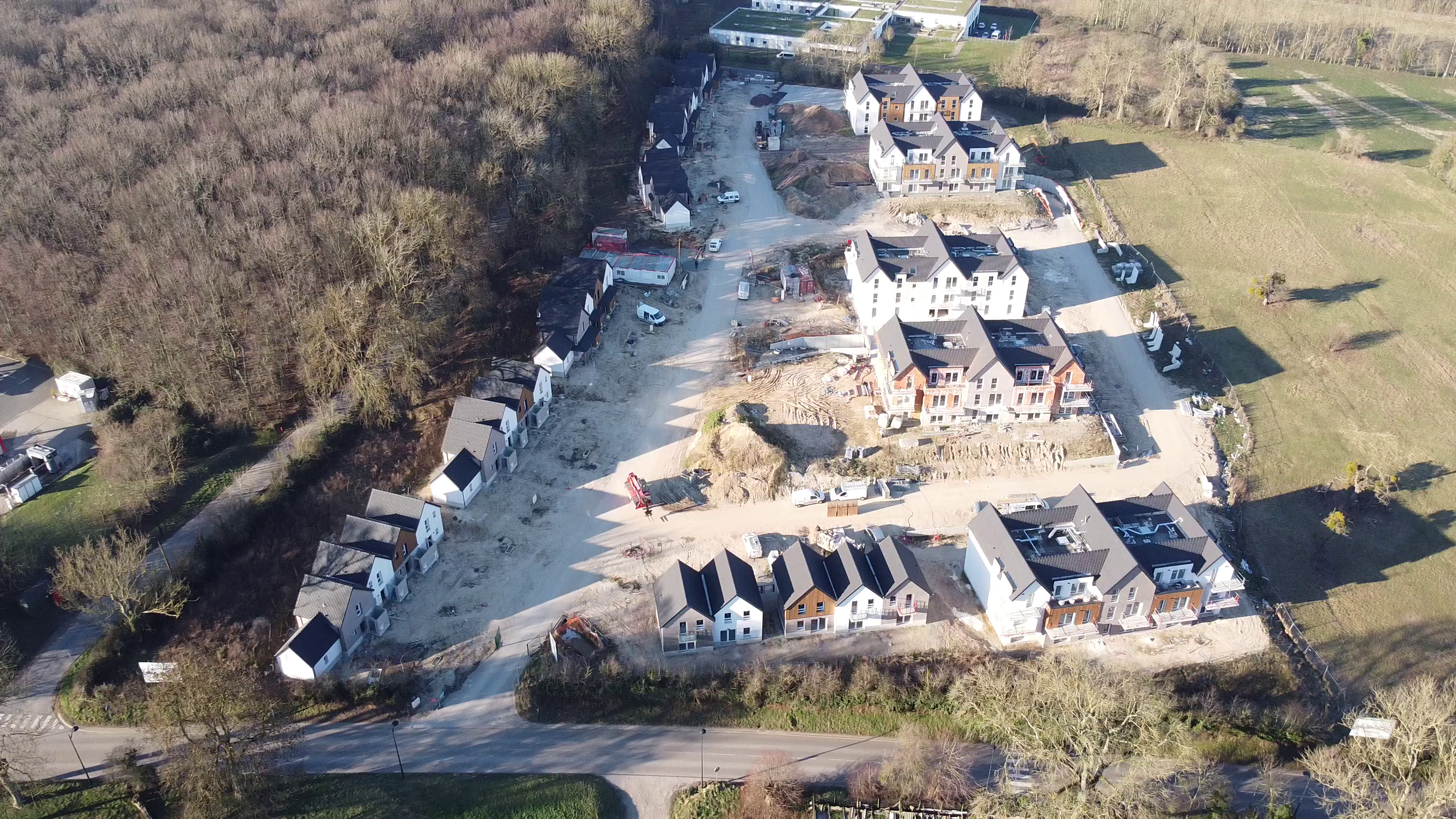

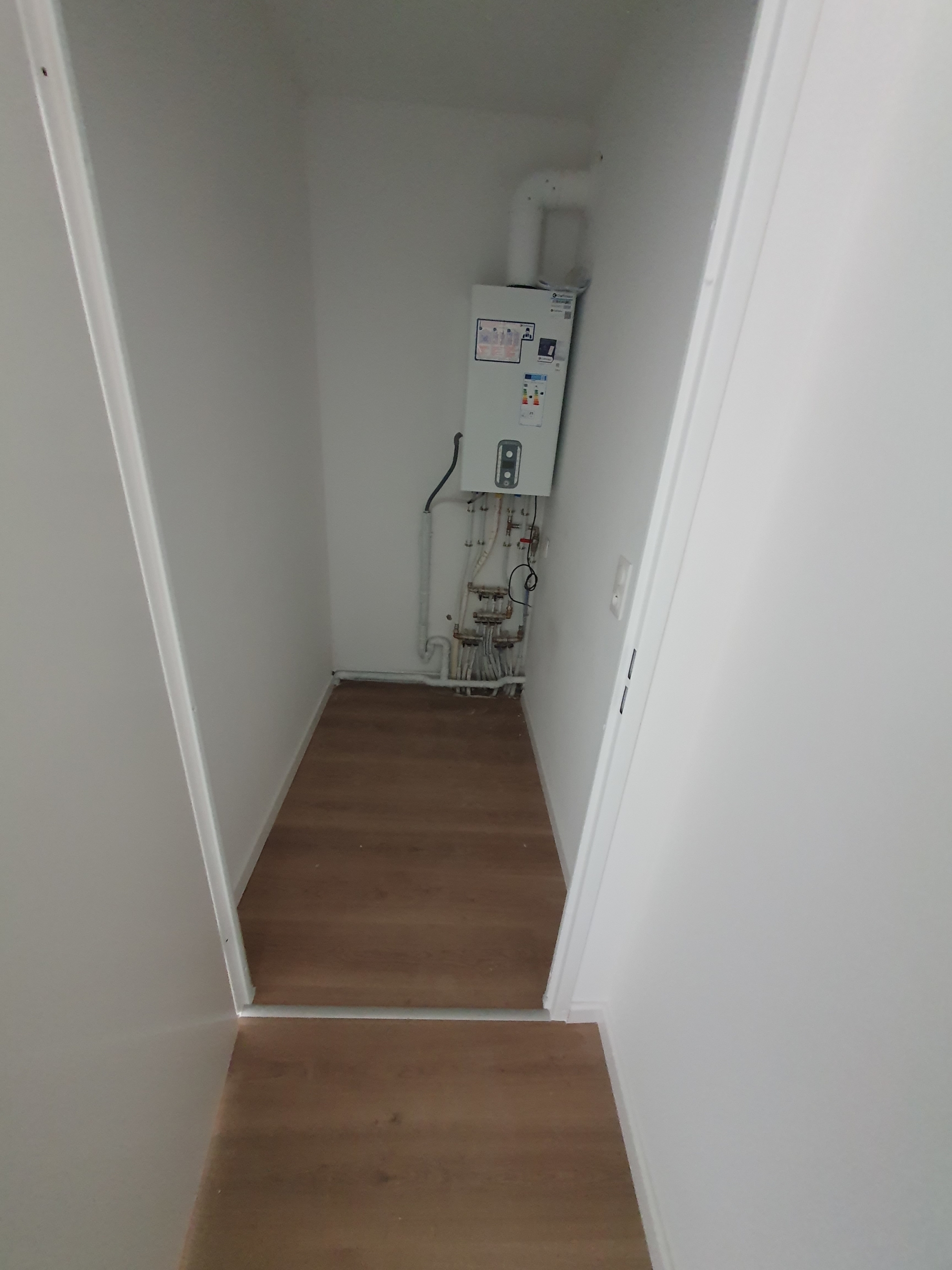

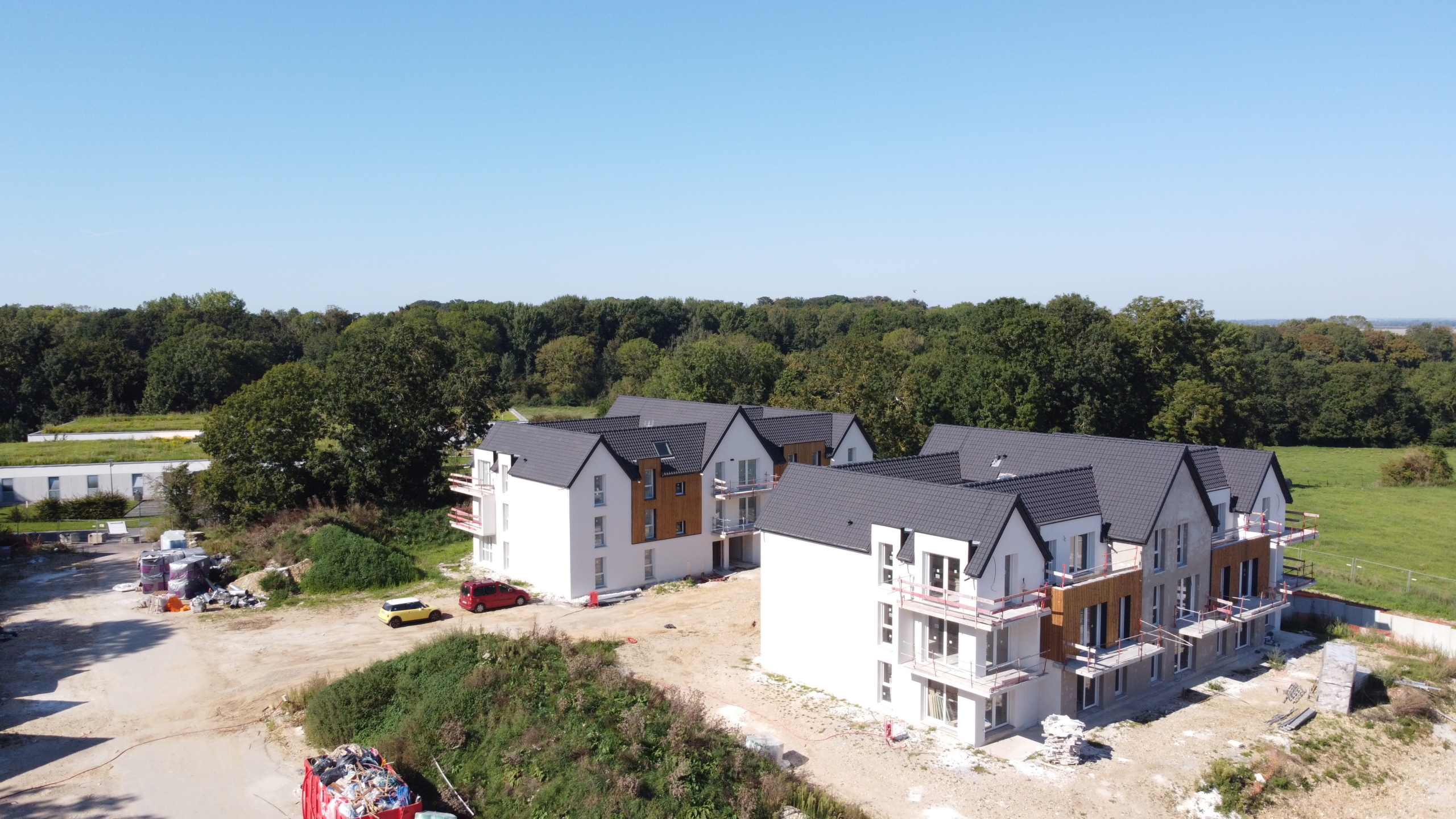

Septembre 2023

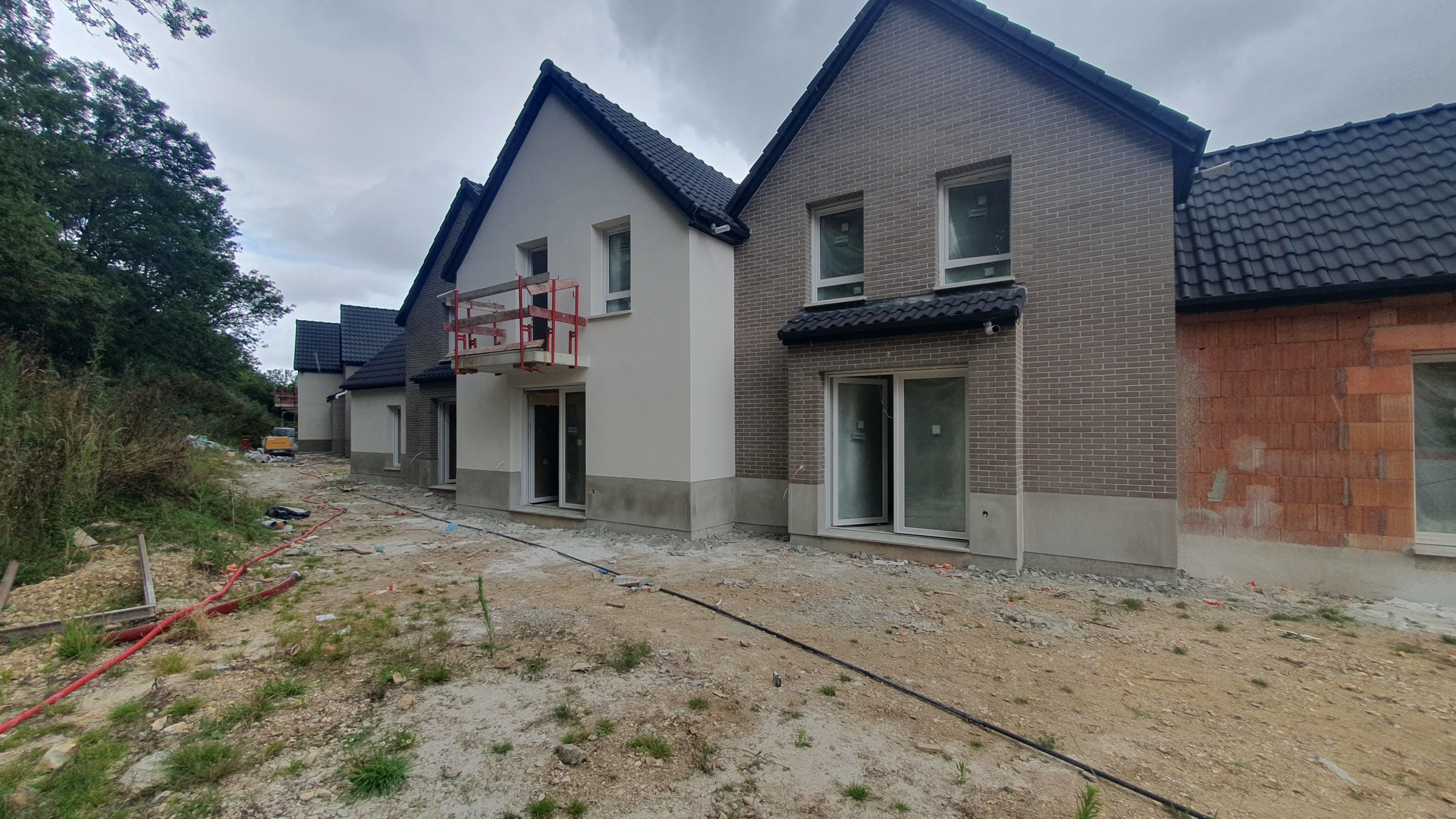

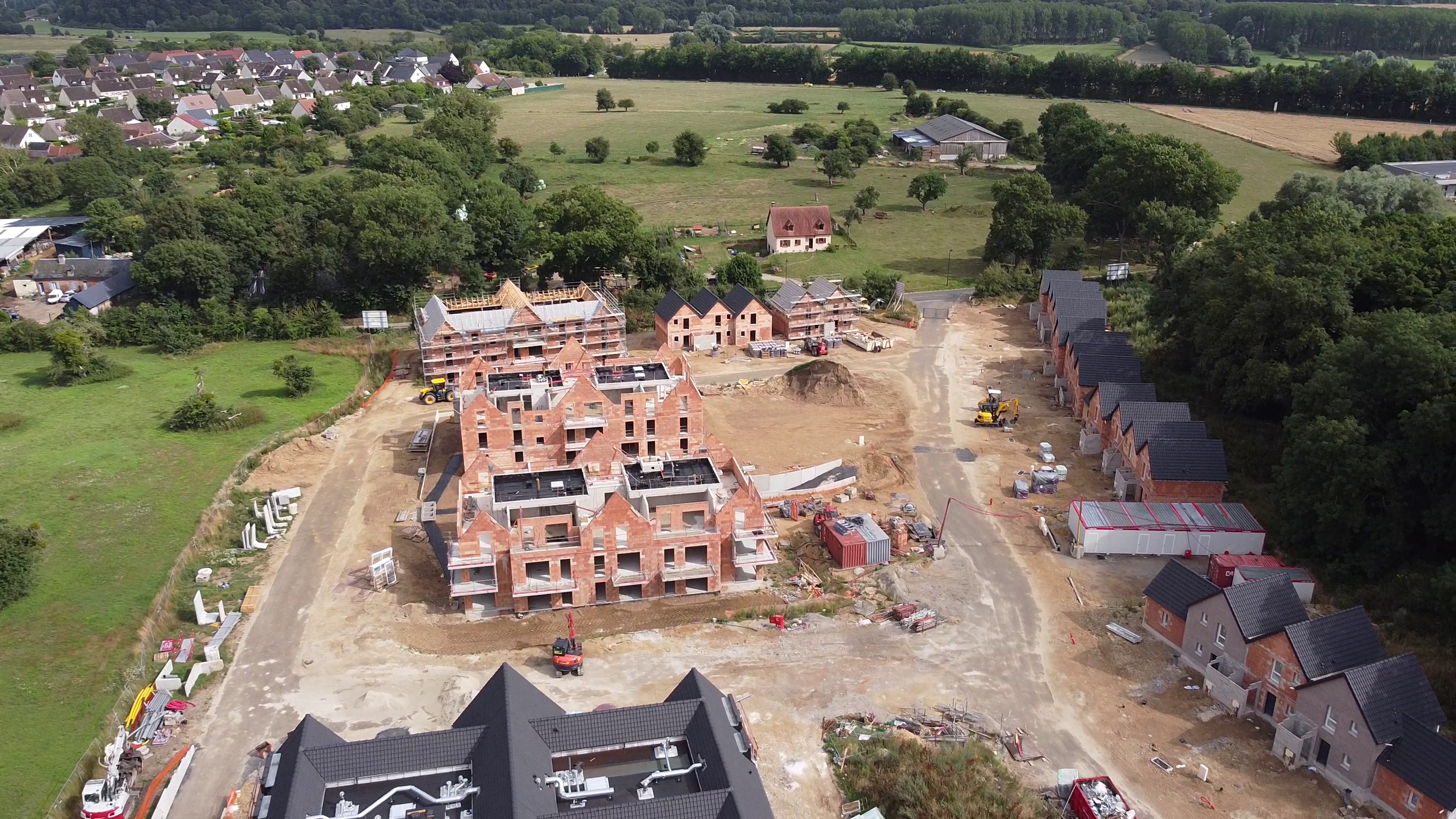

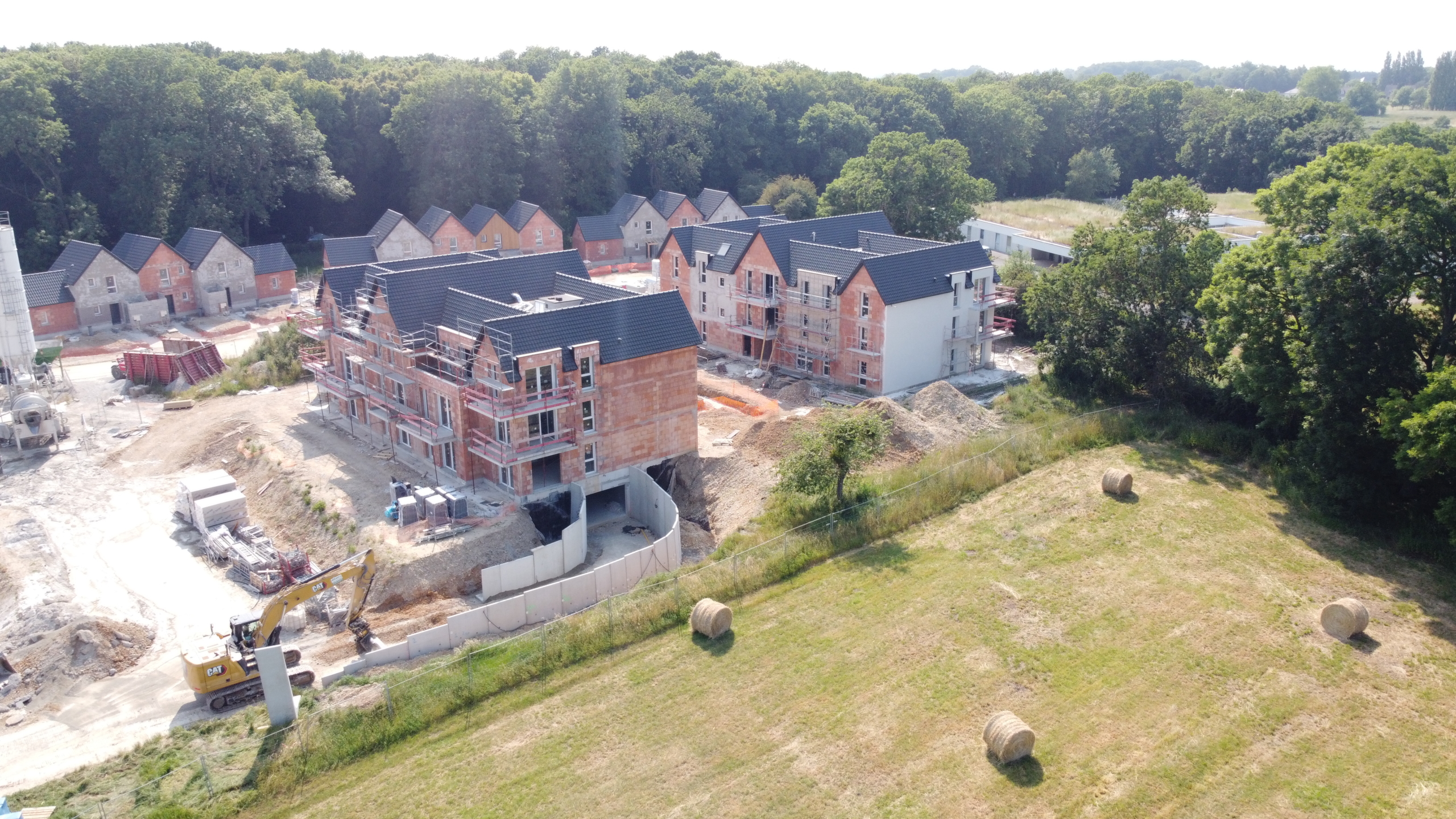

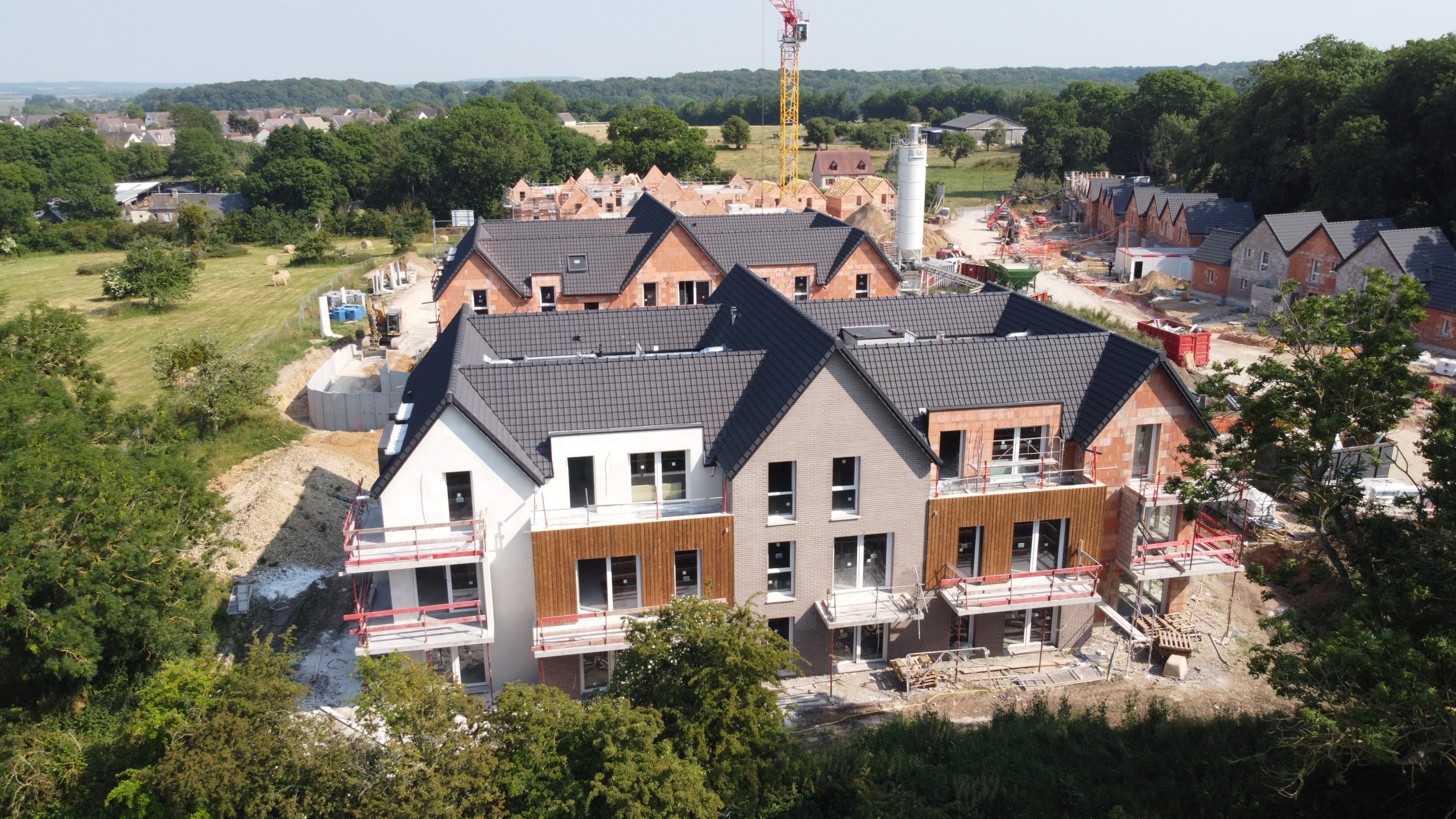

Juillet 2023

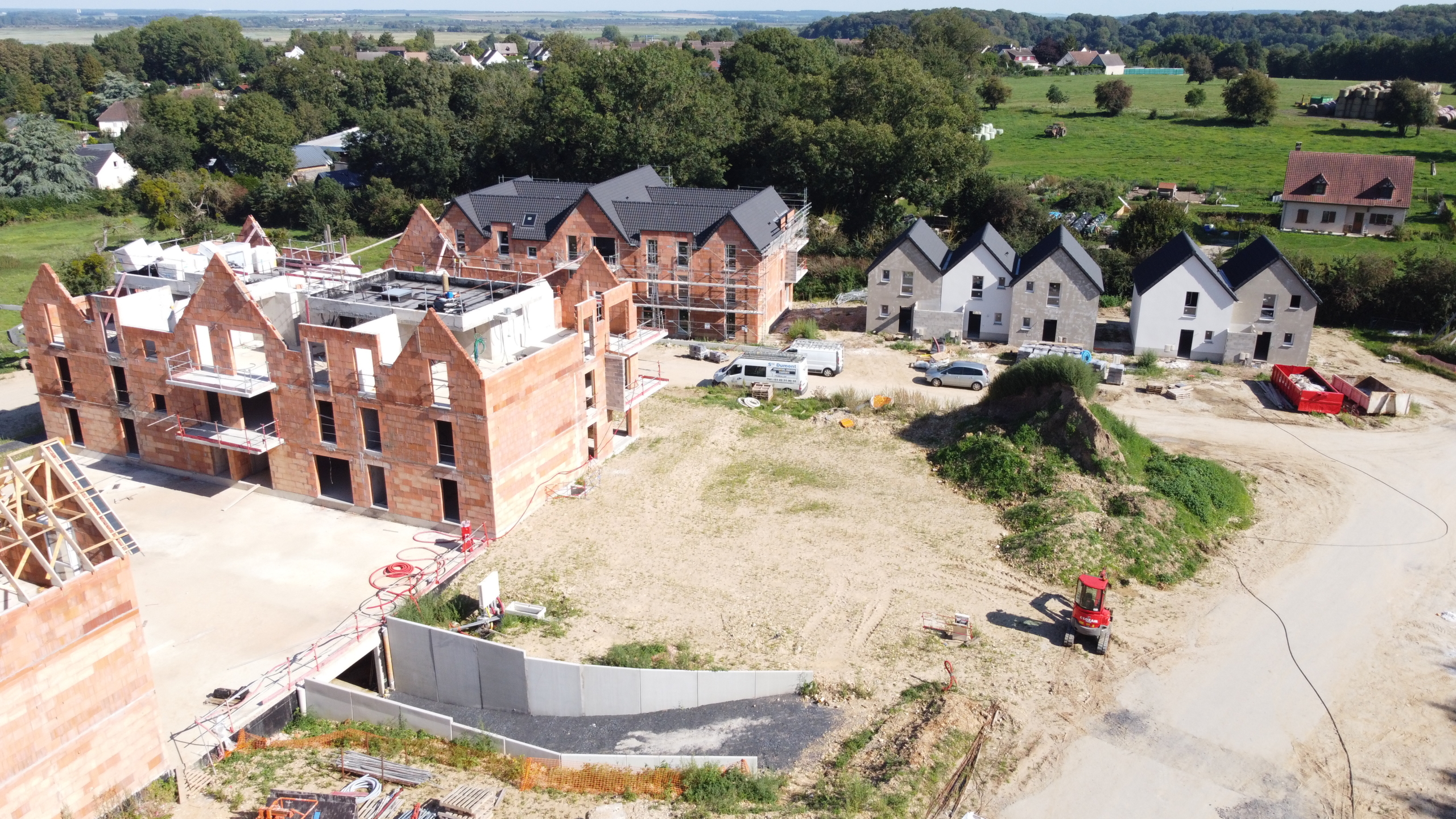

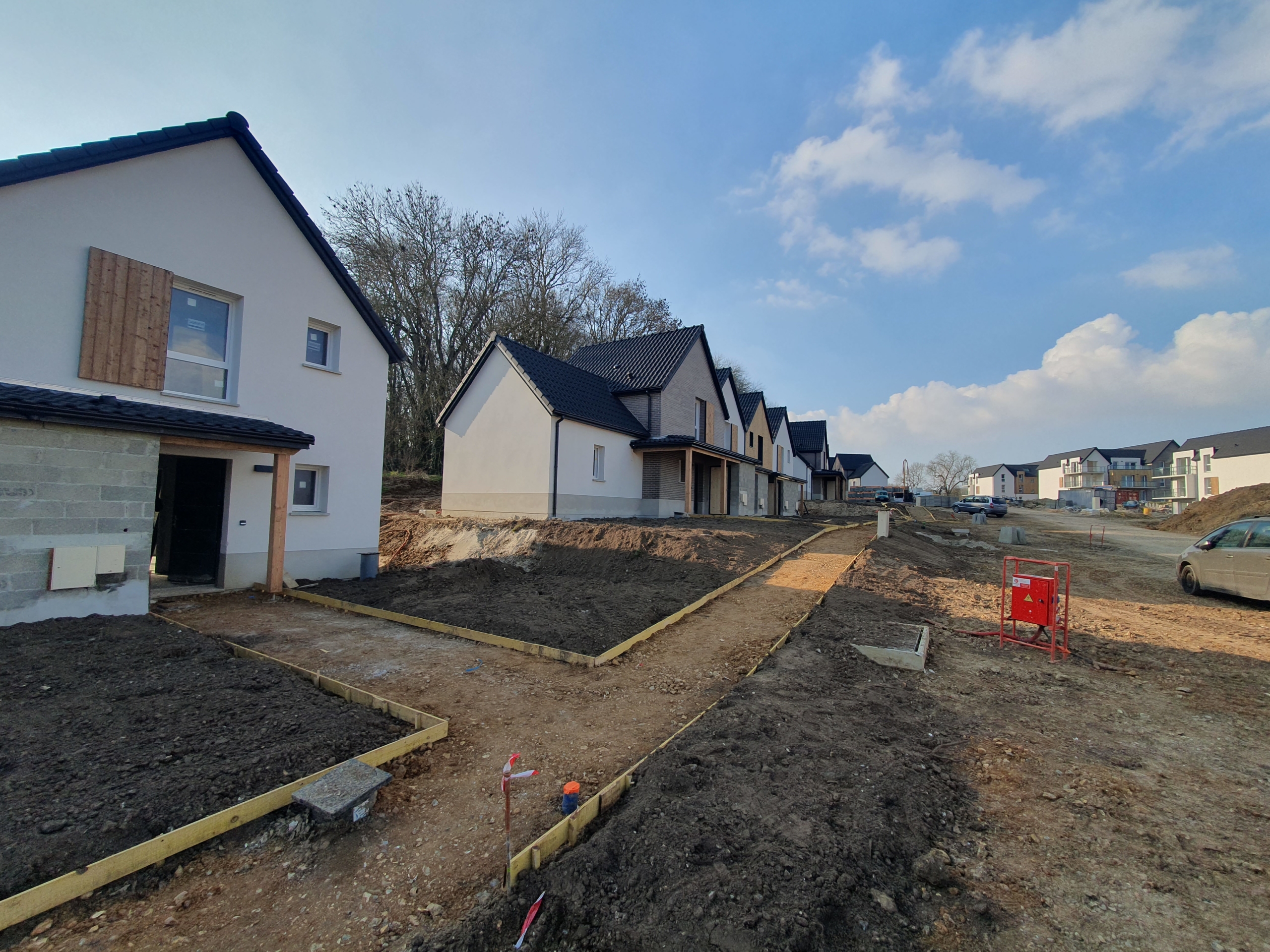

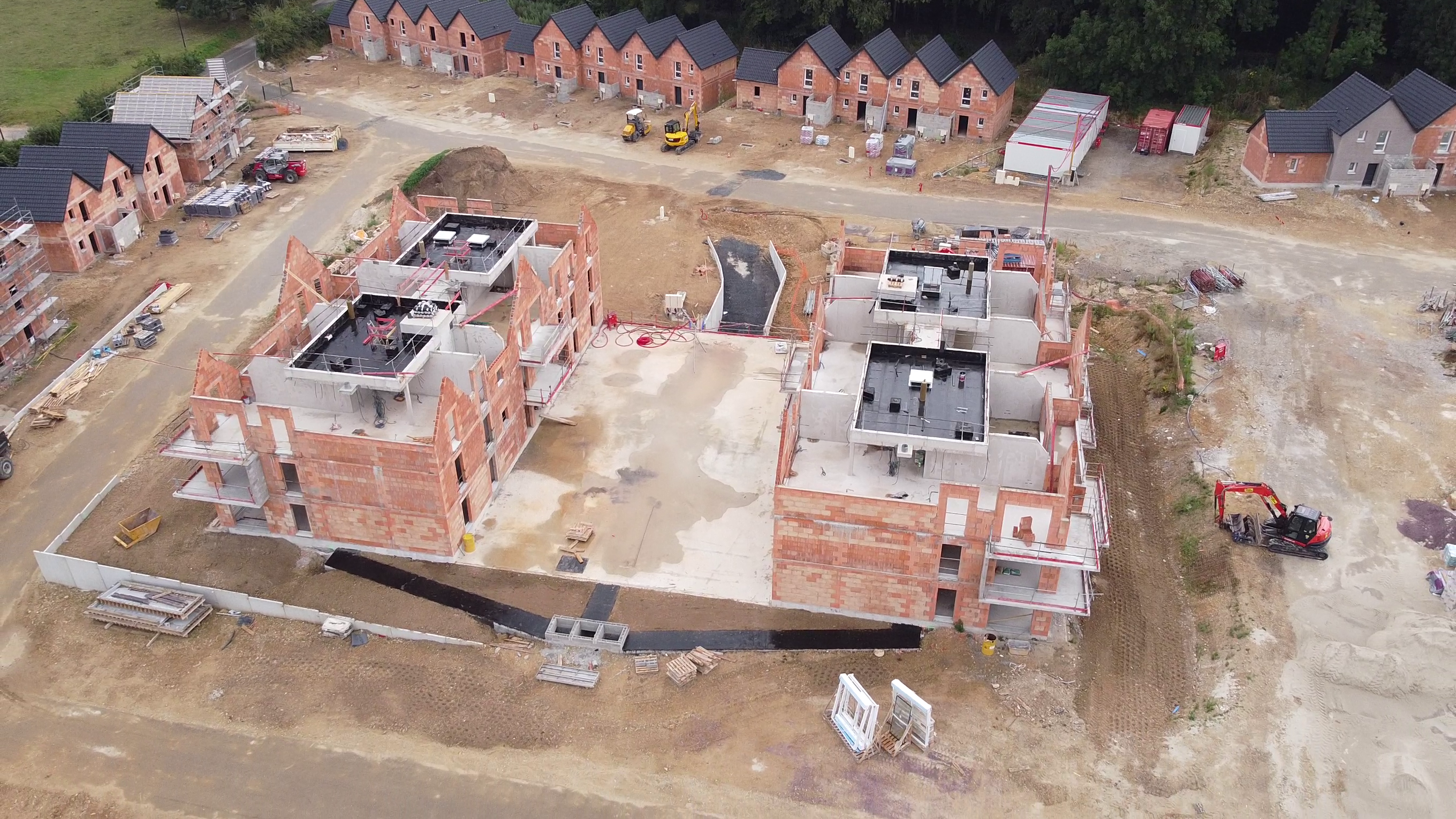

Juin 2023

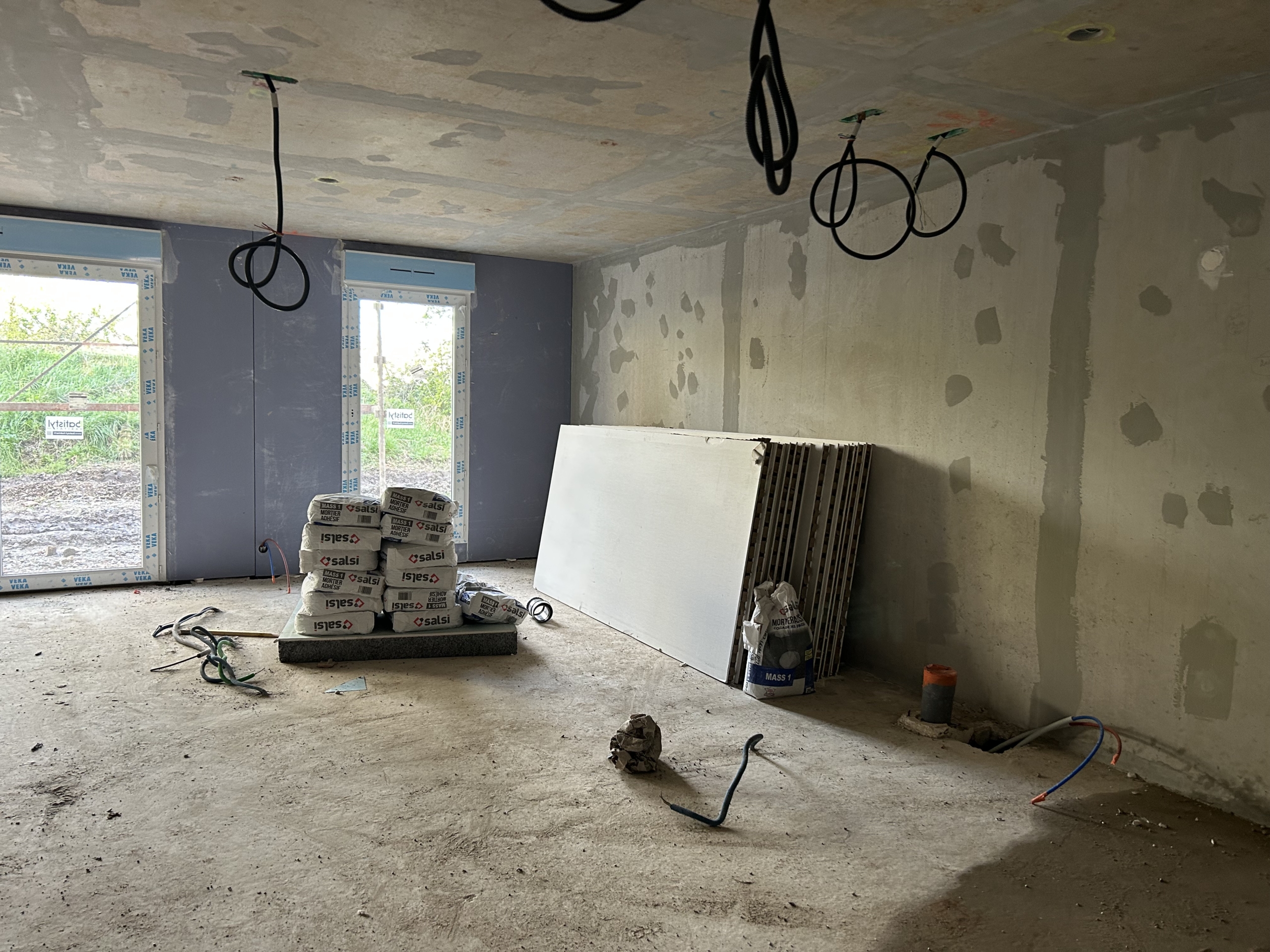

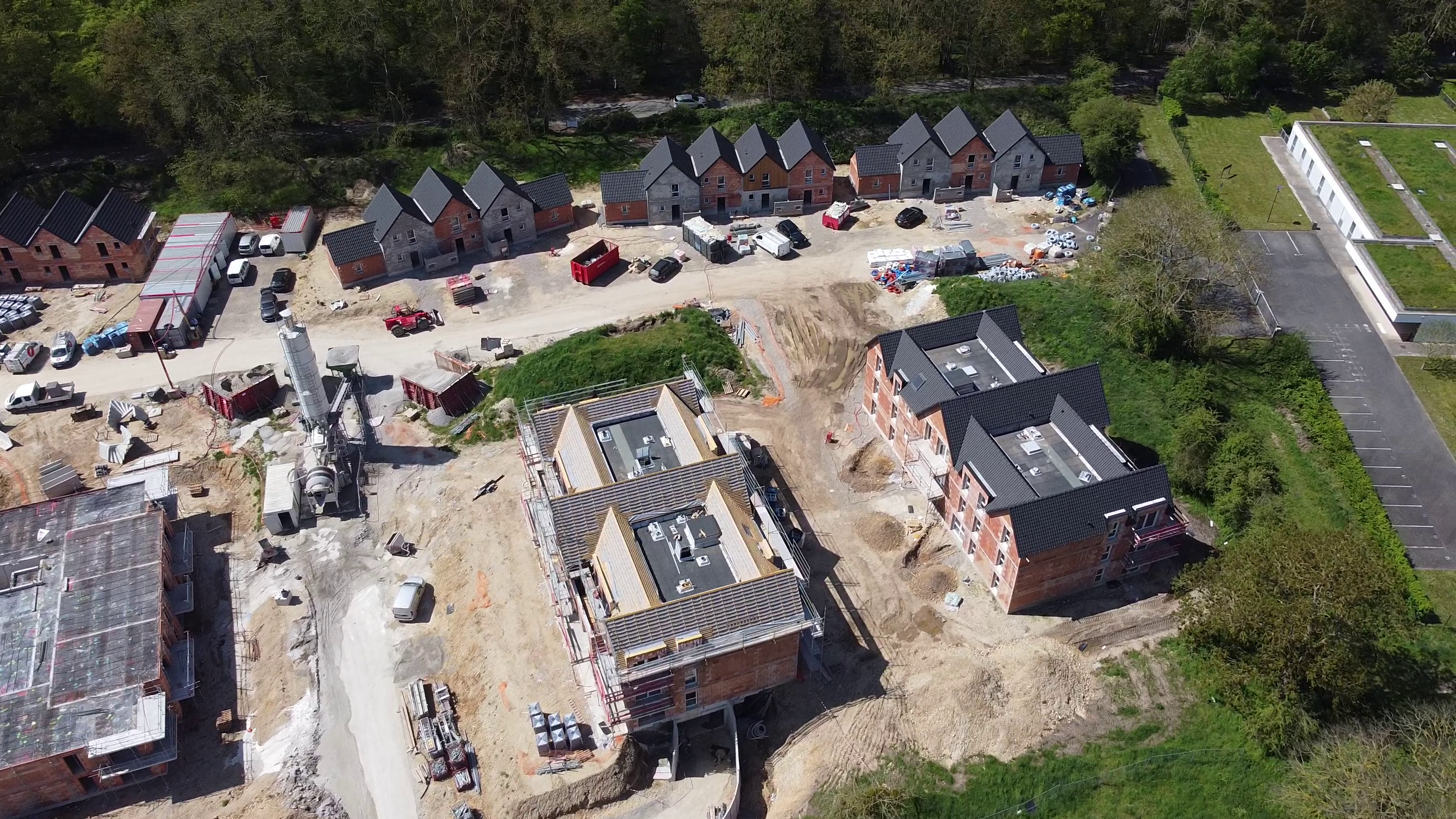

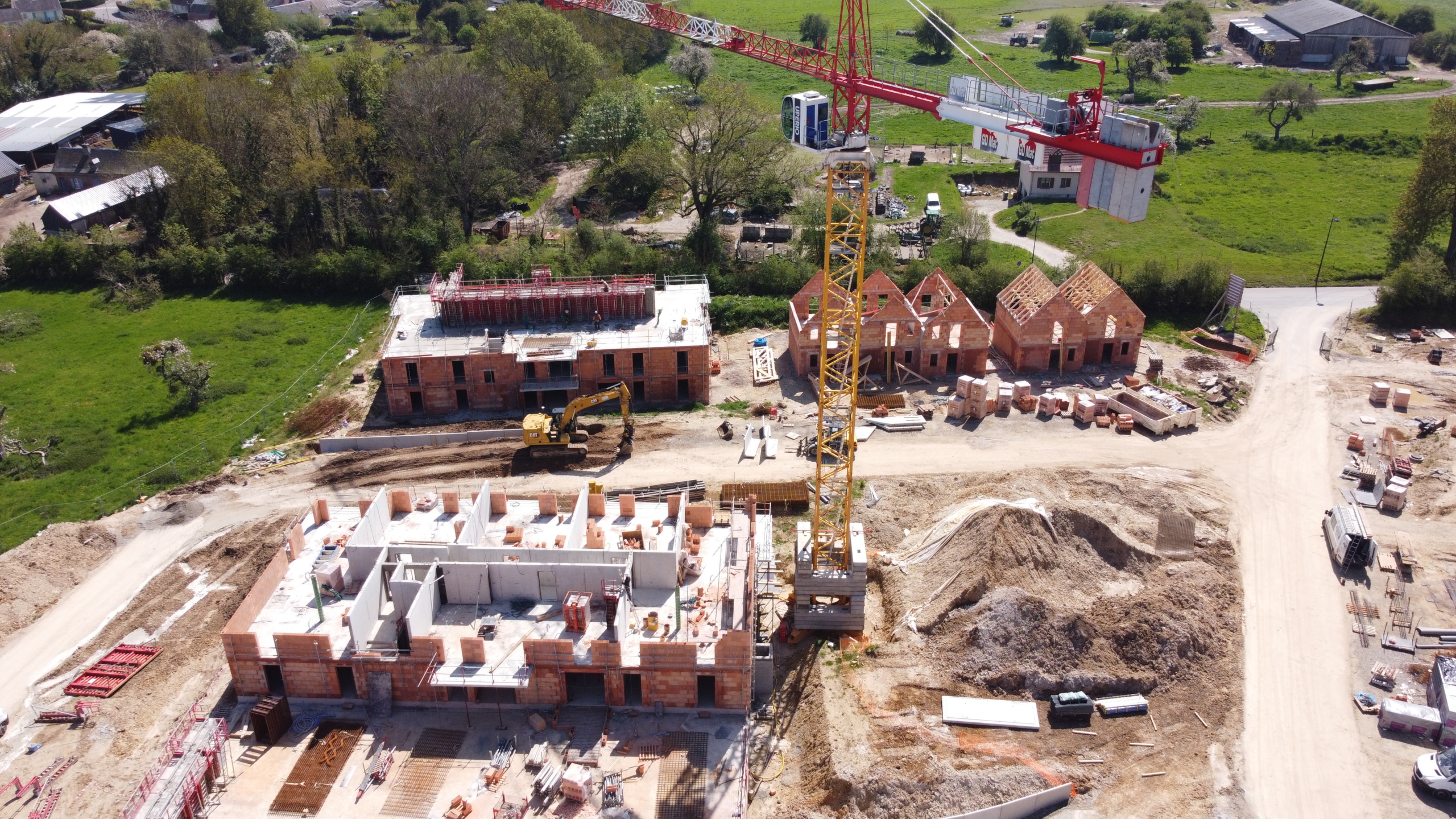

Mai 2023

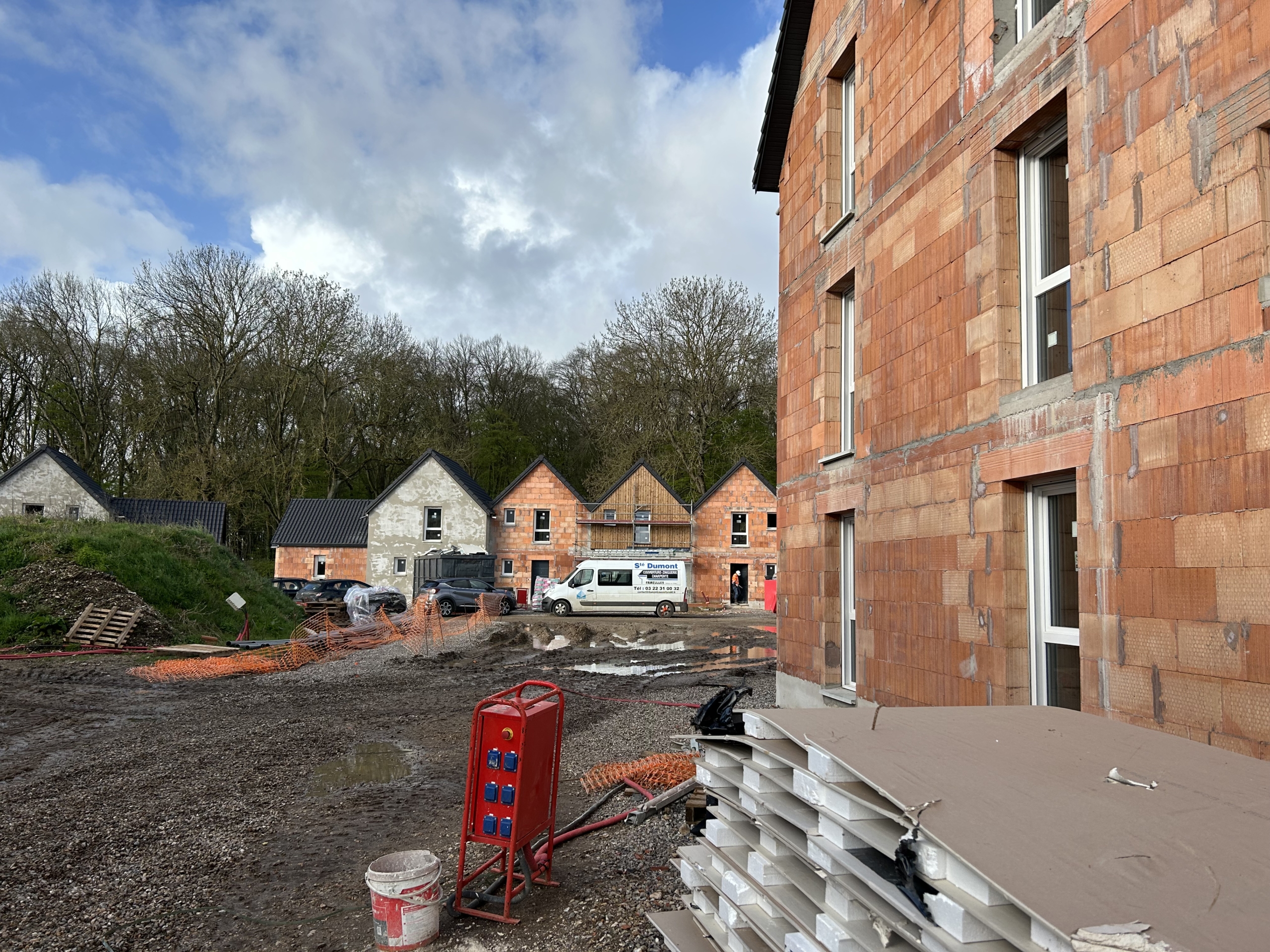

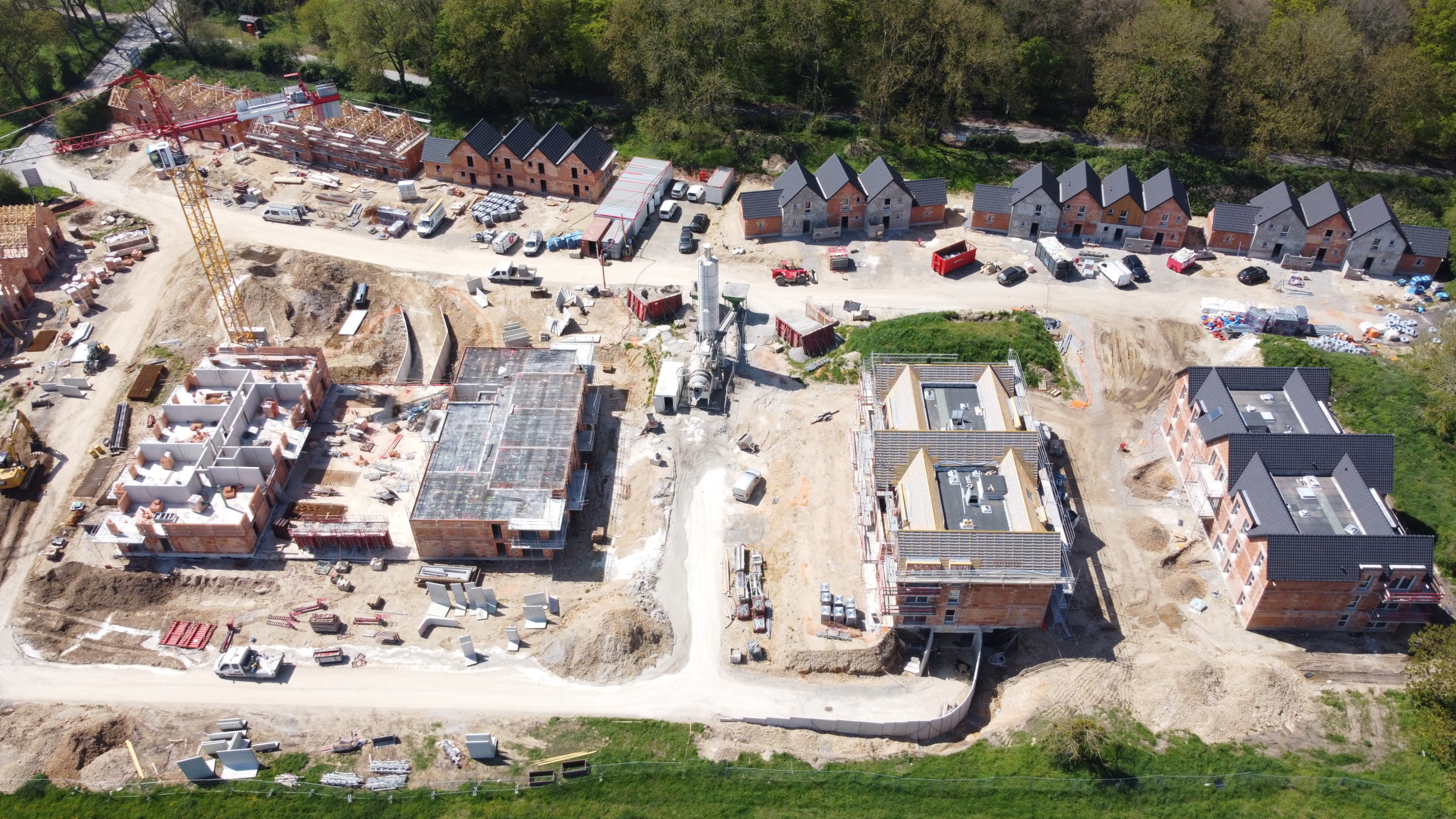

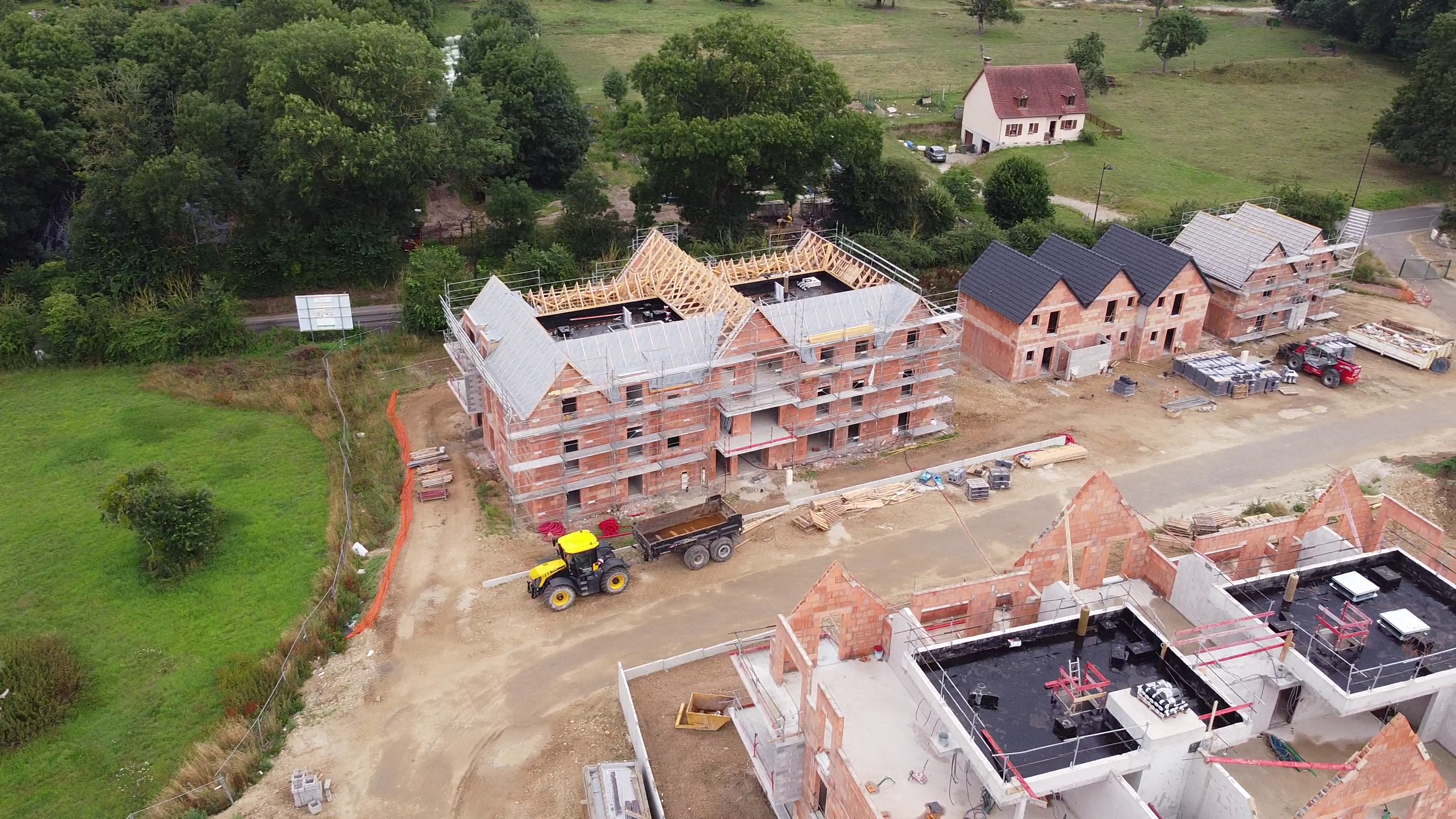

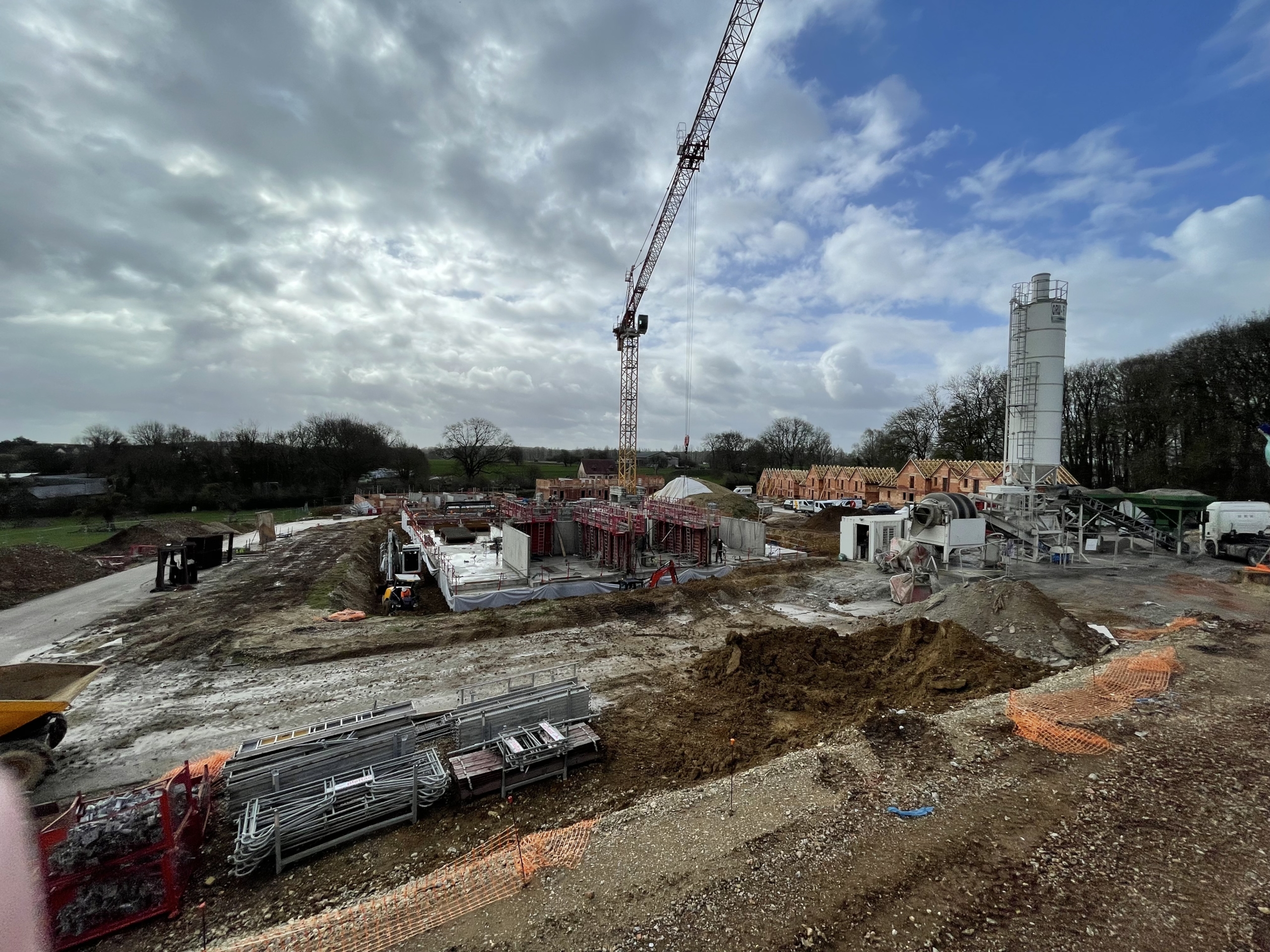

Avril 2023

Mars 2023

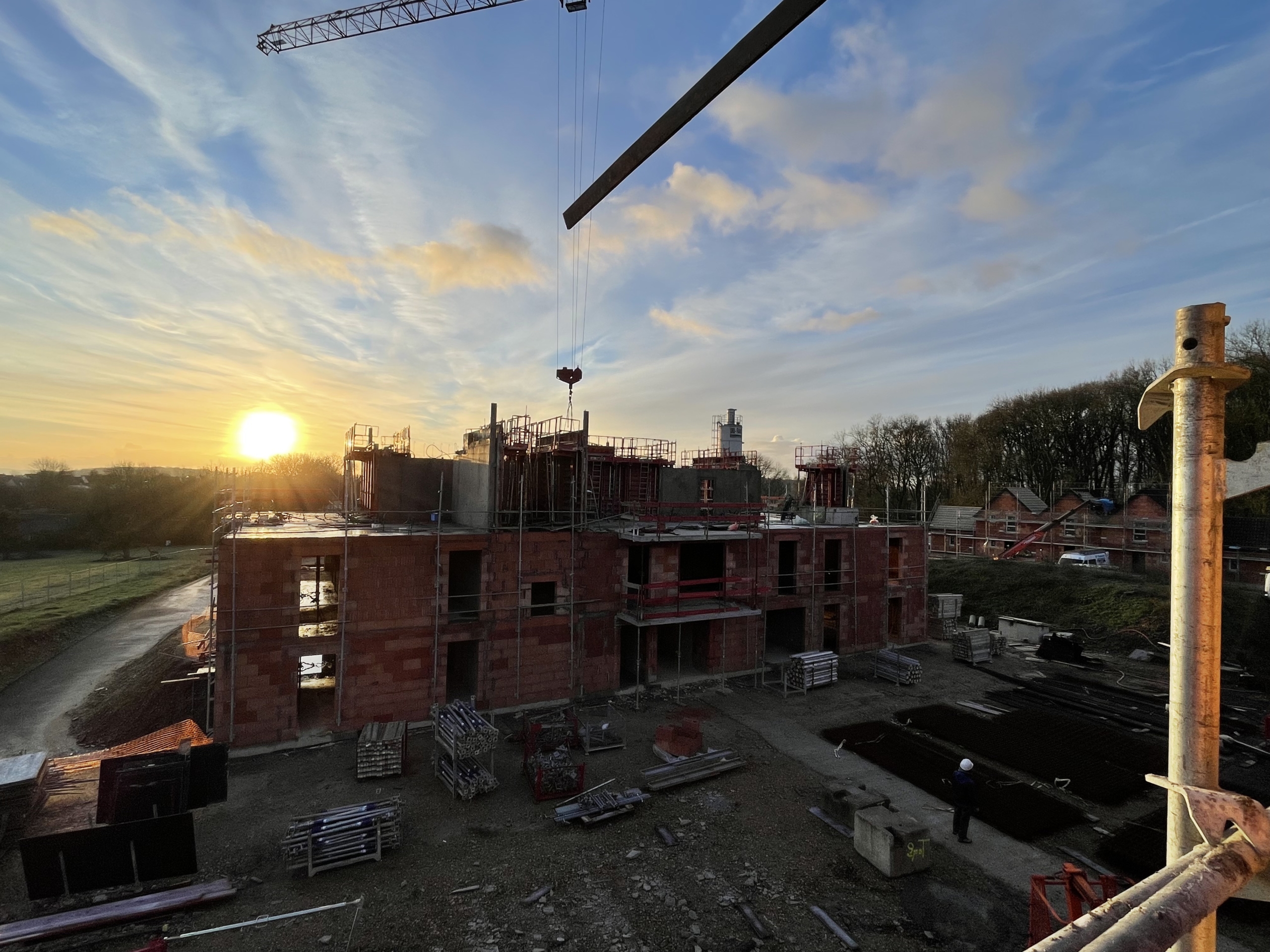

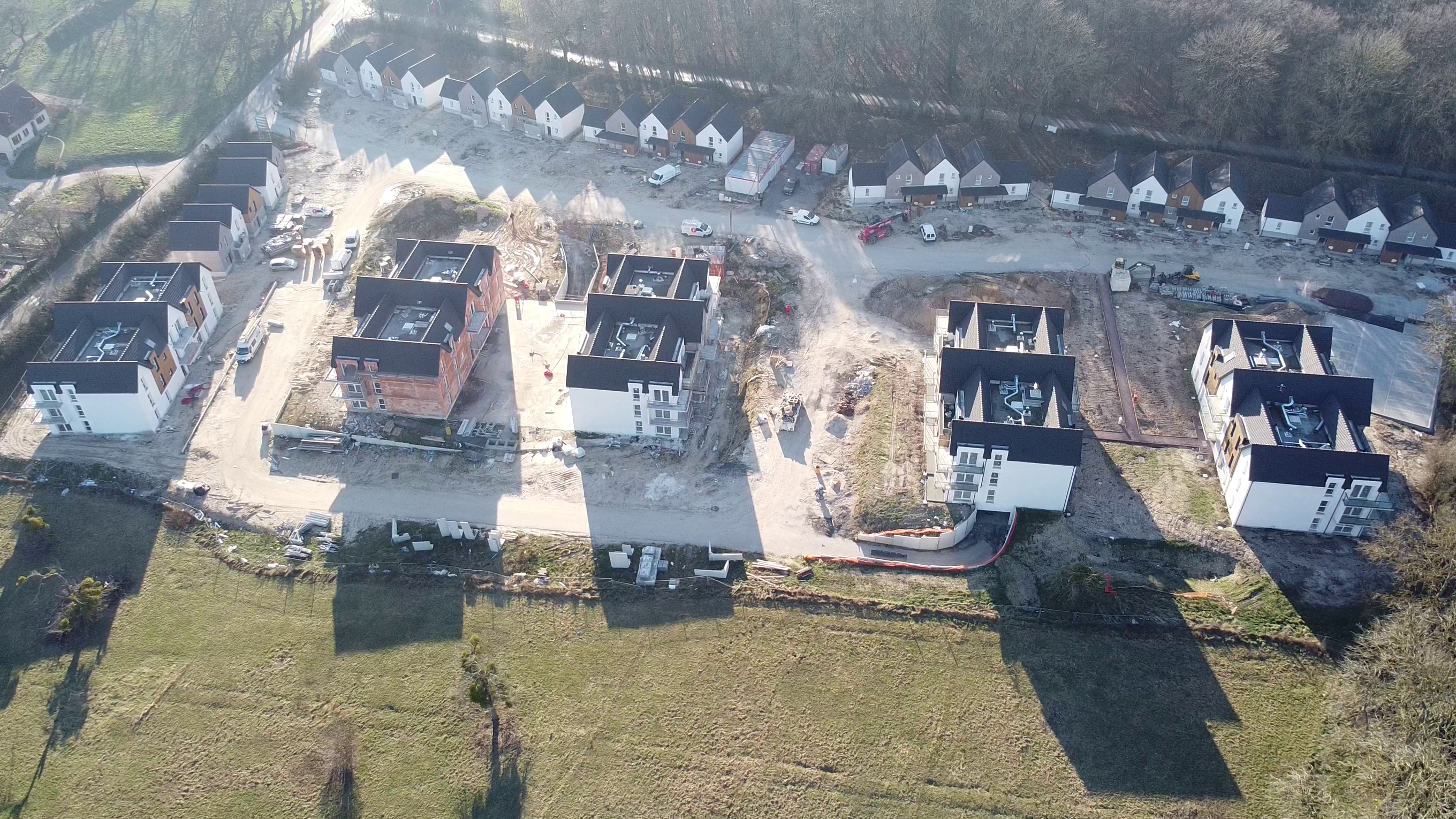

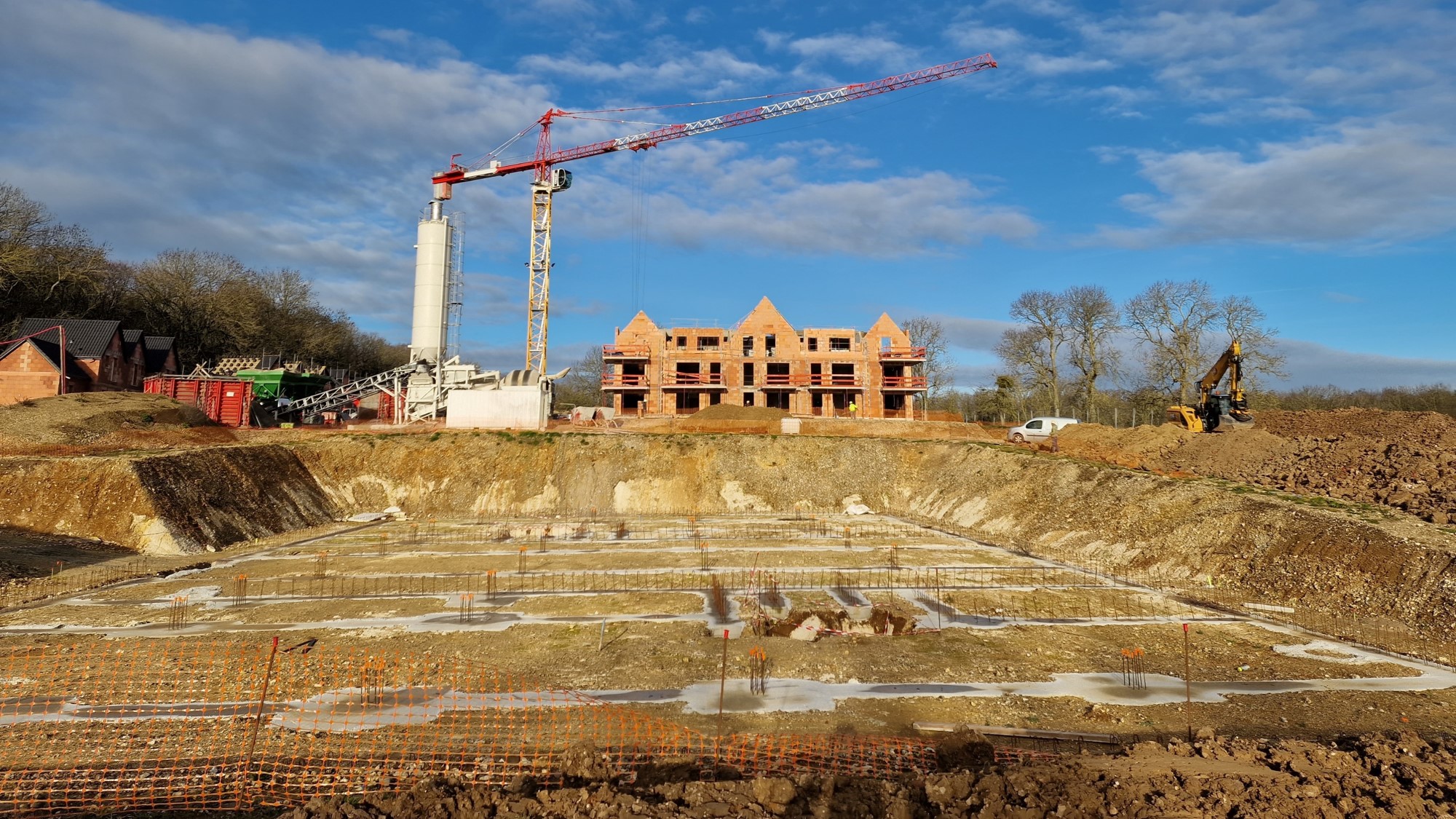

Février 2023

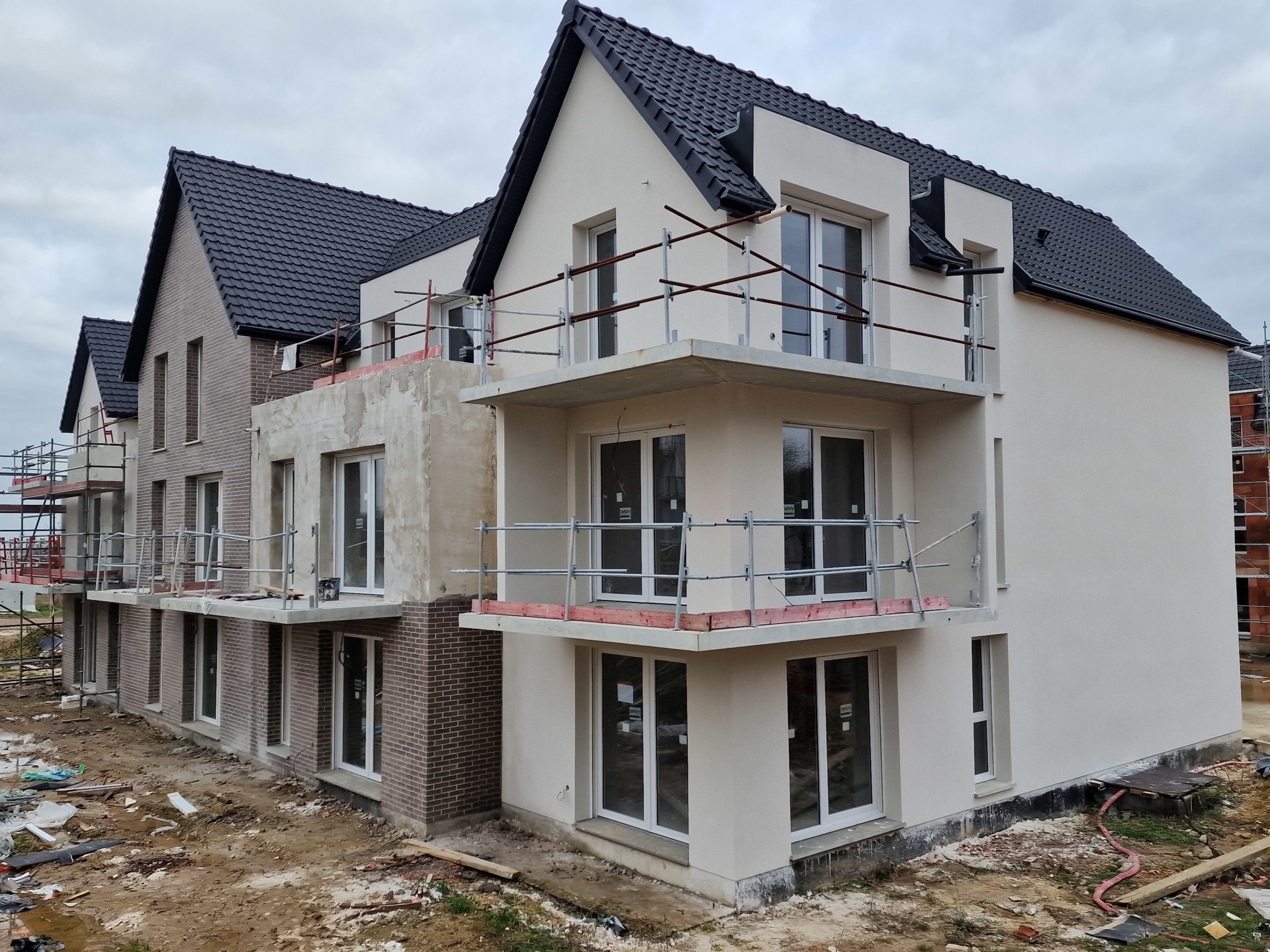

Janvier 2023

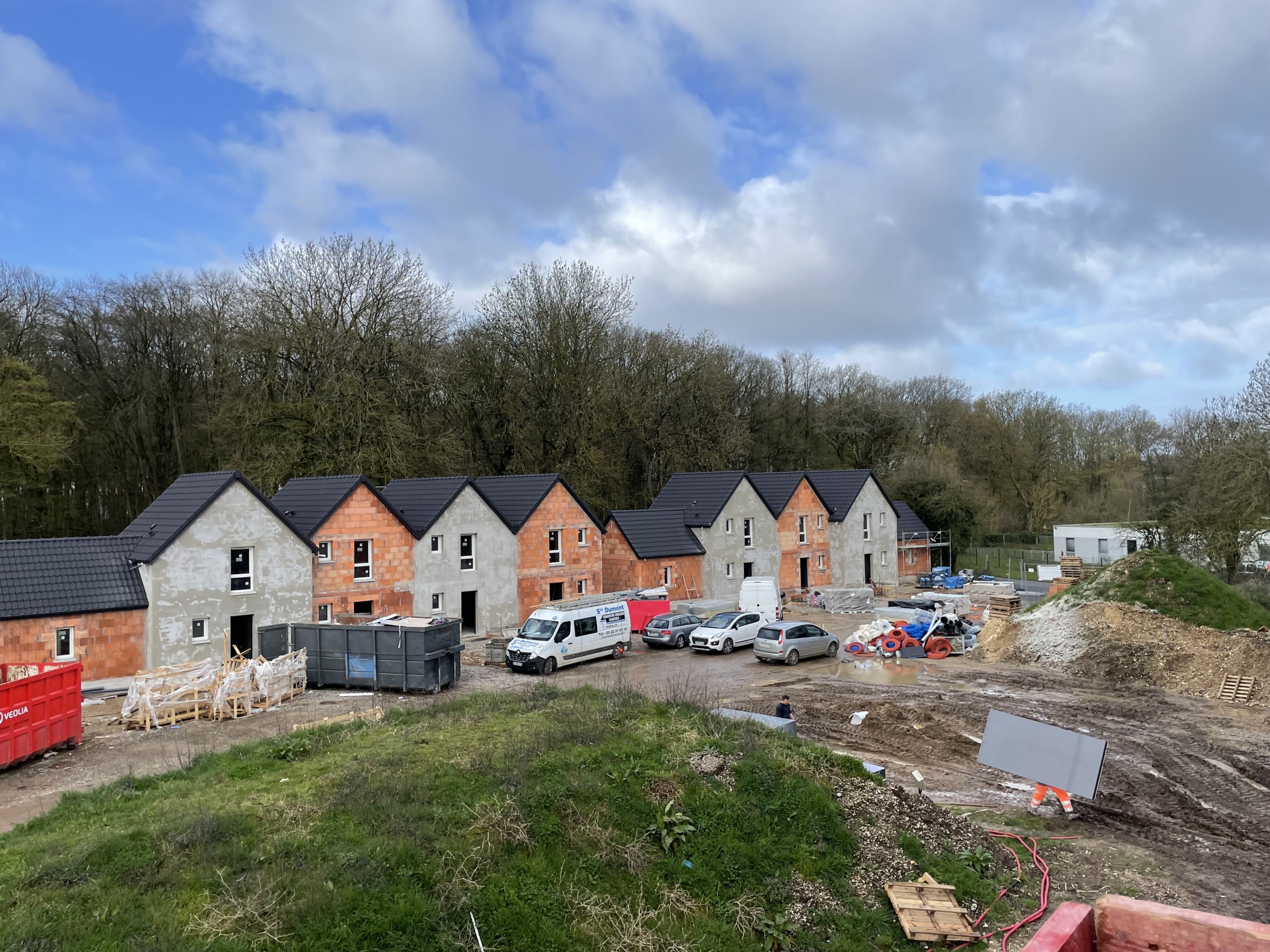

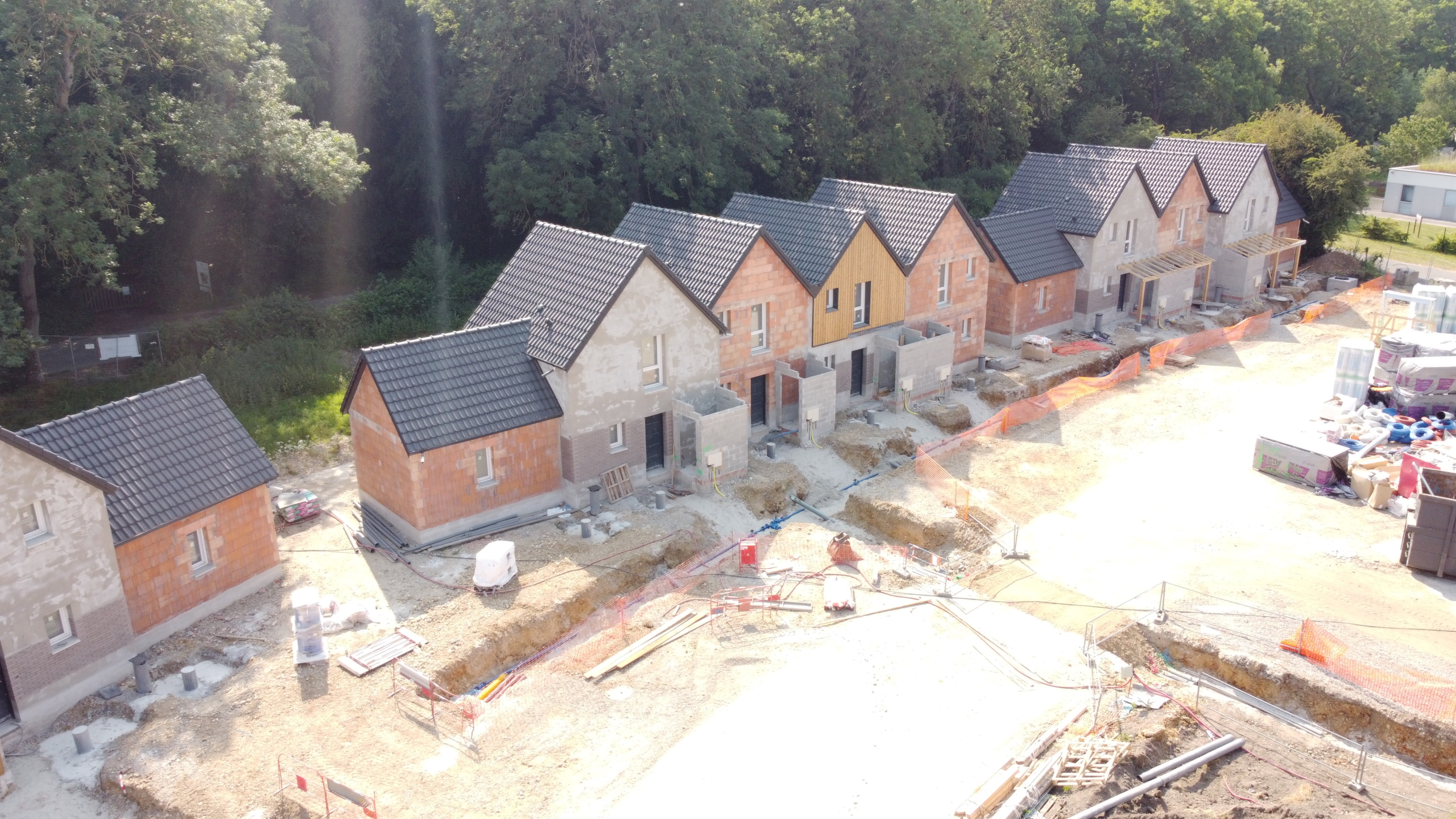

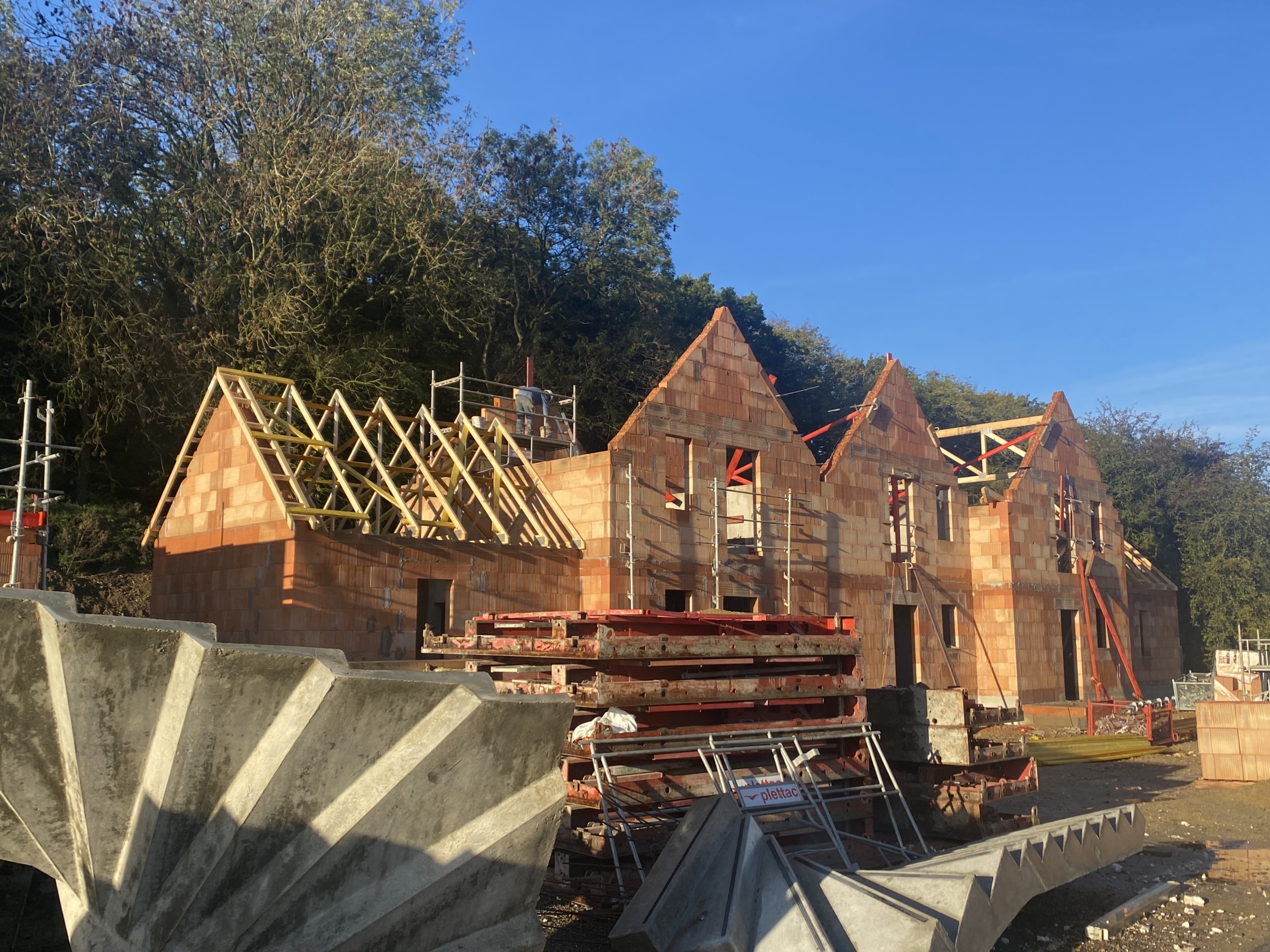

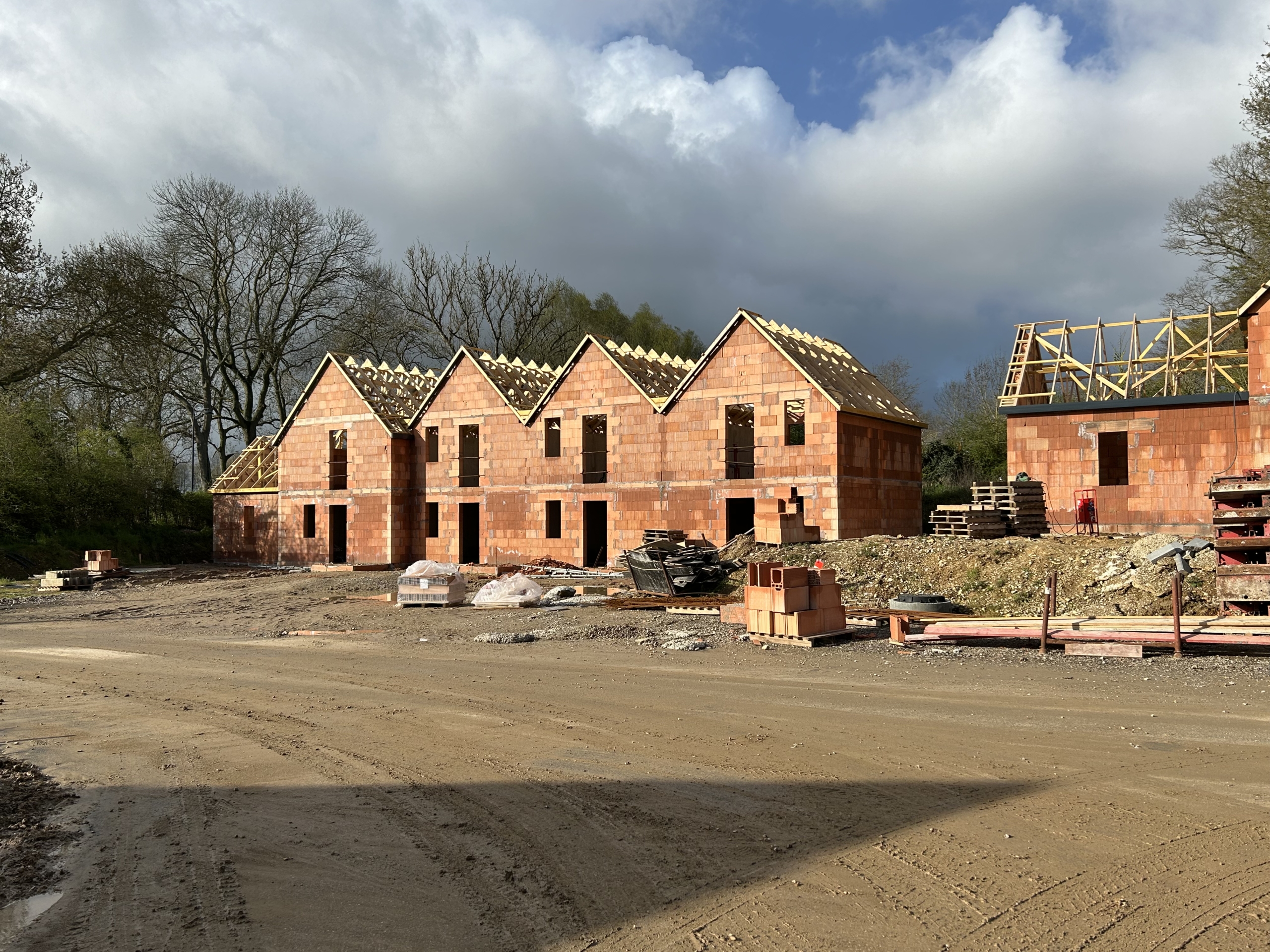

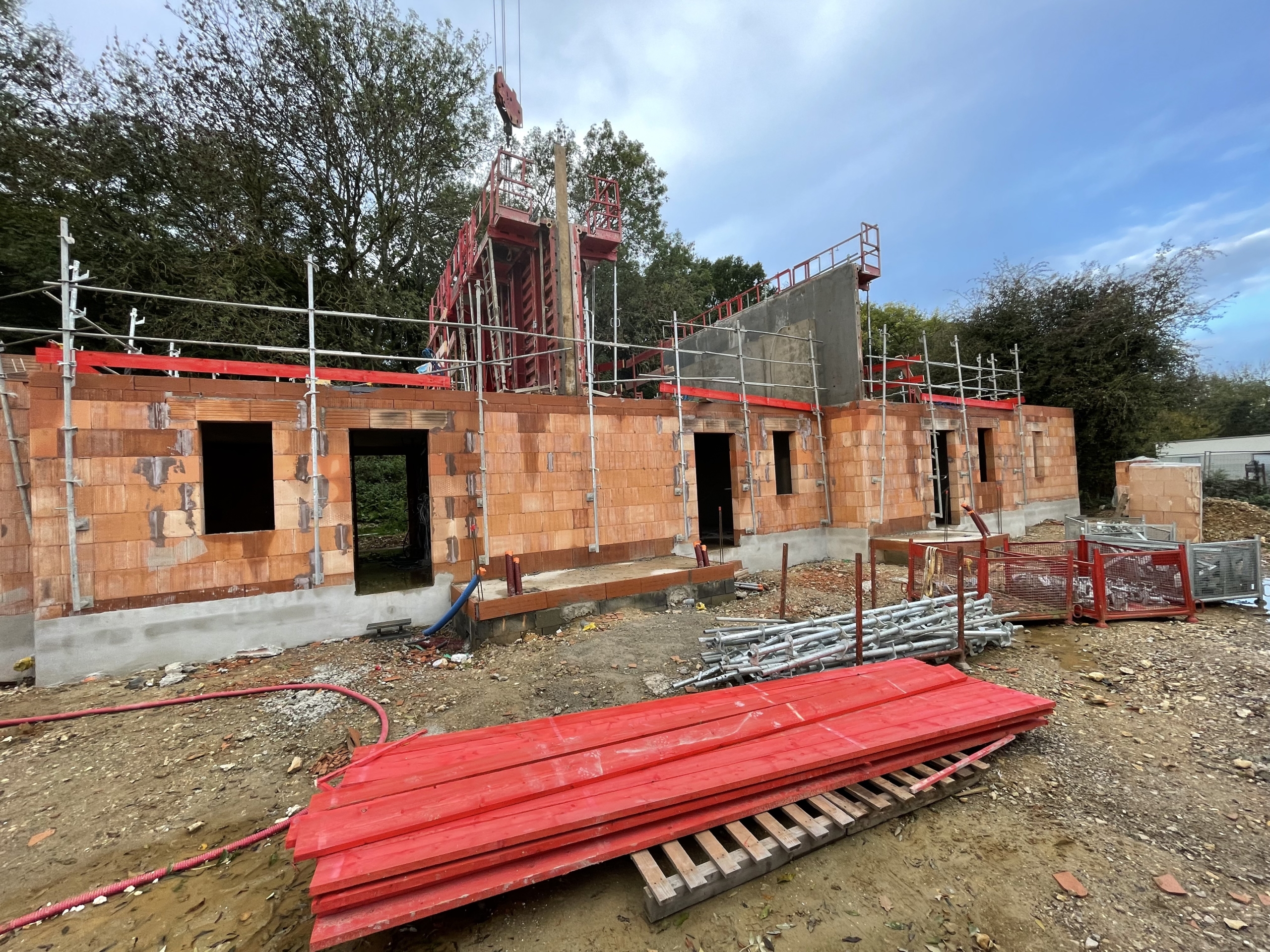

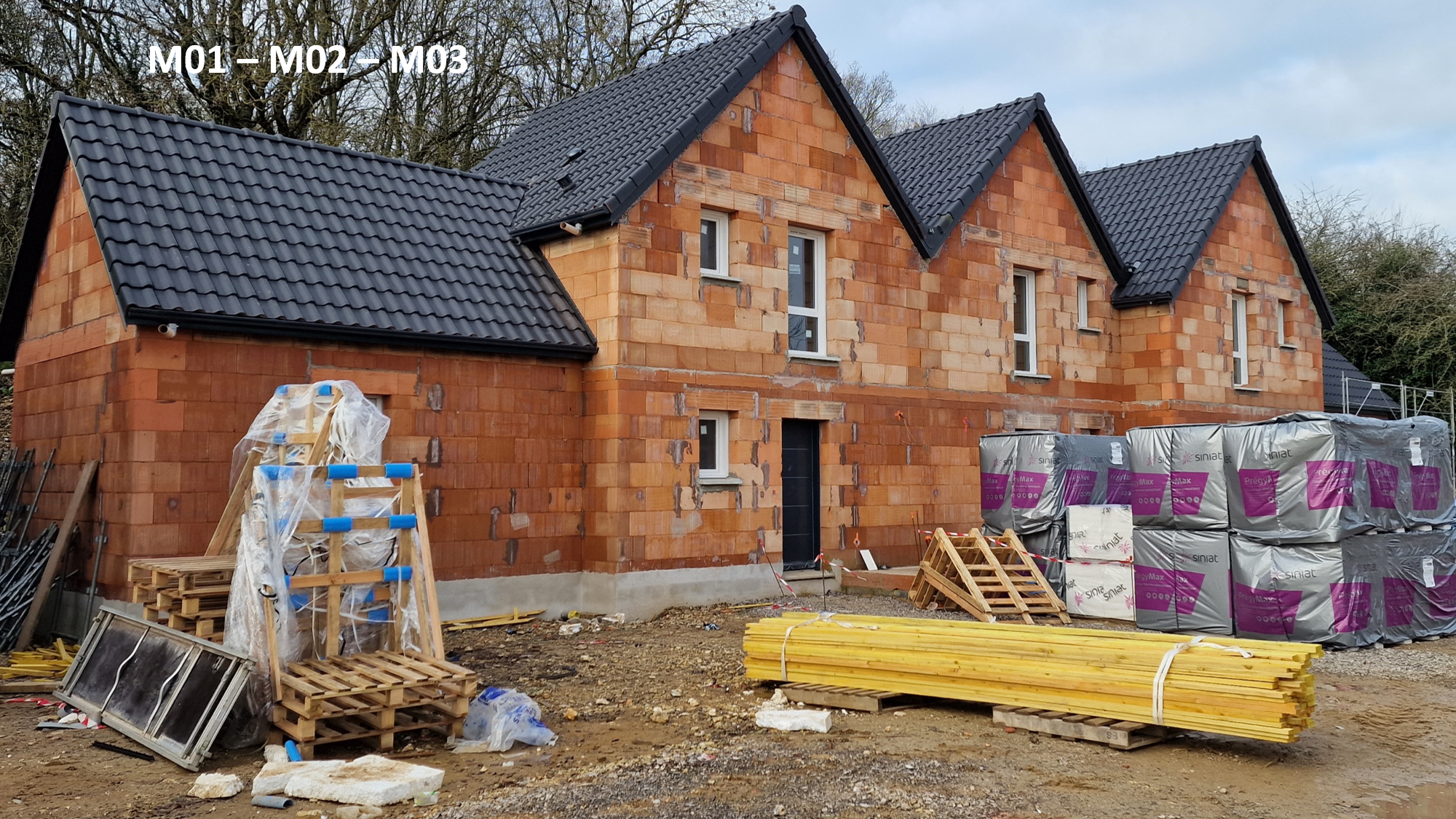

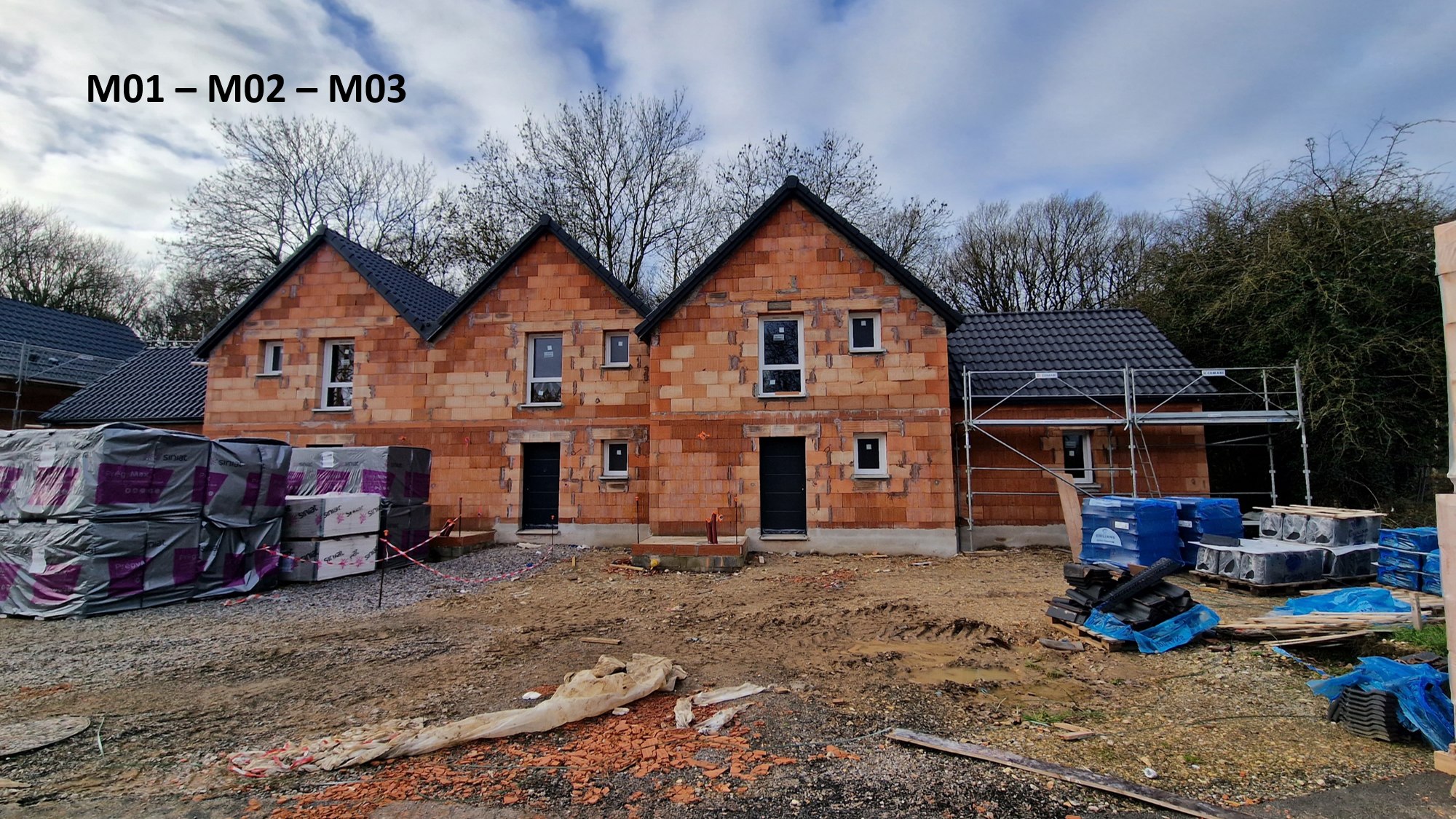

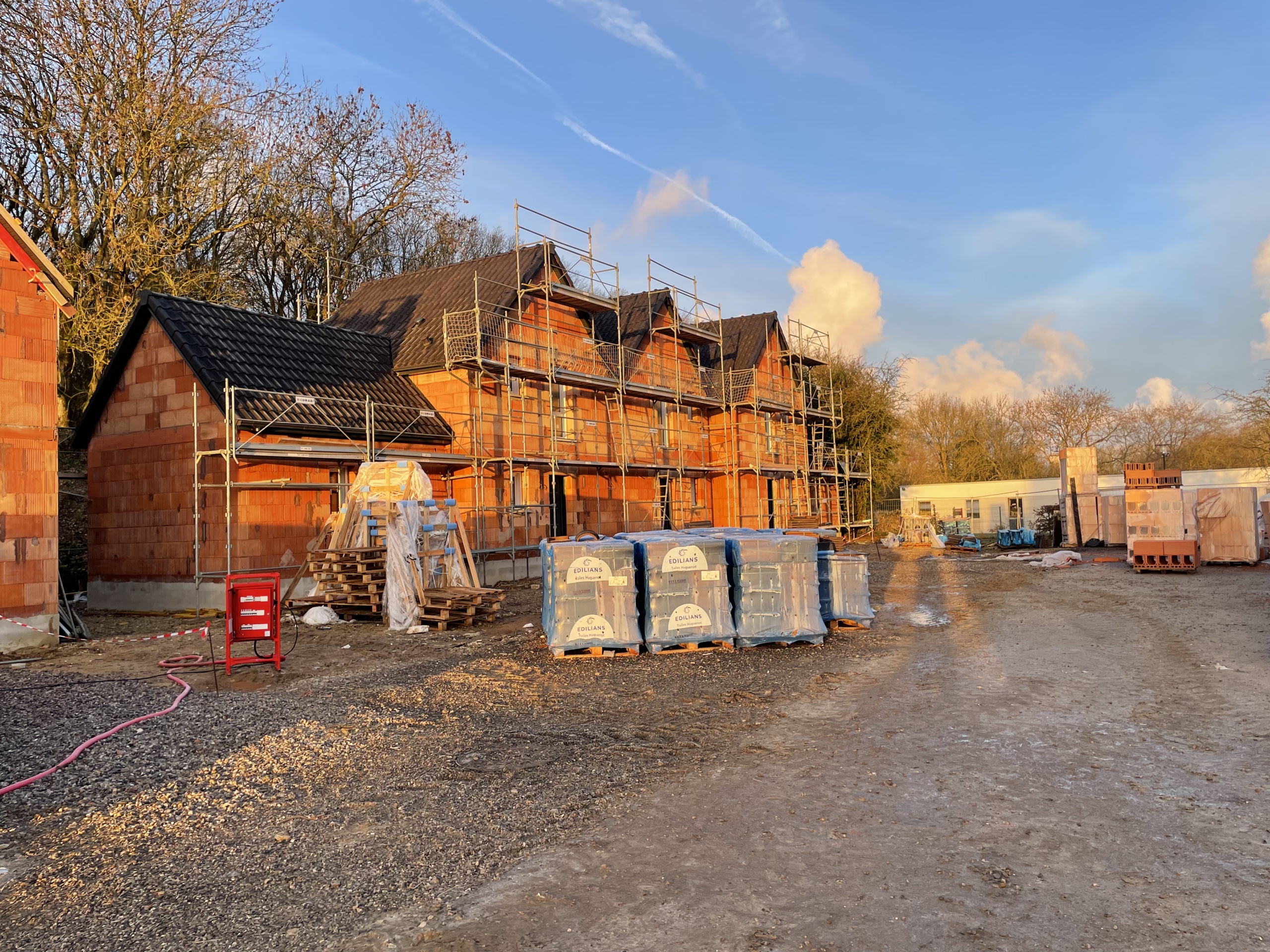

Maisons 1 à 3 : étape clos/couvert (fenêtres, portes, toiture)

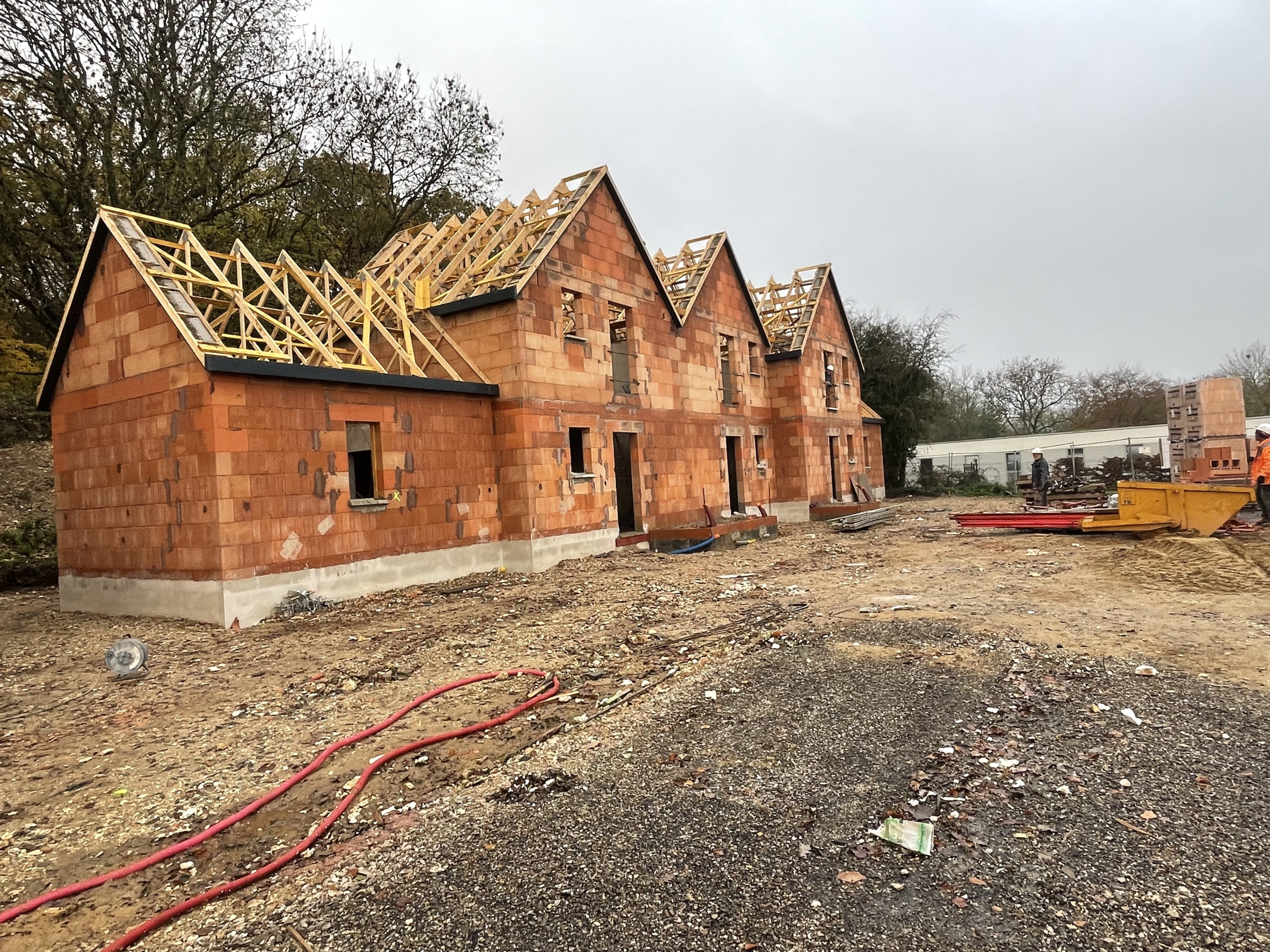

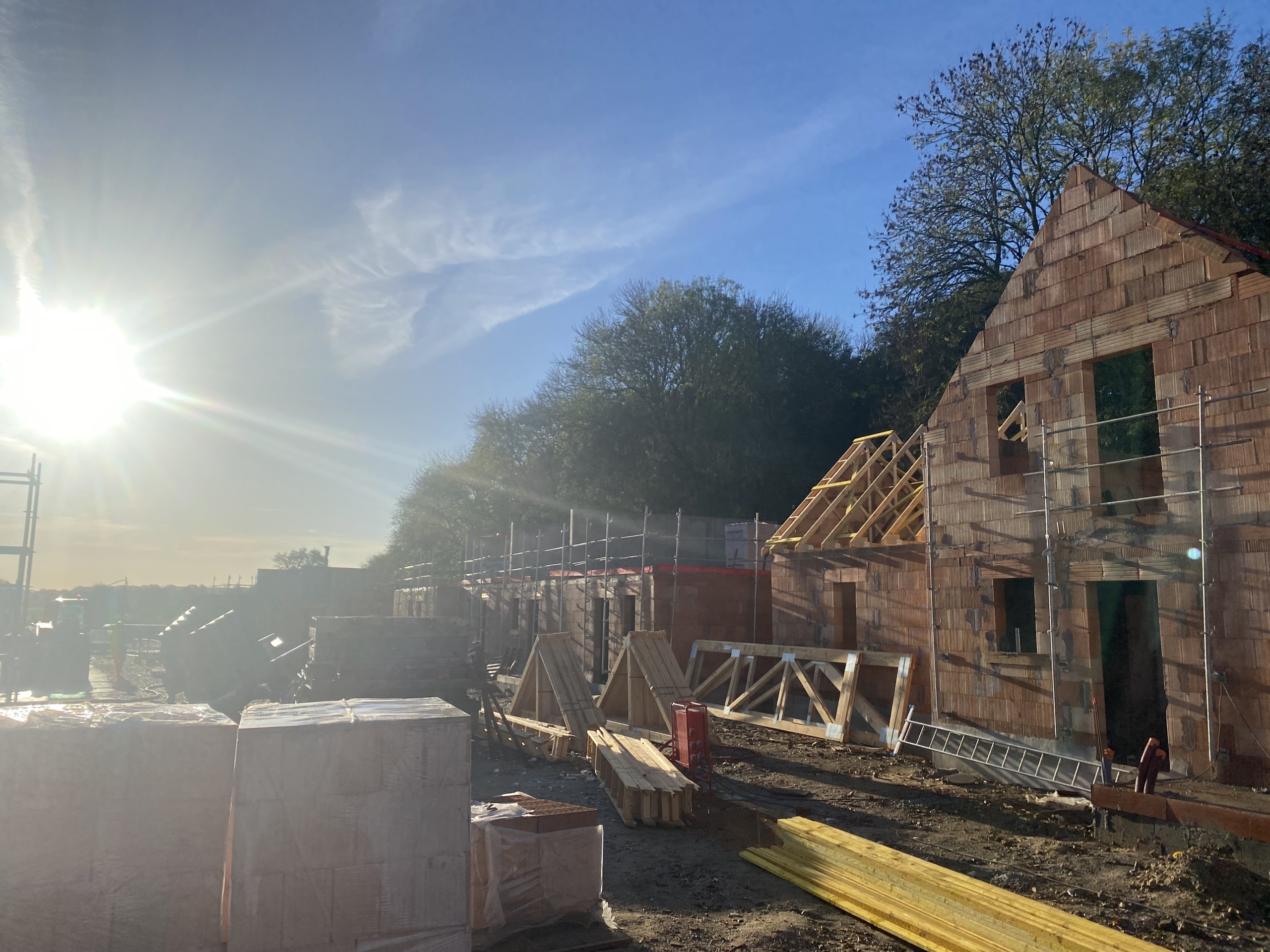

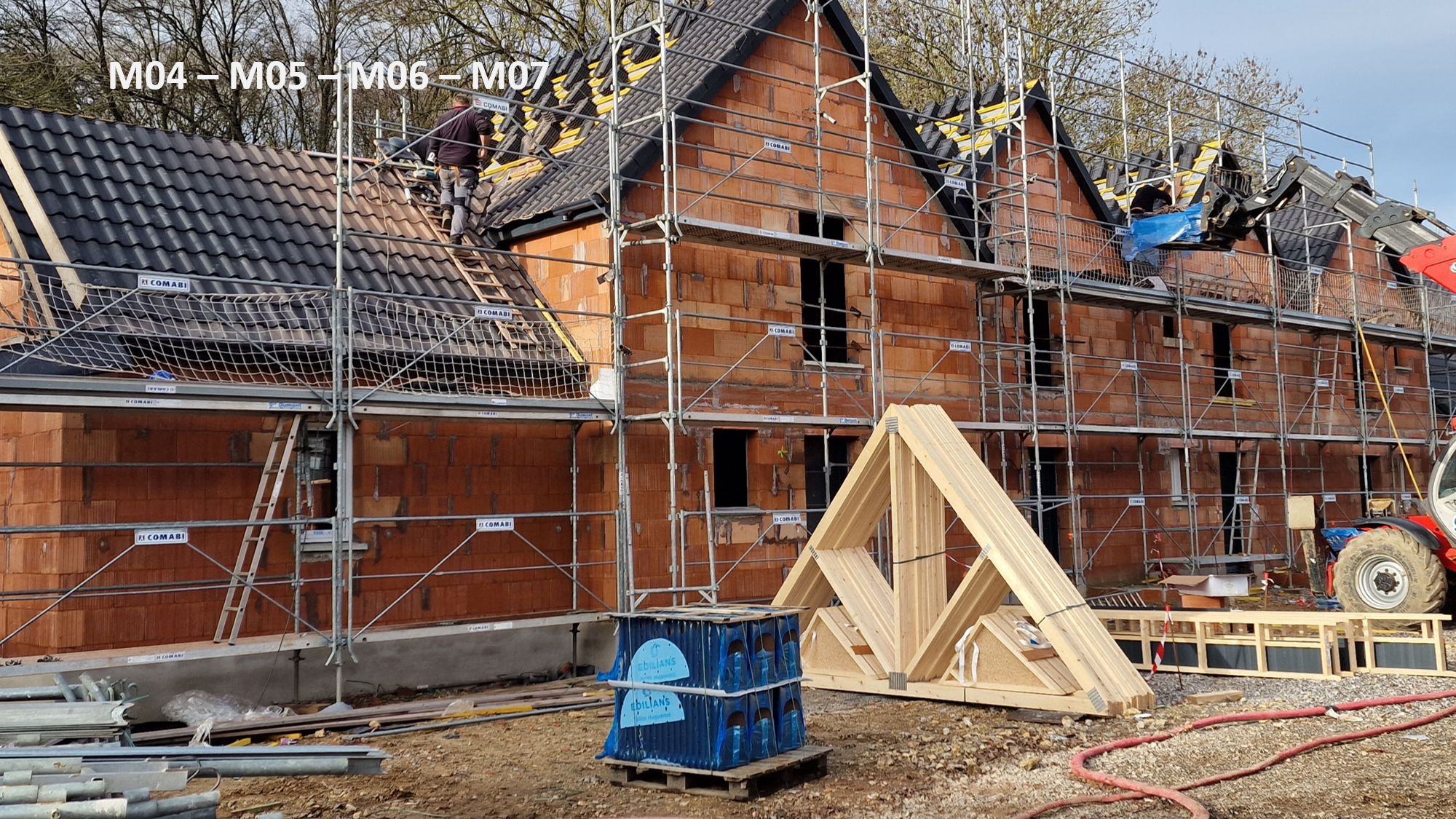

Maison 4 à 7 : clos, la couverture aura lieu d’ici la fin janvier

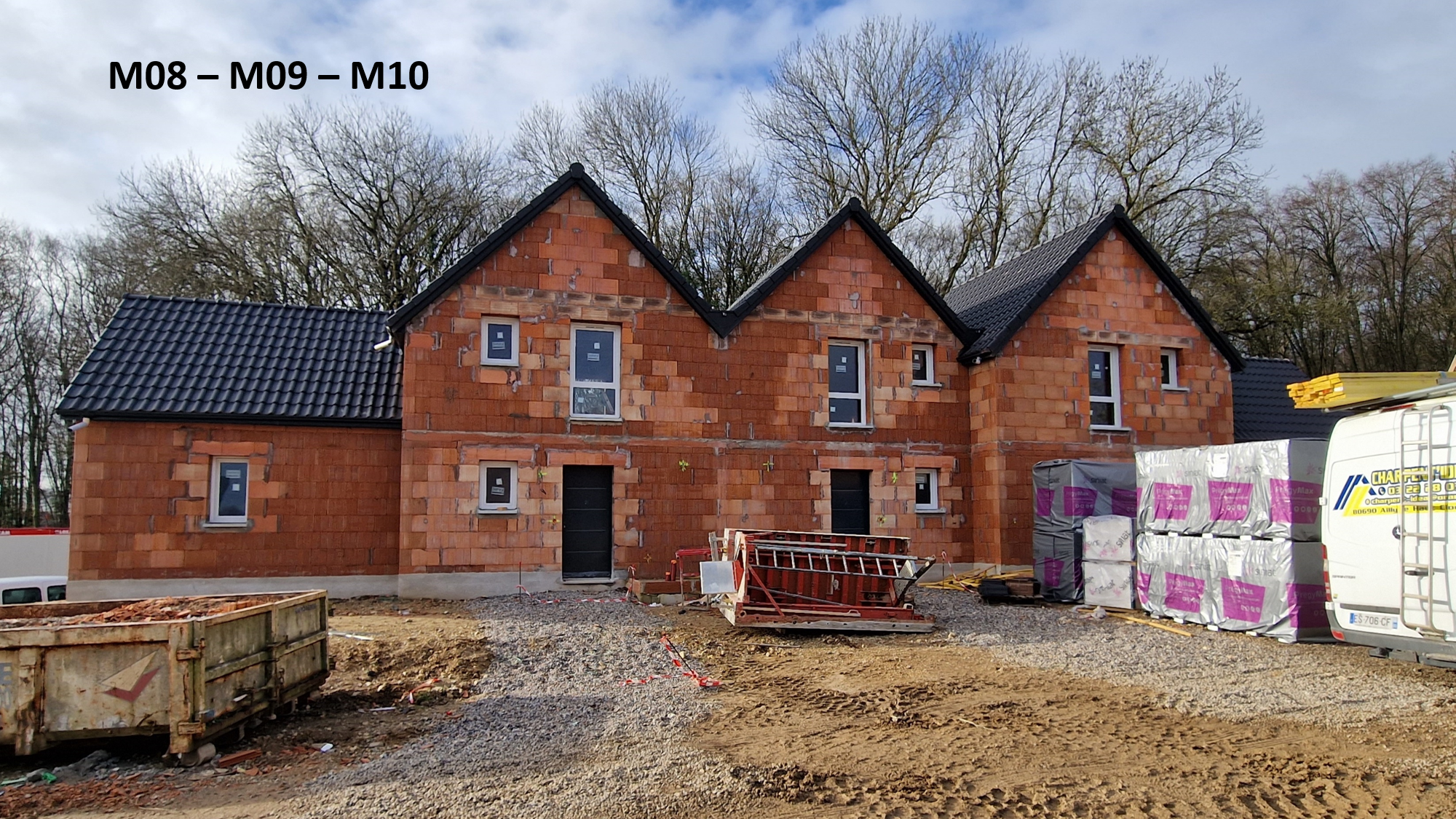

Maisons 8 à 10 : clos/couverture en cours sera terminée d’ici le 26 Janvier 2023

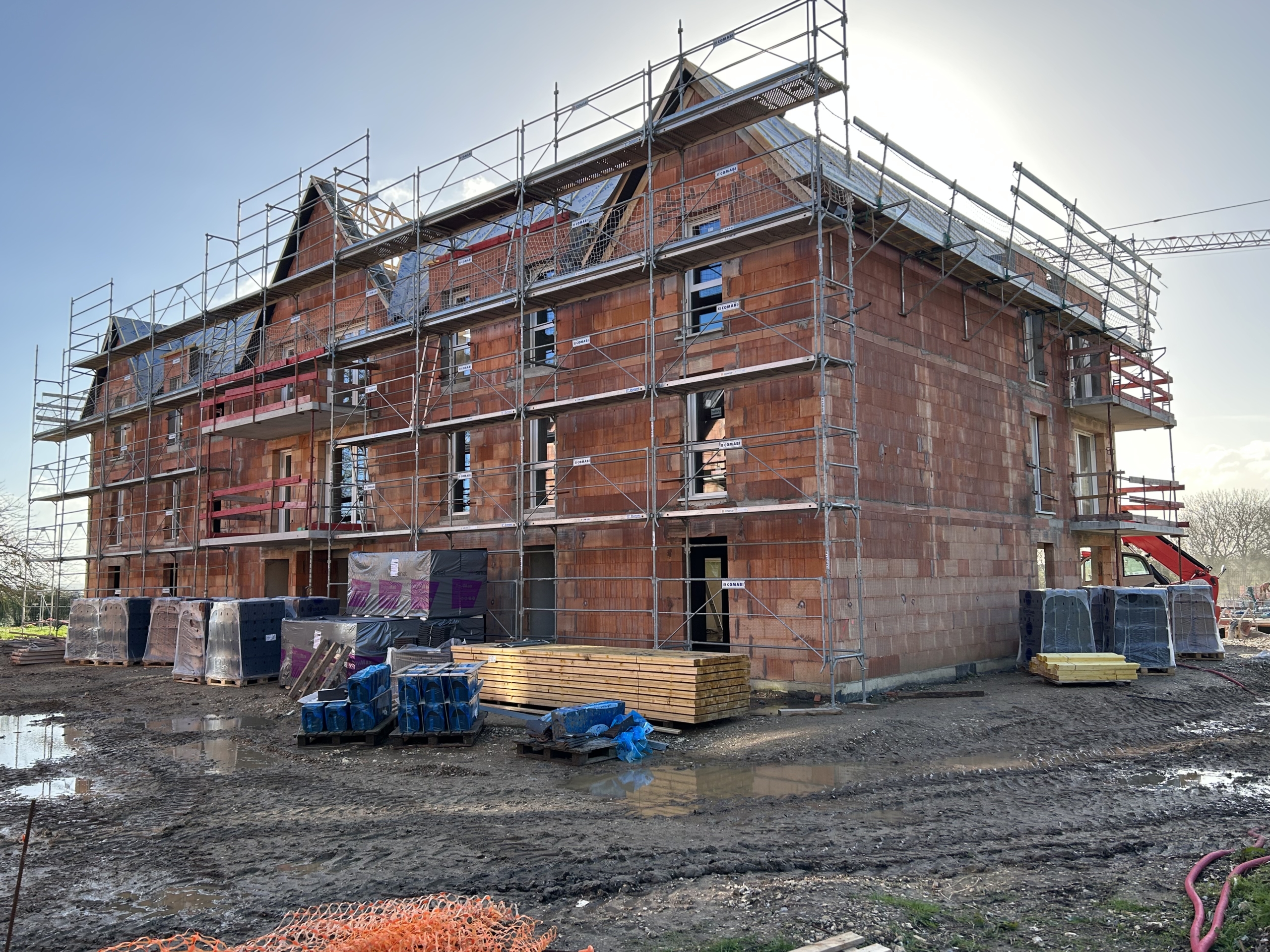

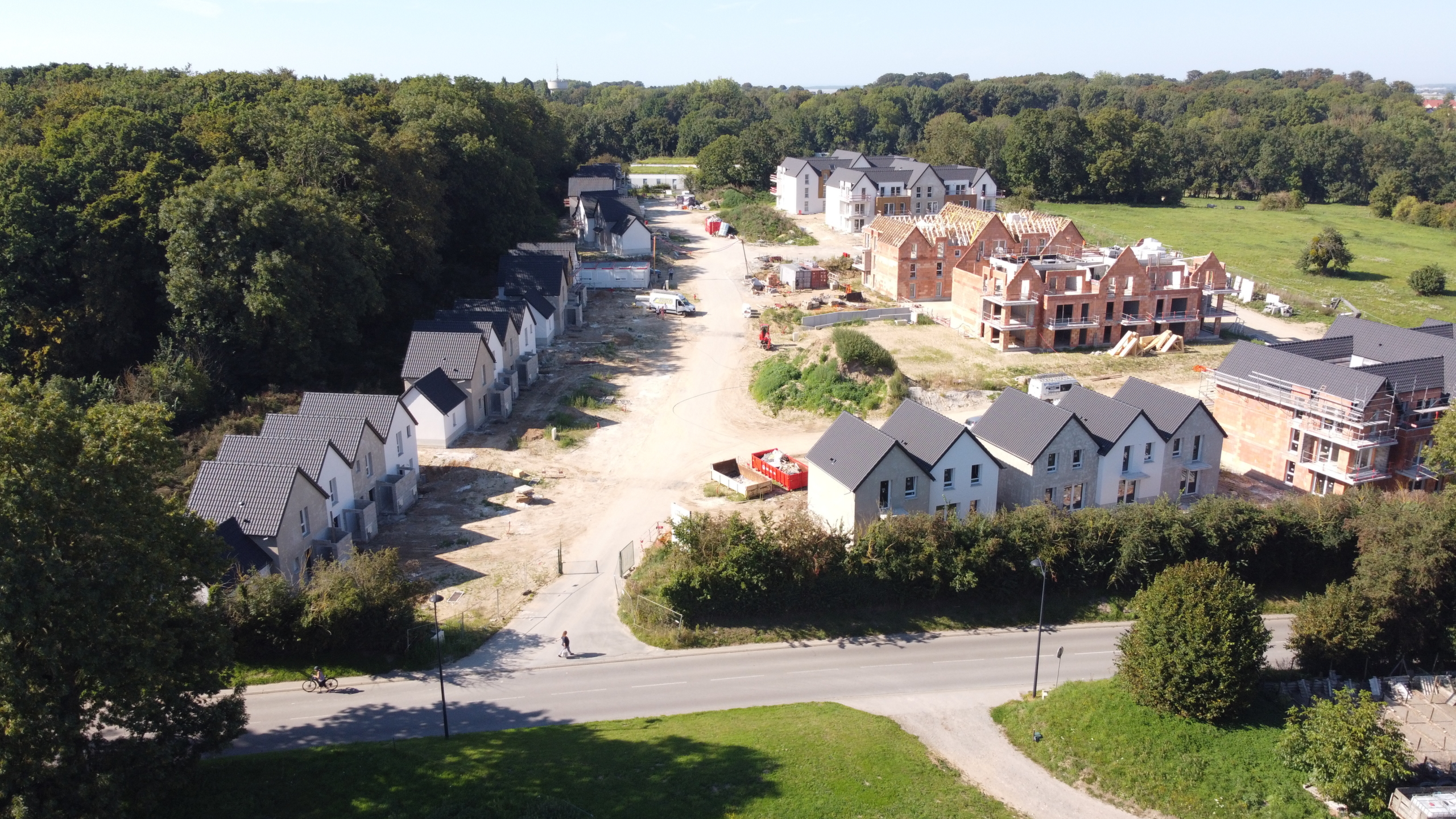

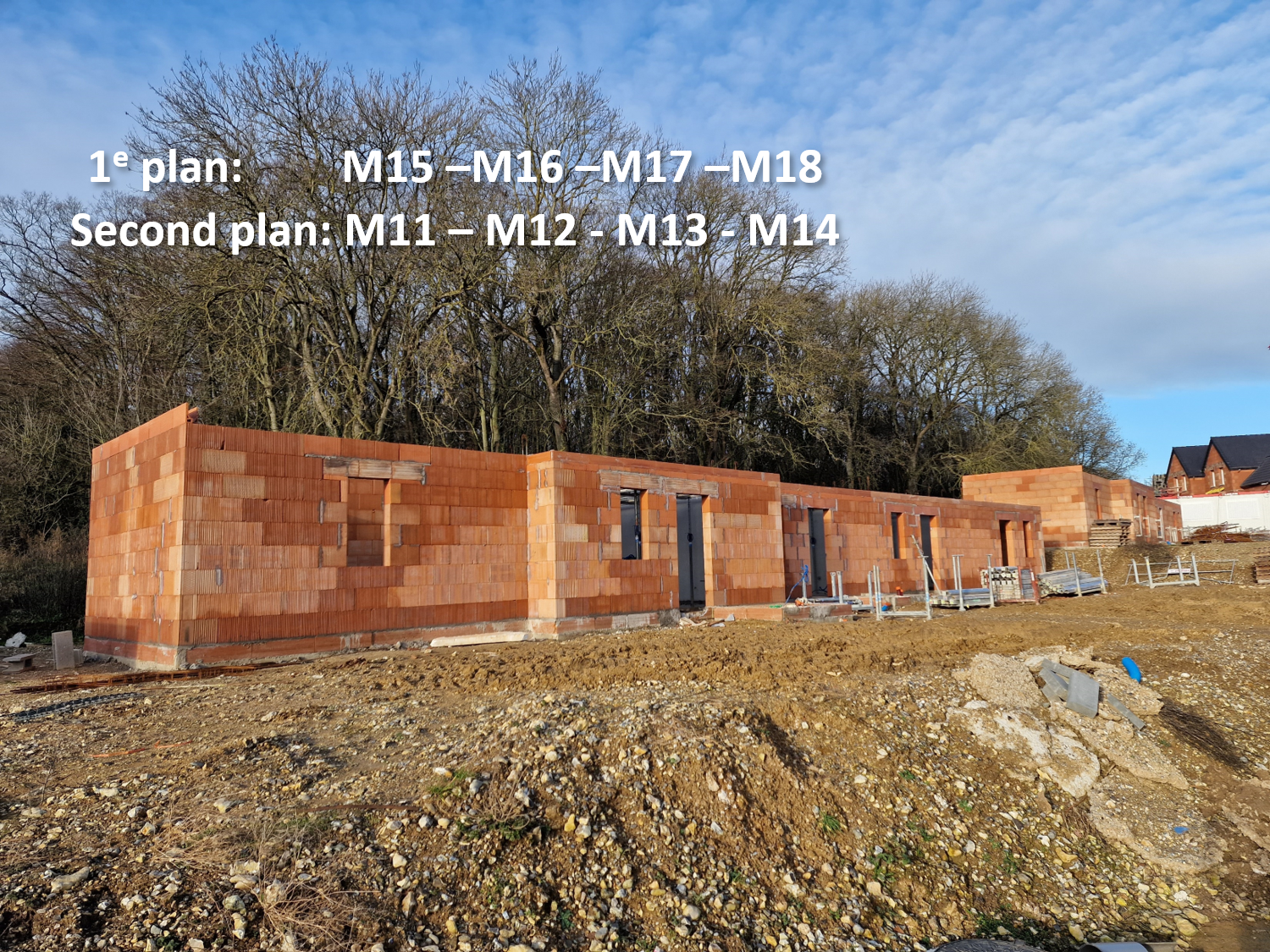

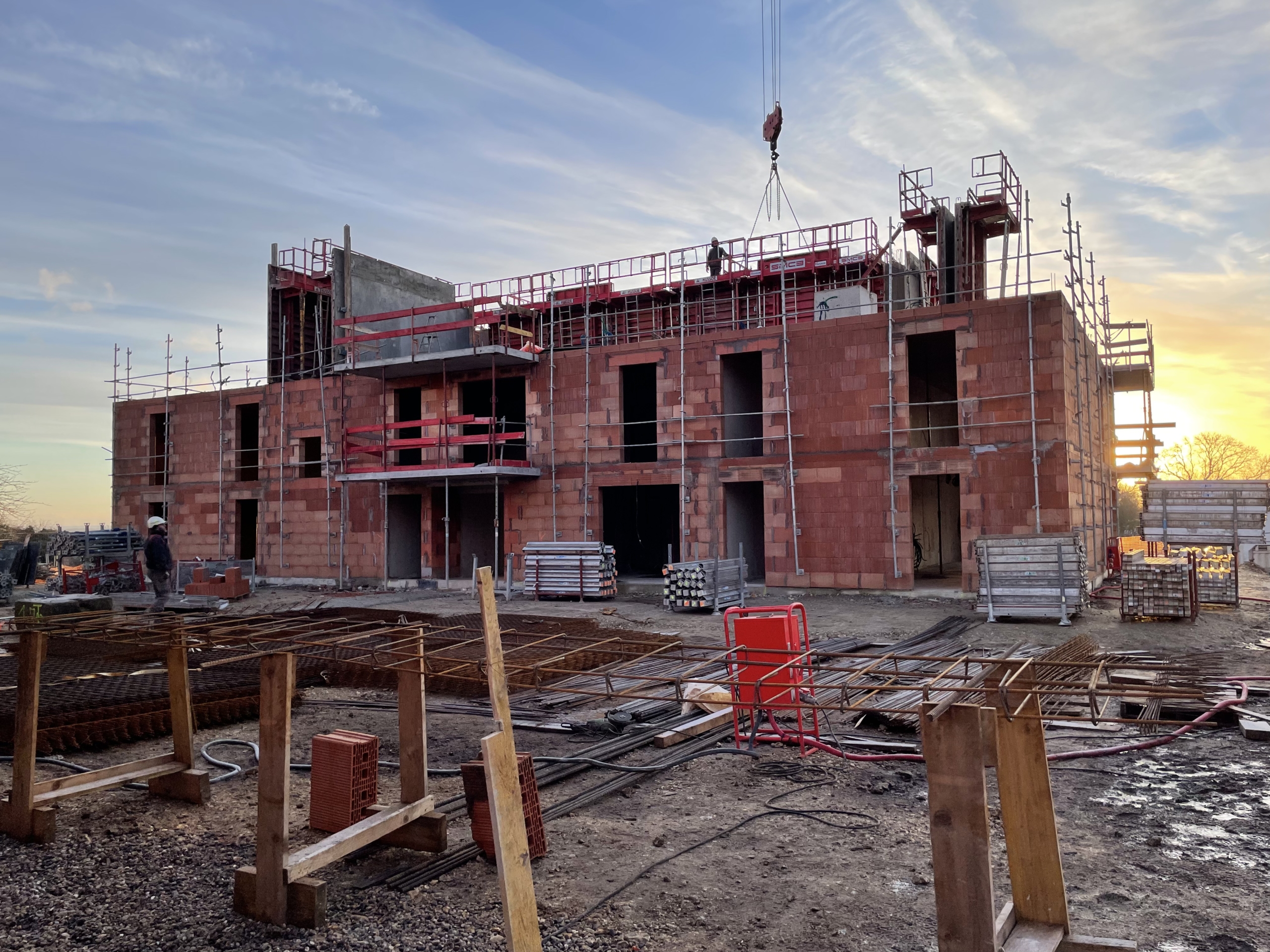

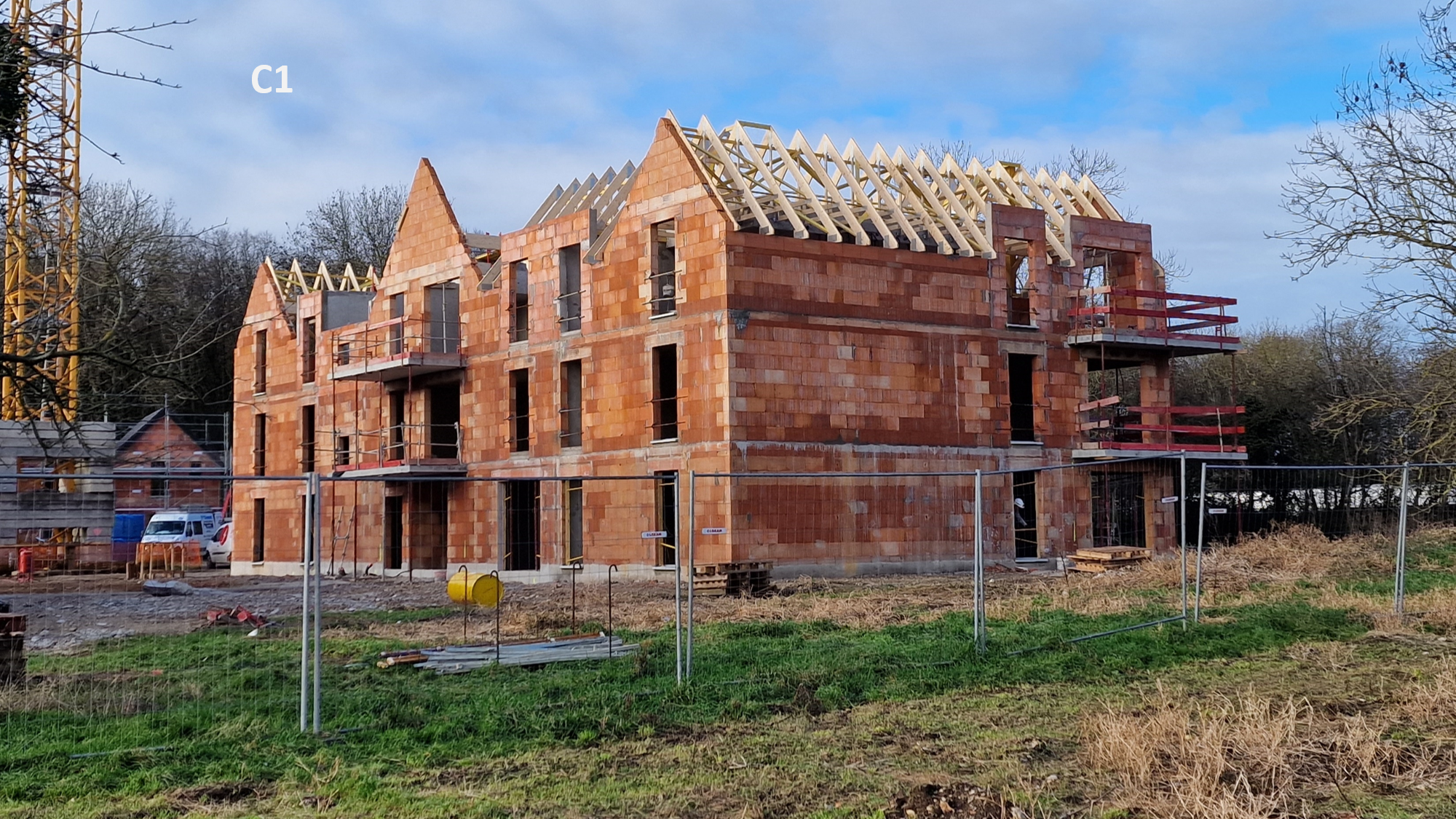

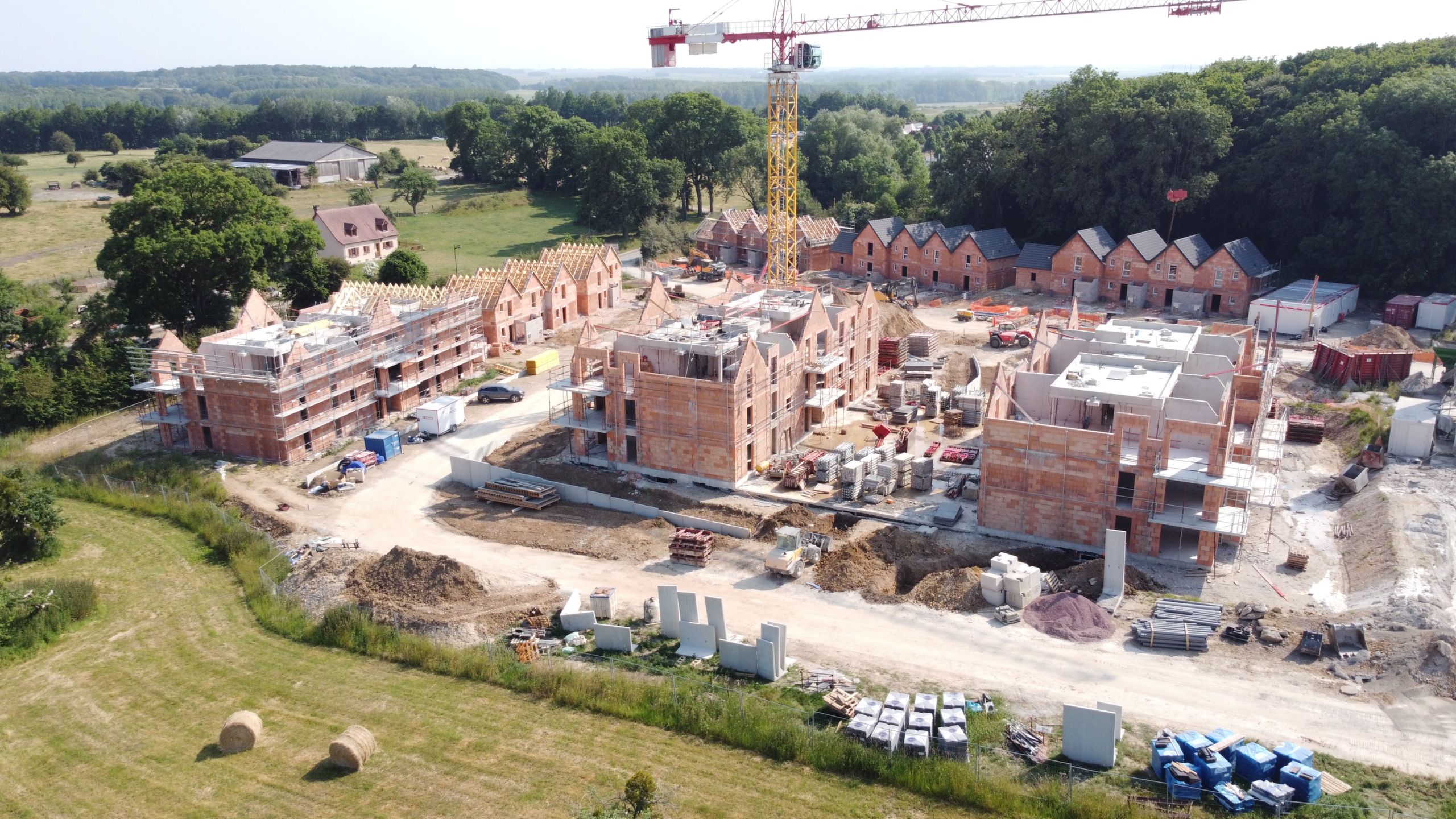

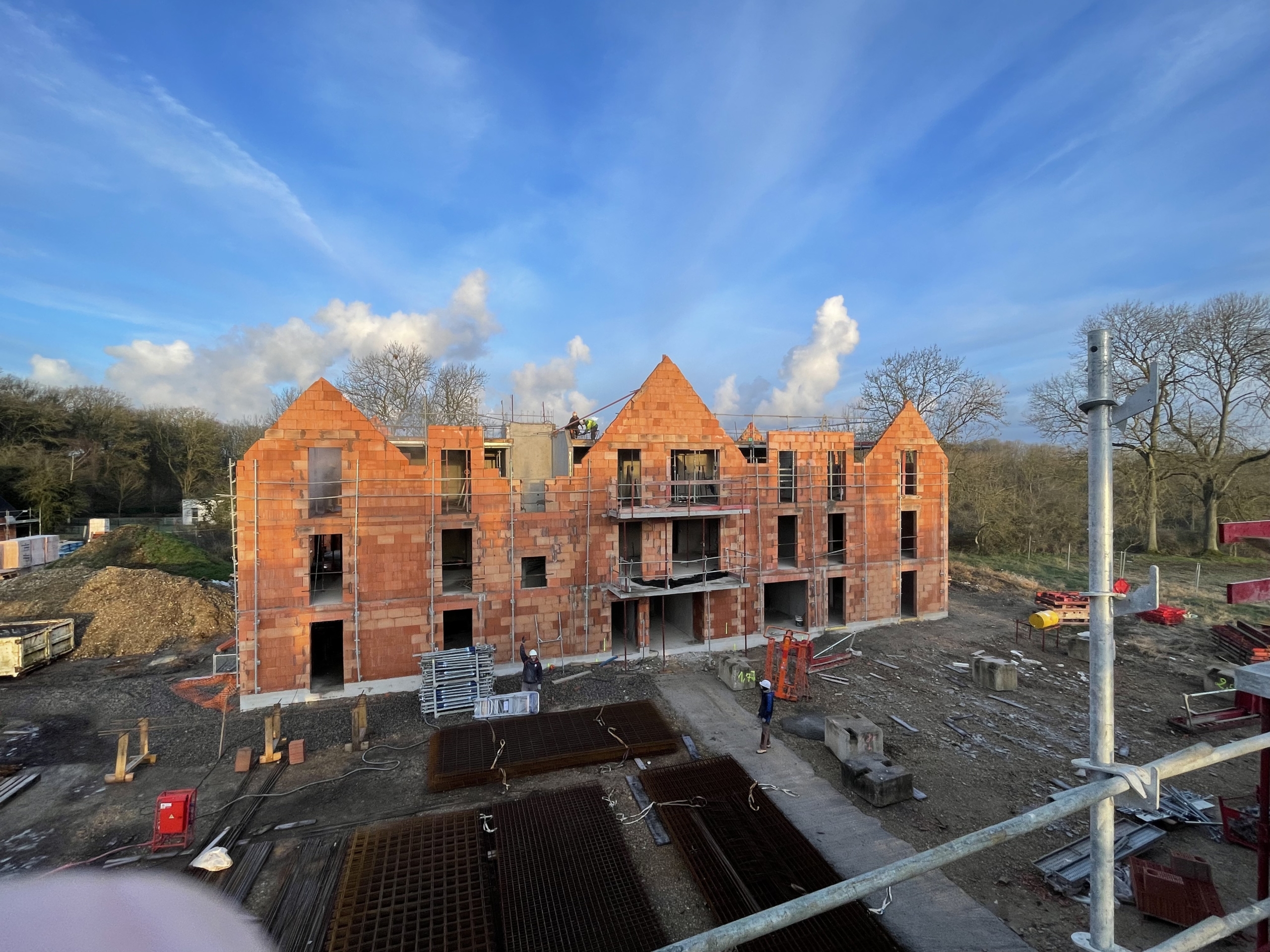

C1 : pointe de pignon en cours+ toiture terrasse

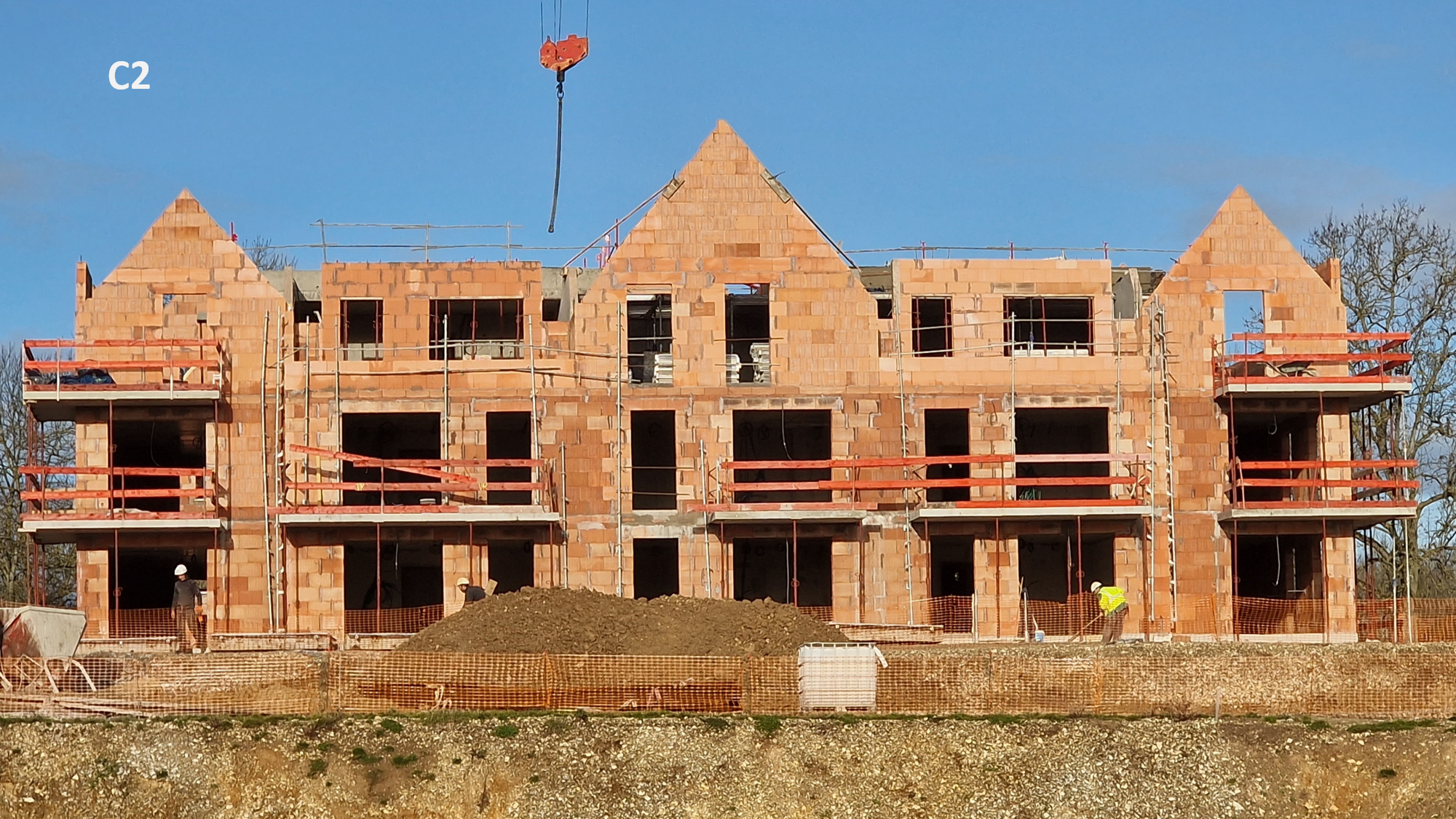

C2 : élévation R+2

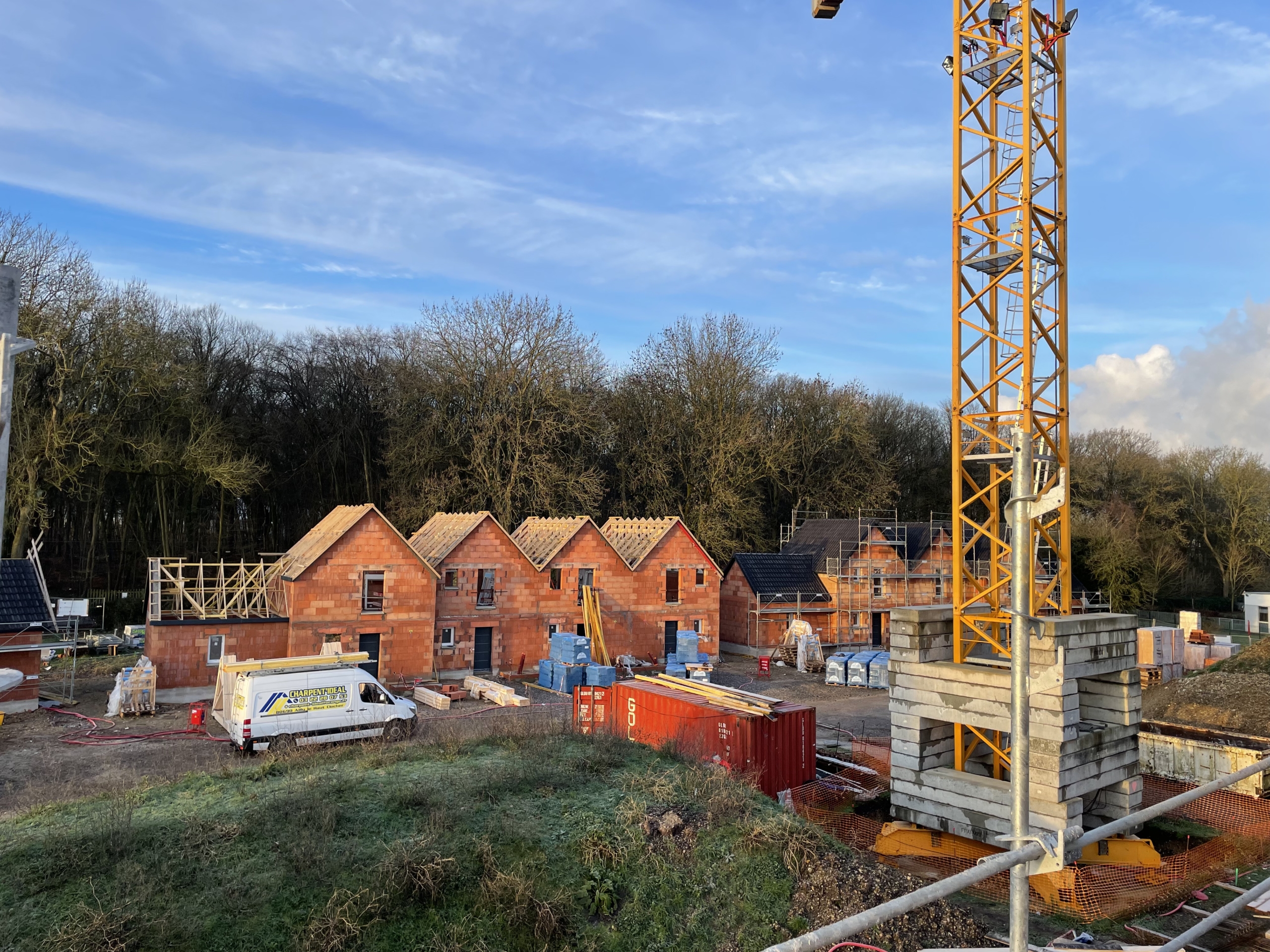

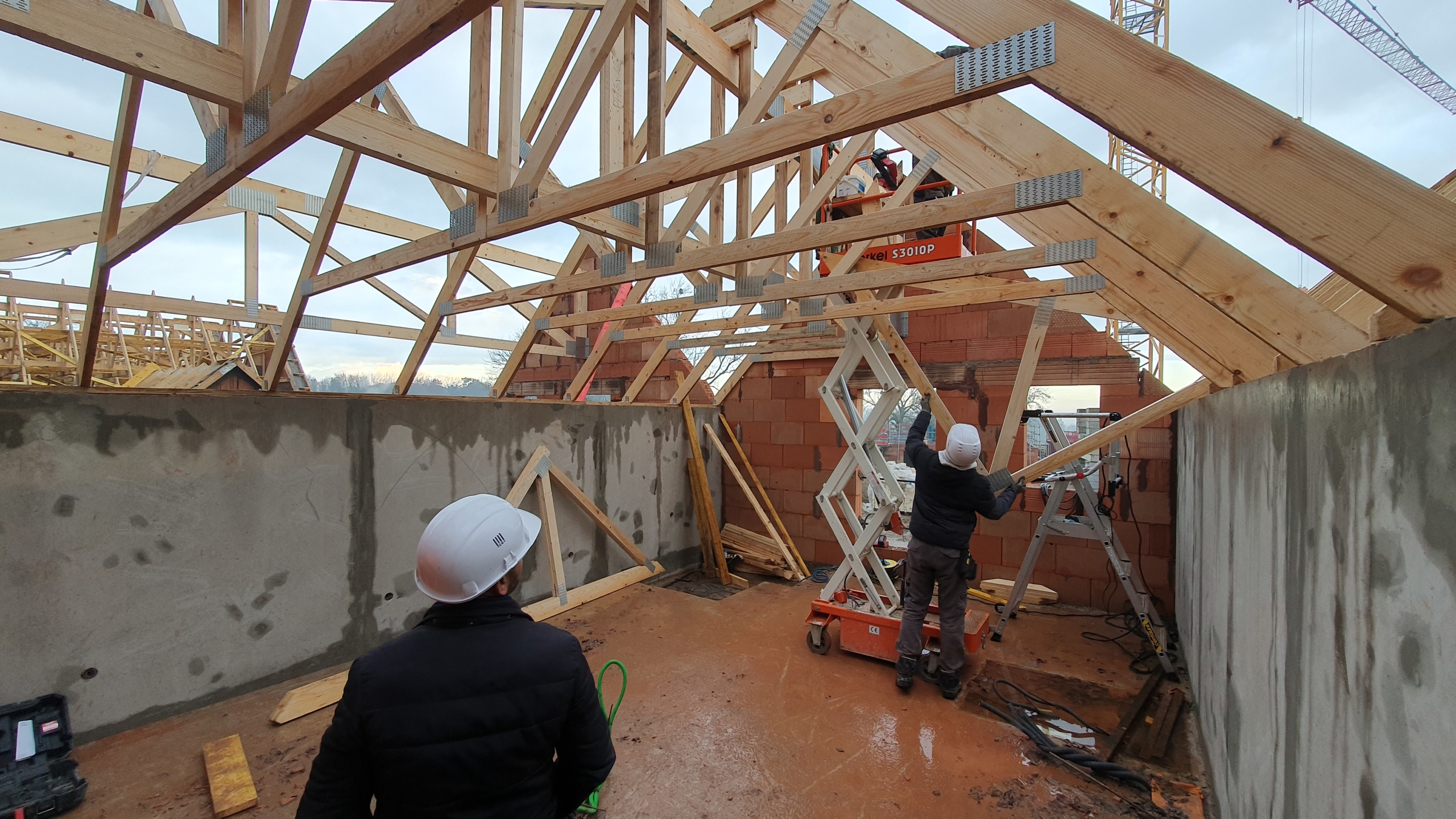

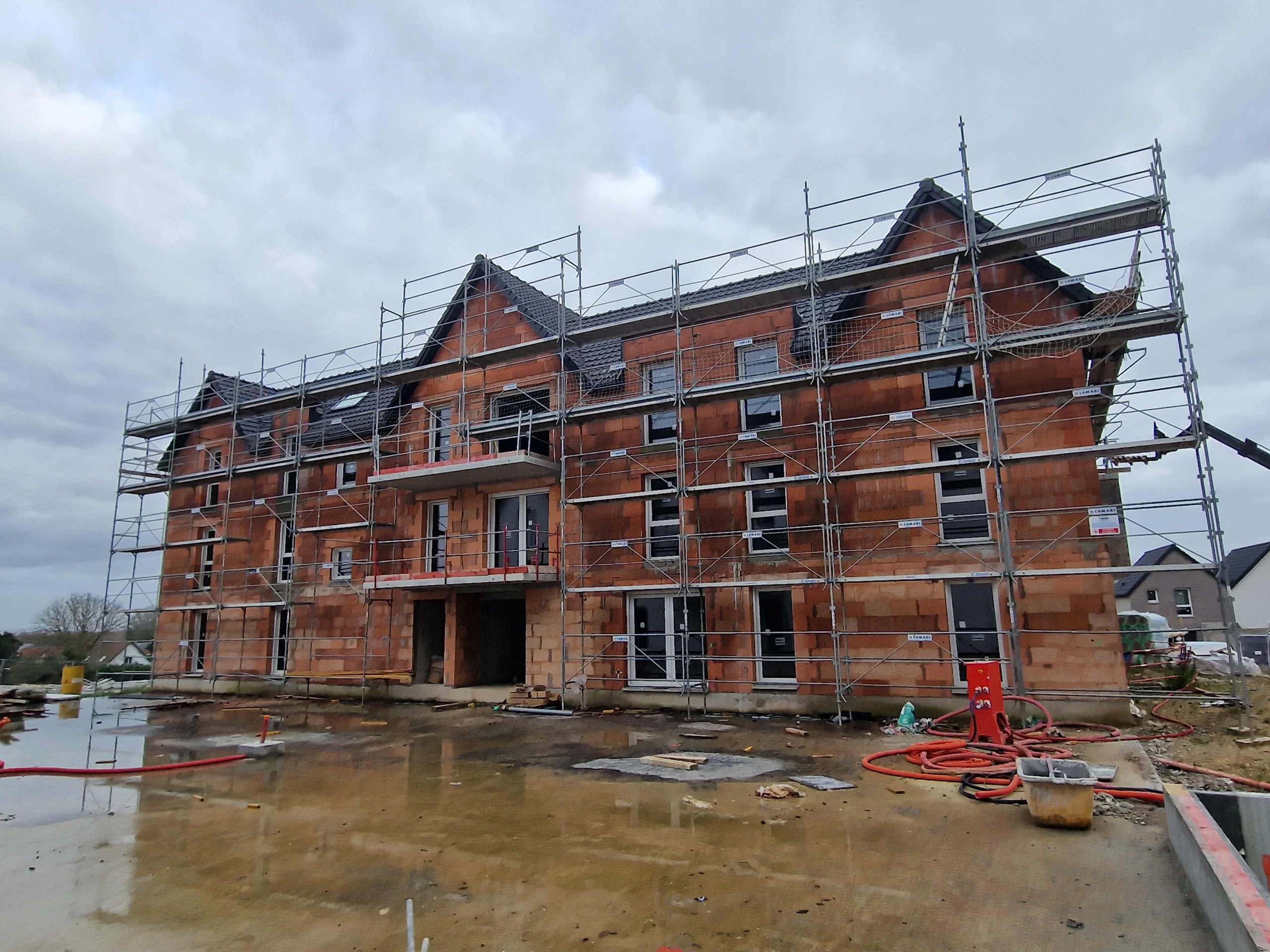

Décembre 2022
en cours de mise à jour…
Seconde quinzaine de Novembre 2022
en cours de mise à jour…

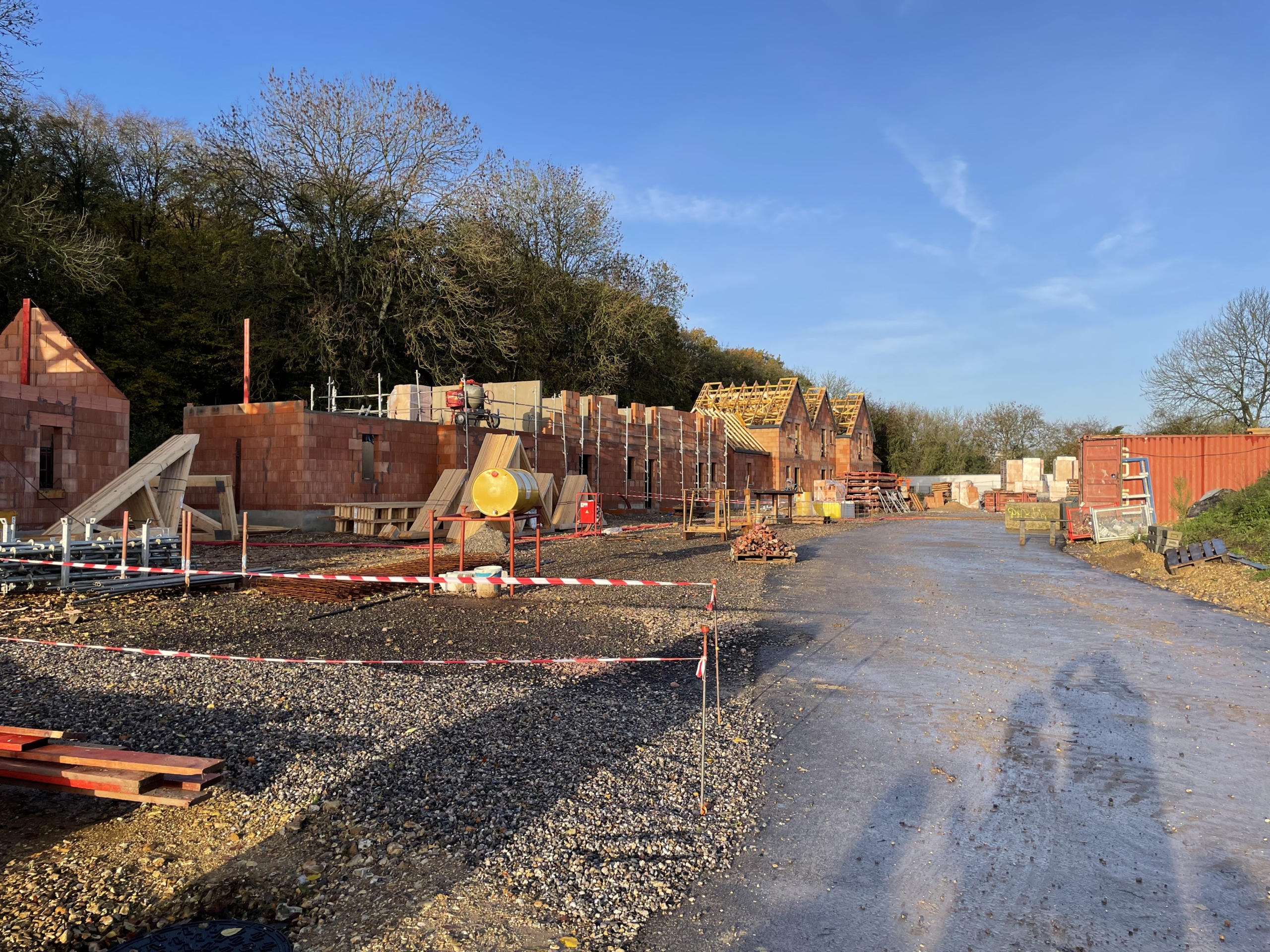

Première quinzaine de Novembre 2022 :

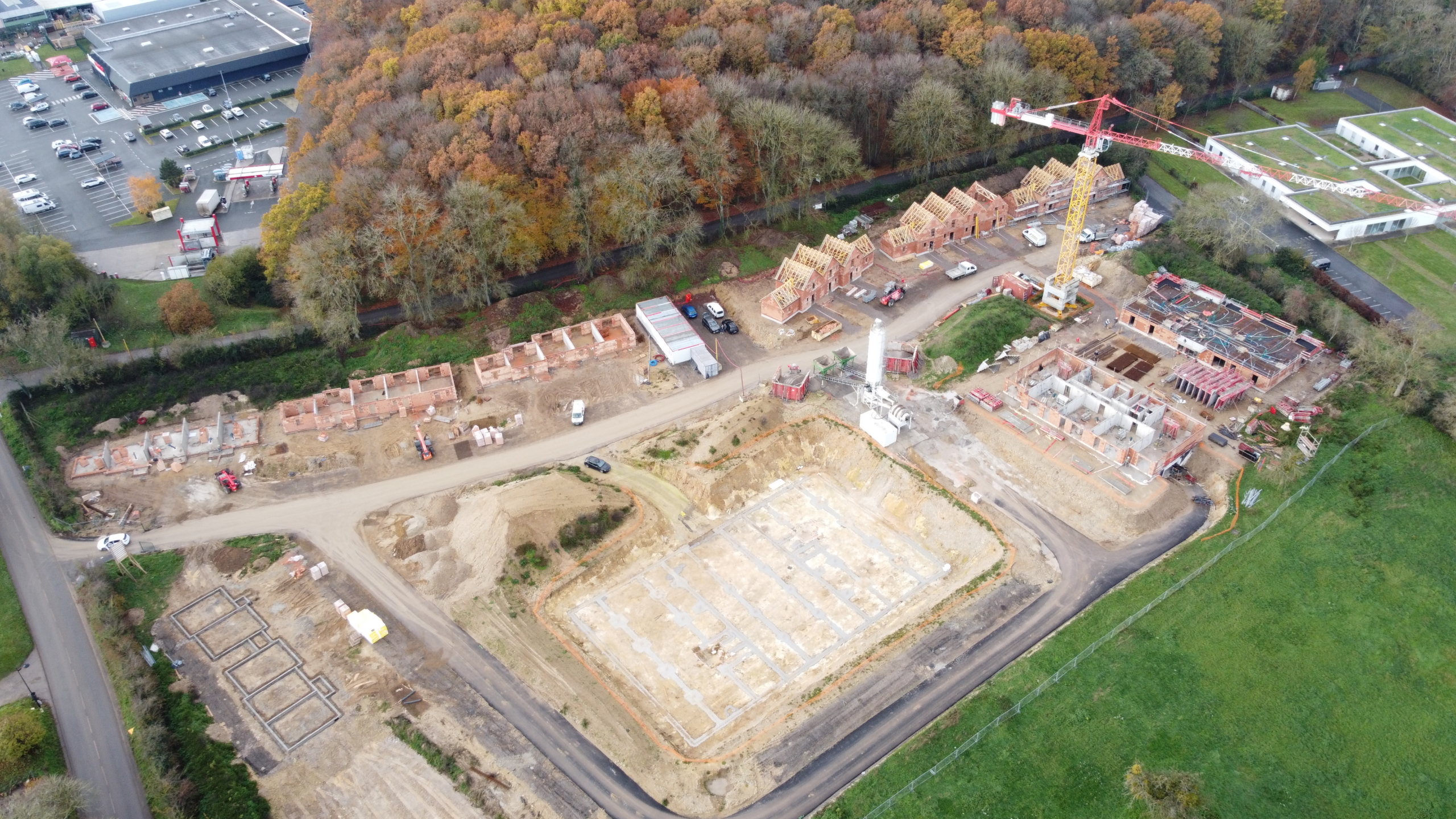

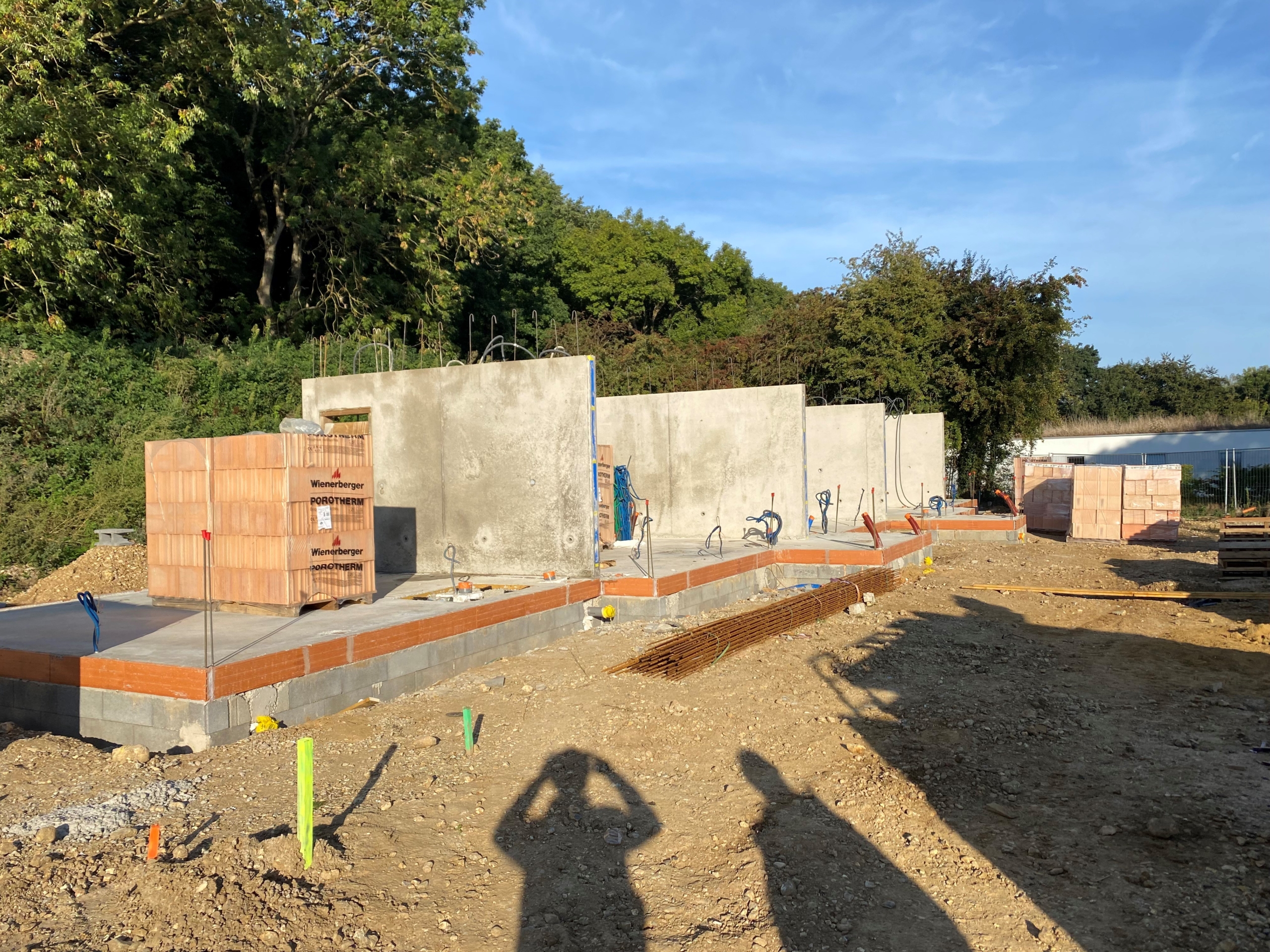

Seconde quinzaine d’Octobre 2022

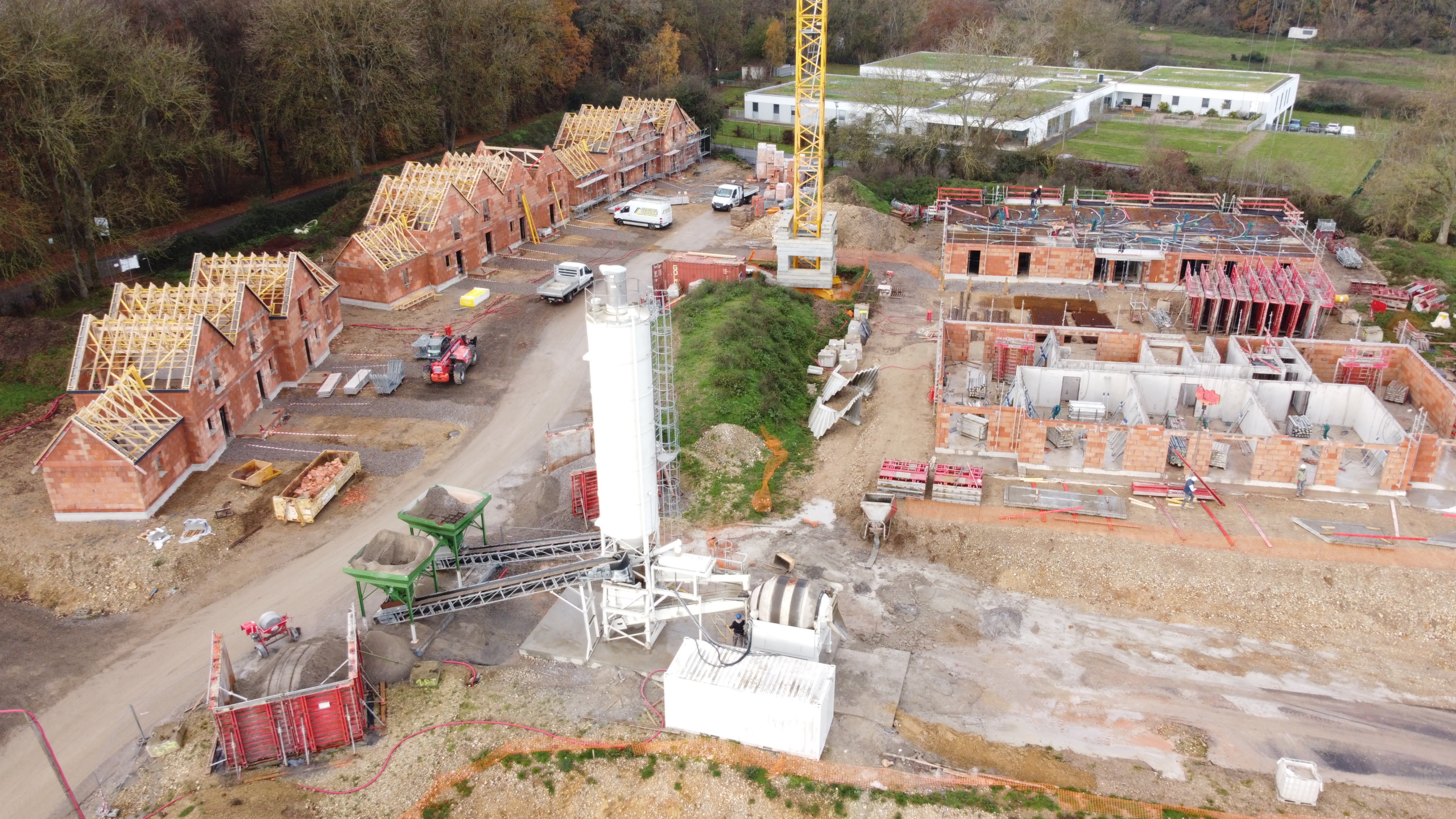

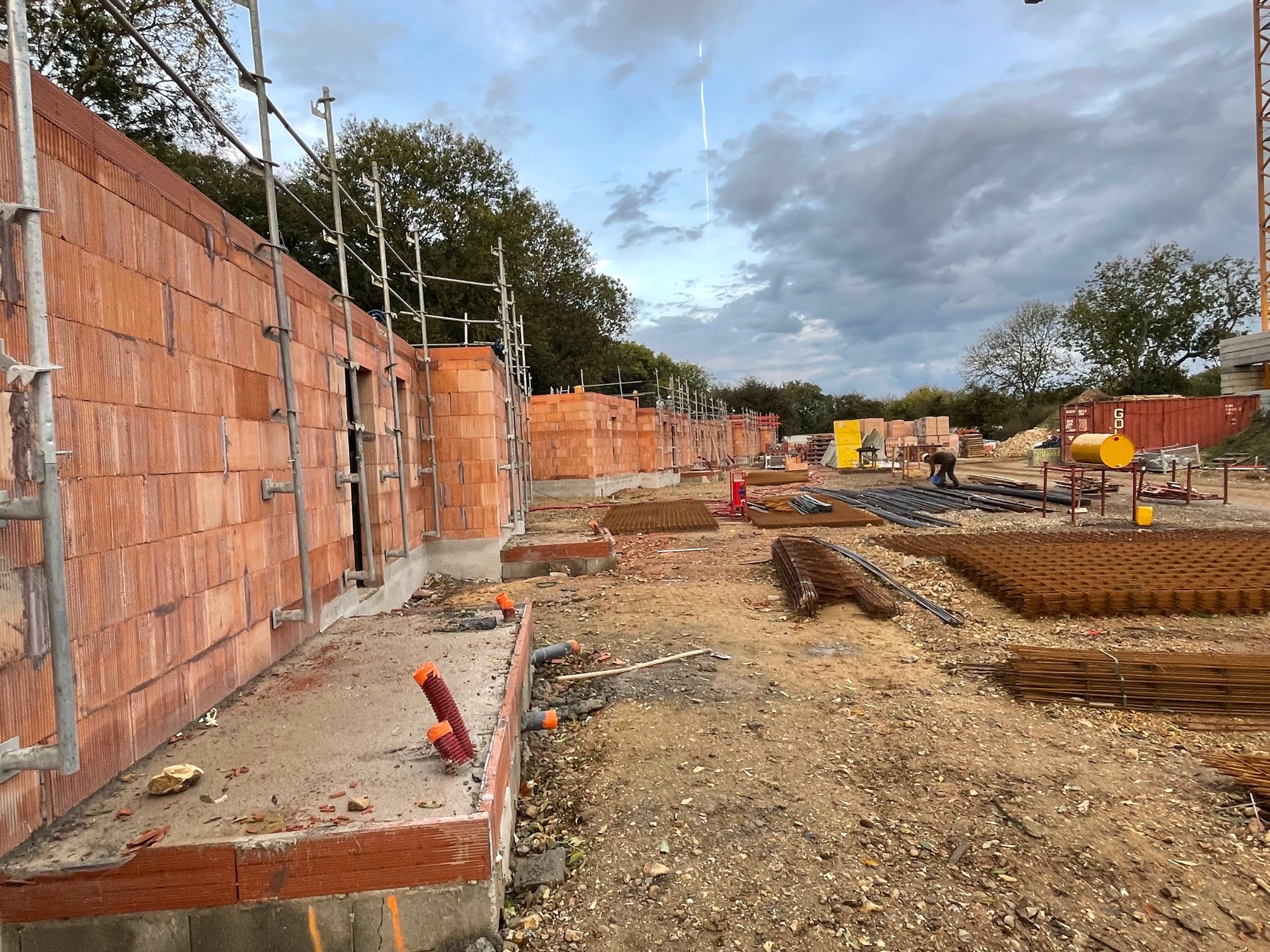

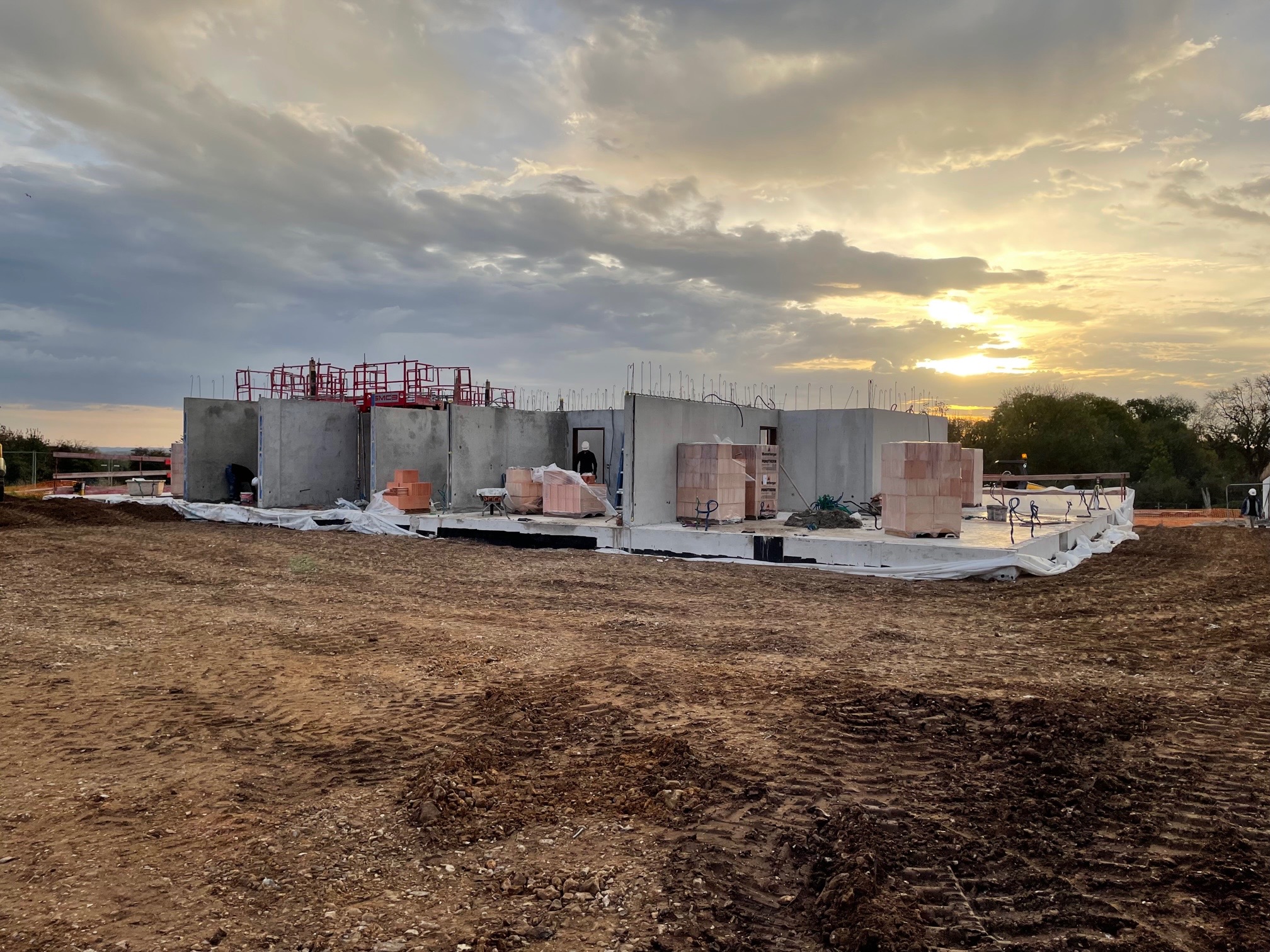

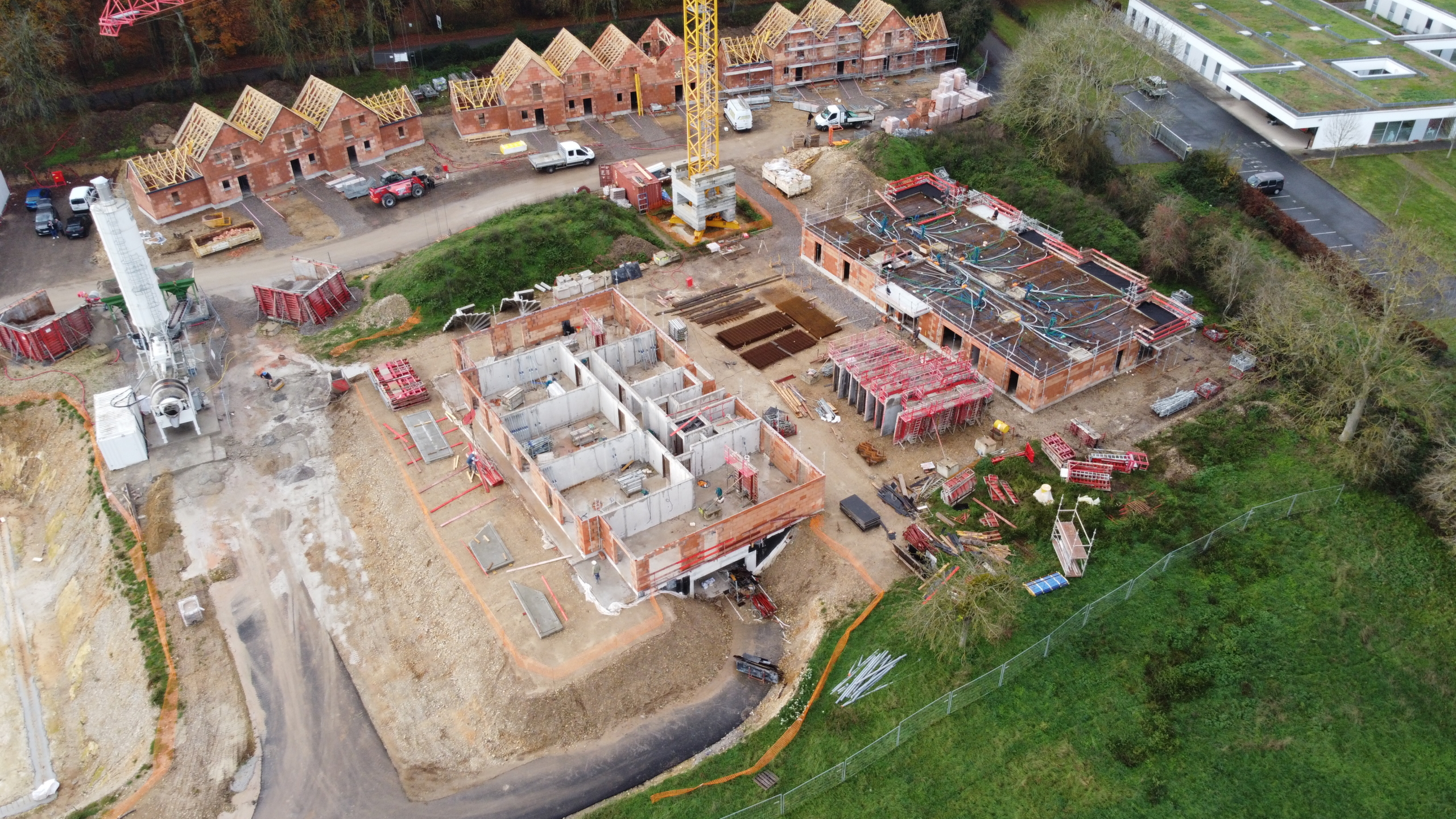

- COLLECTIF C1 : élévation du RDC (voiles refends en béton armé et façade briques)
- COLLECTIF C2 :
- Réalisation des coffrages du plancher haut du sous sol, ferraillage, incorporation des réseaux plomberie et electricité, puis coulage du béton pour réalisation de la dalle Plancher Haut SOUS SOL(=plancher bas RDC)
- Coulage des voiles de refends et début des élévations des façades en briques au RDC
- Remblaiement des terres contre les murs du sous-sol

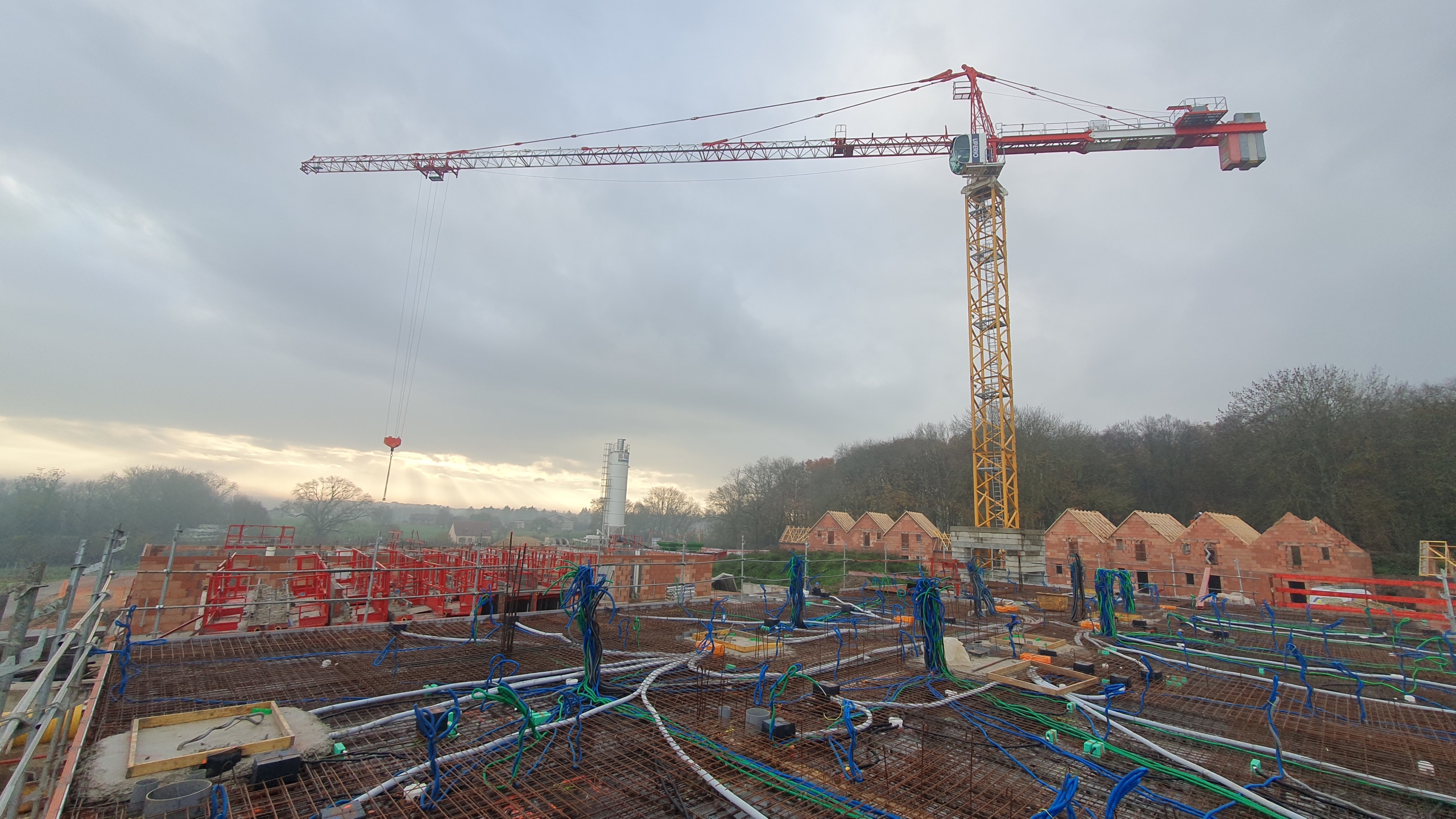

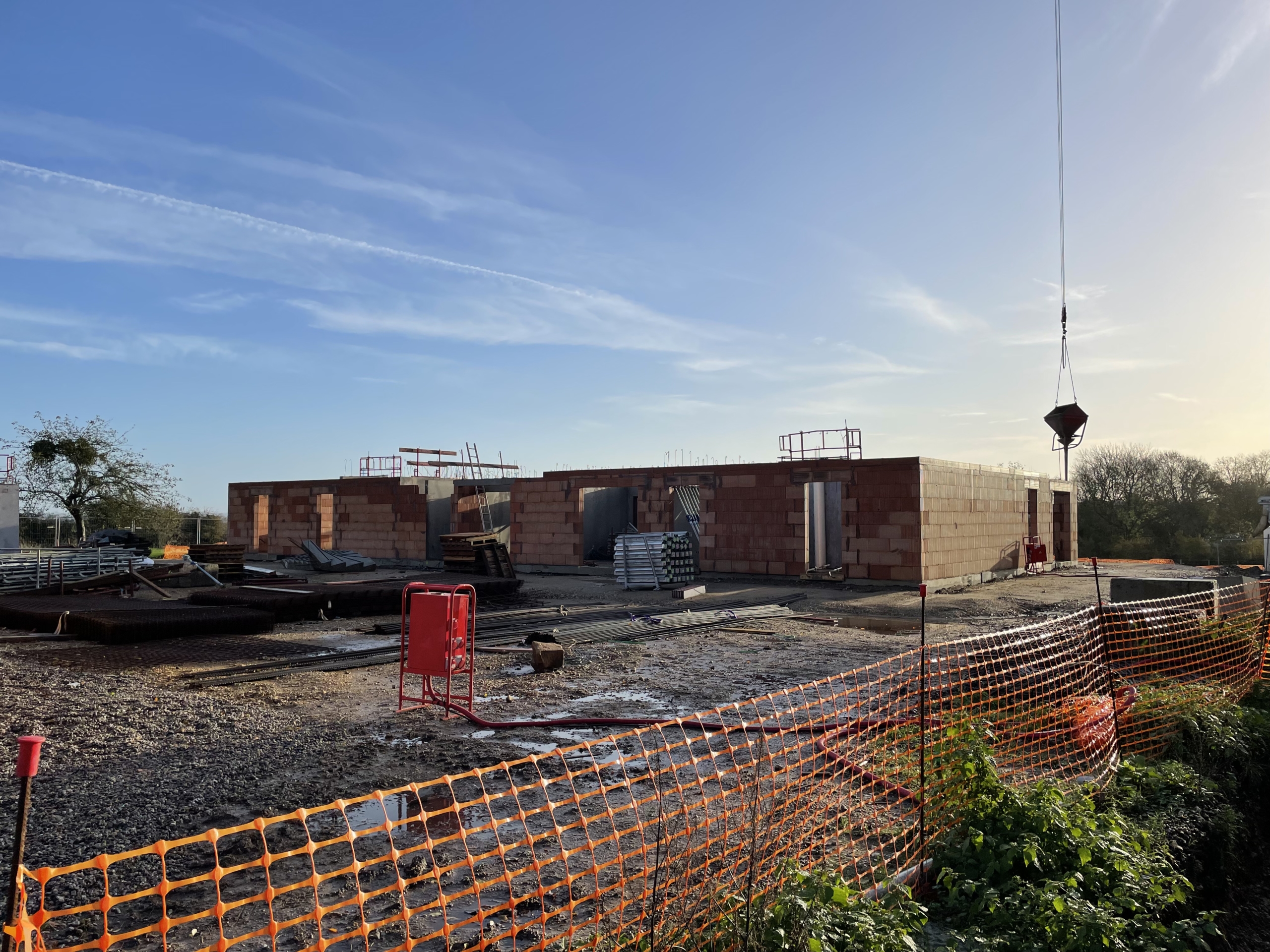

- MAISONS 1 à 10 : coffrage et coulage du plancher haut RDC (= plancher bas 1er étage)

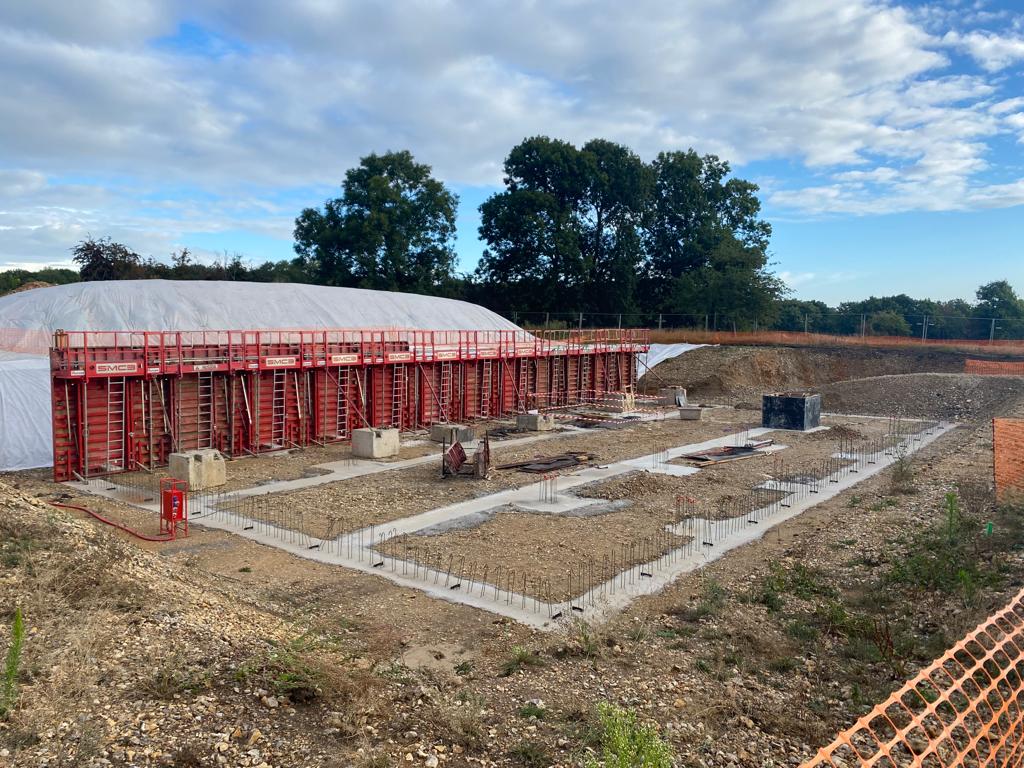

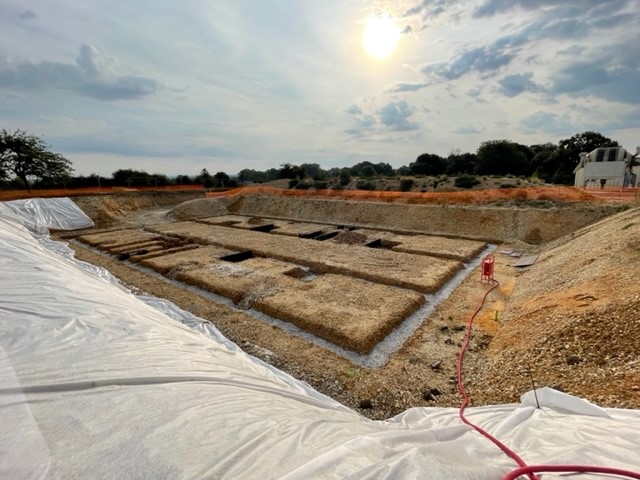

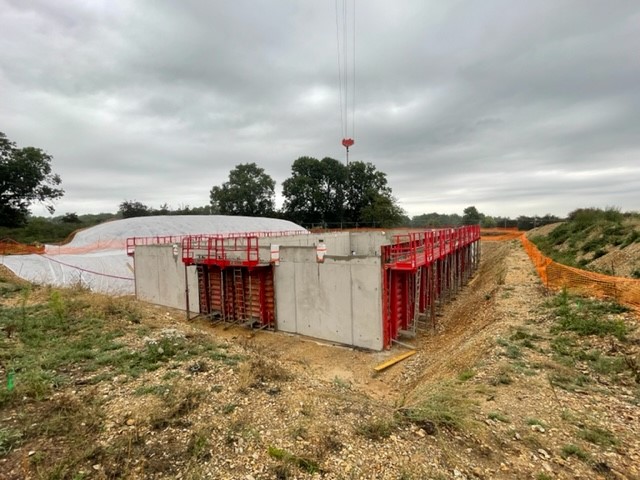

- MAISONS 11 à 18 et collectif C3+C4 : réalisation des FONDATIONS

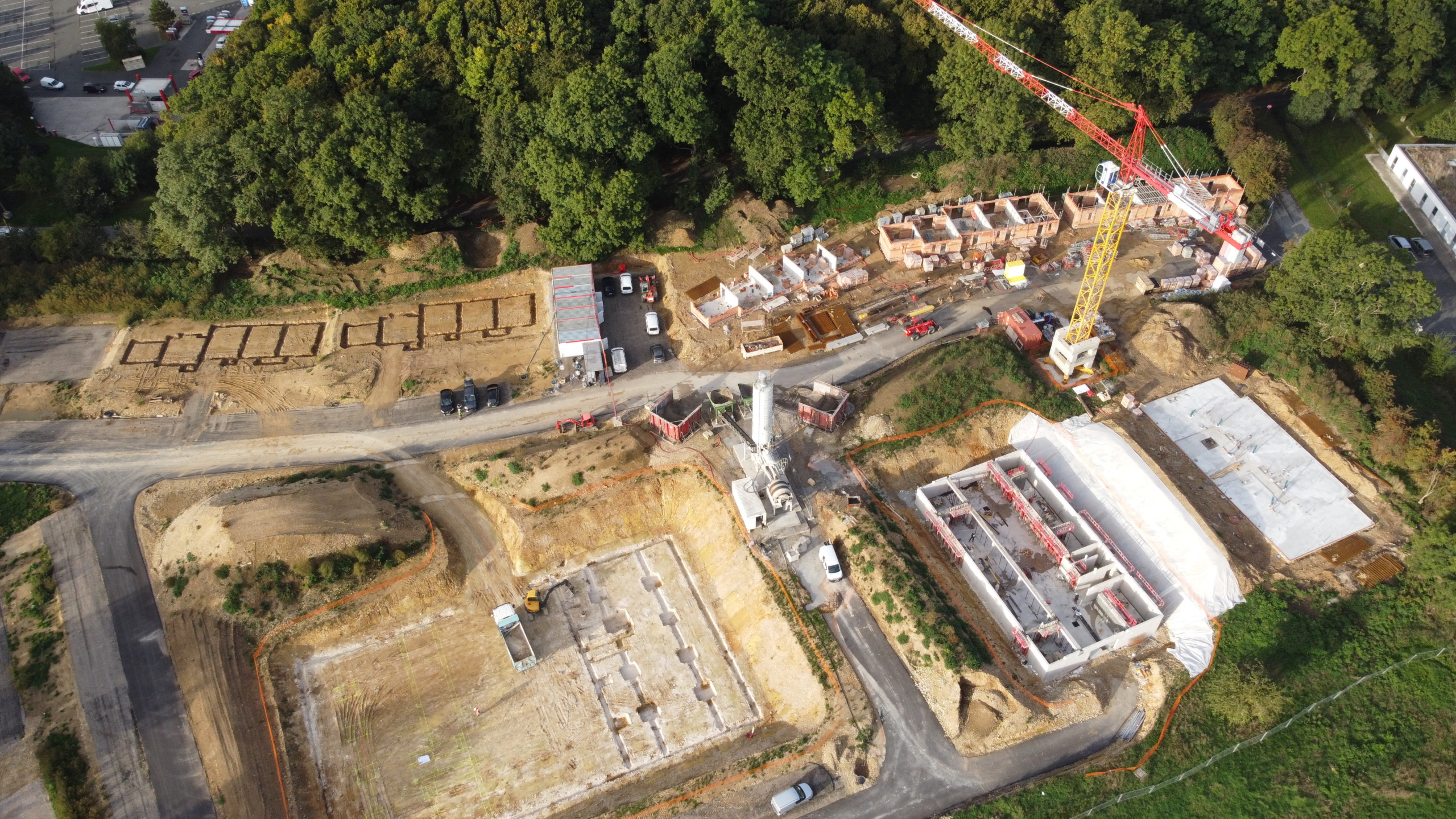

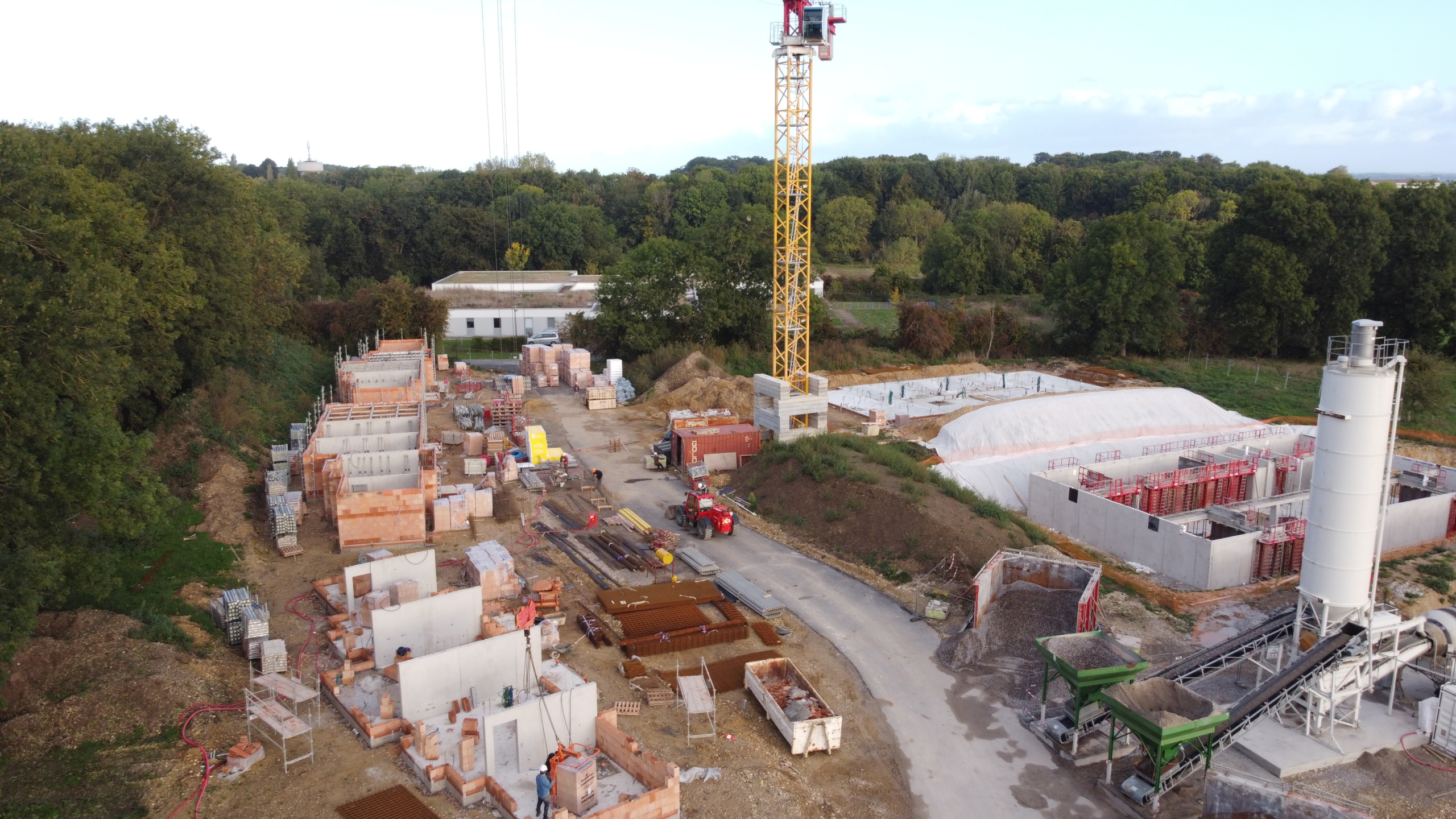

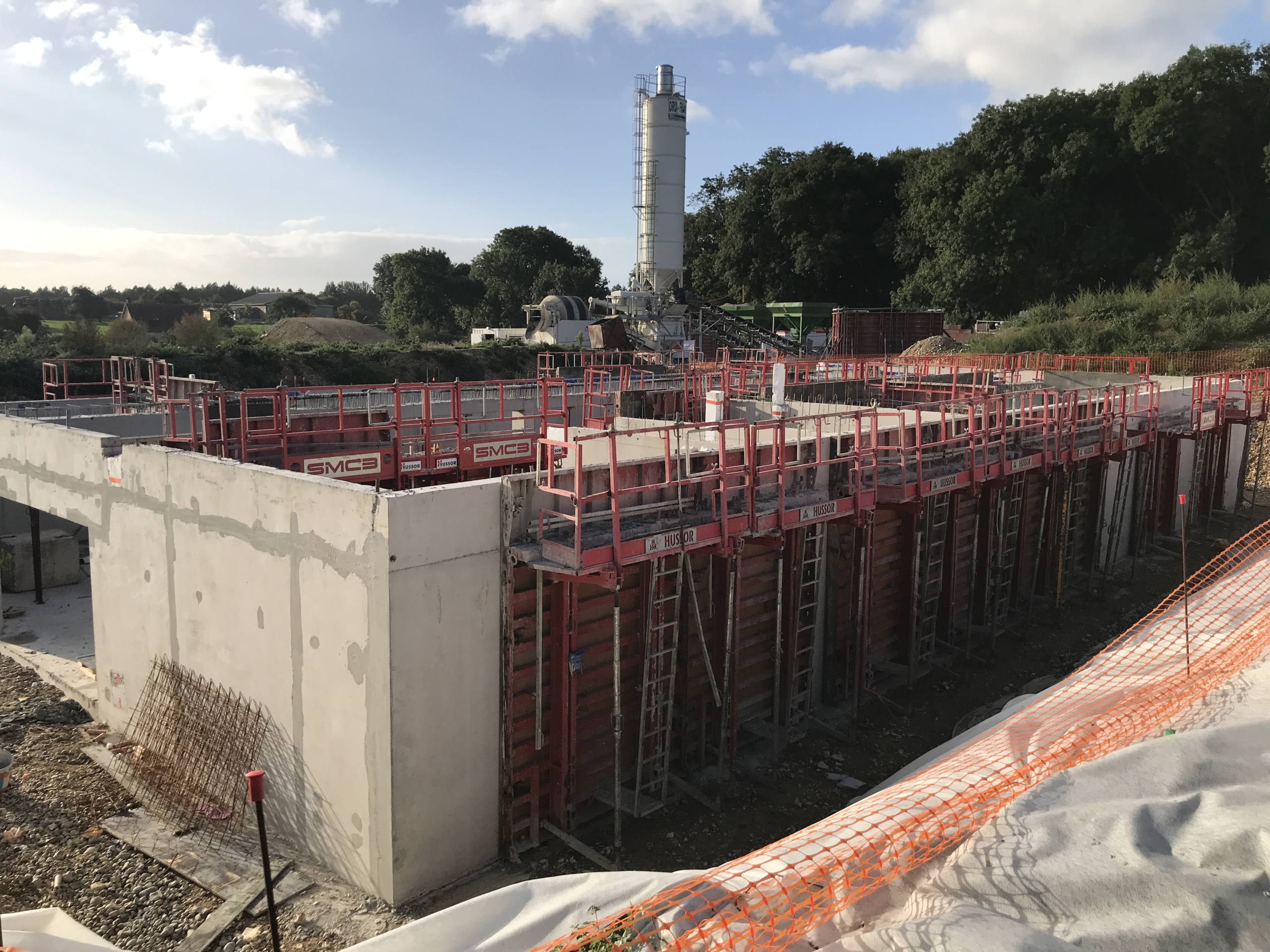

Première quinzaine d’Octobre 2022 :

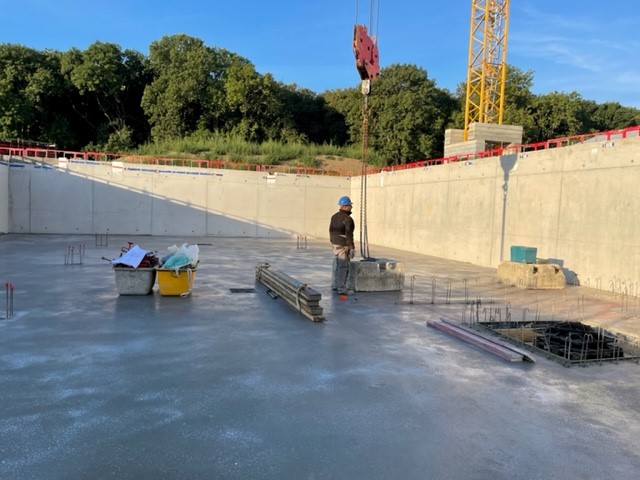

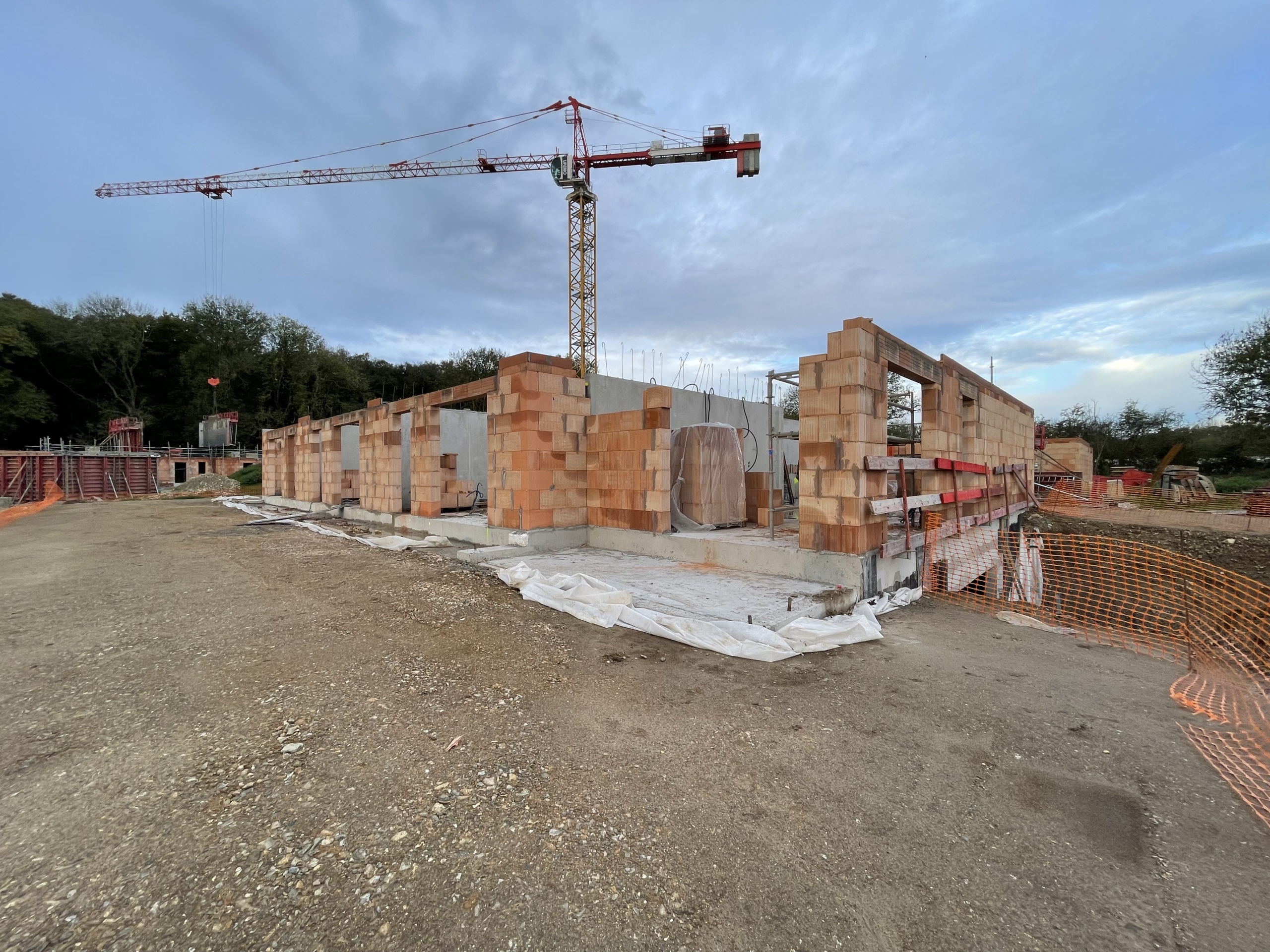

- COLLECTIF C1 : réalisation du plancher bas du RDC
- COLLECTIF C2 :

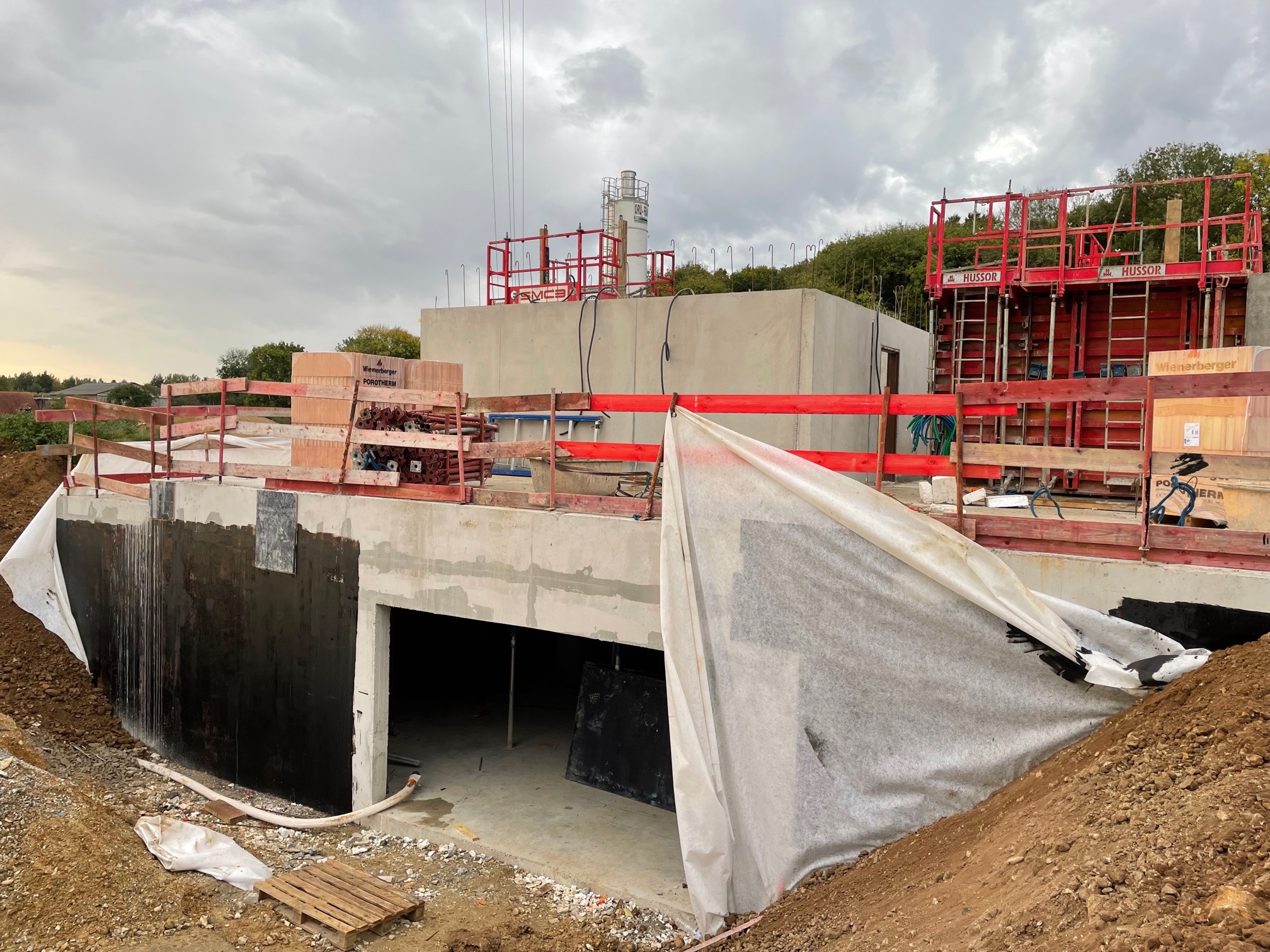

- Voiles périmétriques du sous- sol réalisés
- Réalisation des coffrages pour coulage des voiles de refends, des poteaux et des poutres du sous-sol
- MAISONS 1 à 10 :
- Réalisation du plancher bas RDC (isolant thermique, ferraillage, réseaux plomberie et electrique)
- Réalisation des murs de refends en béton armé, séparatif des maisons RDC
- Elévation à RDC des façades des maisons en briques

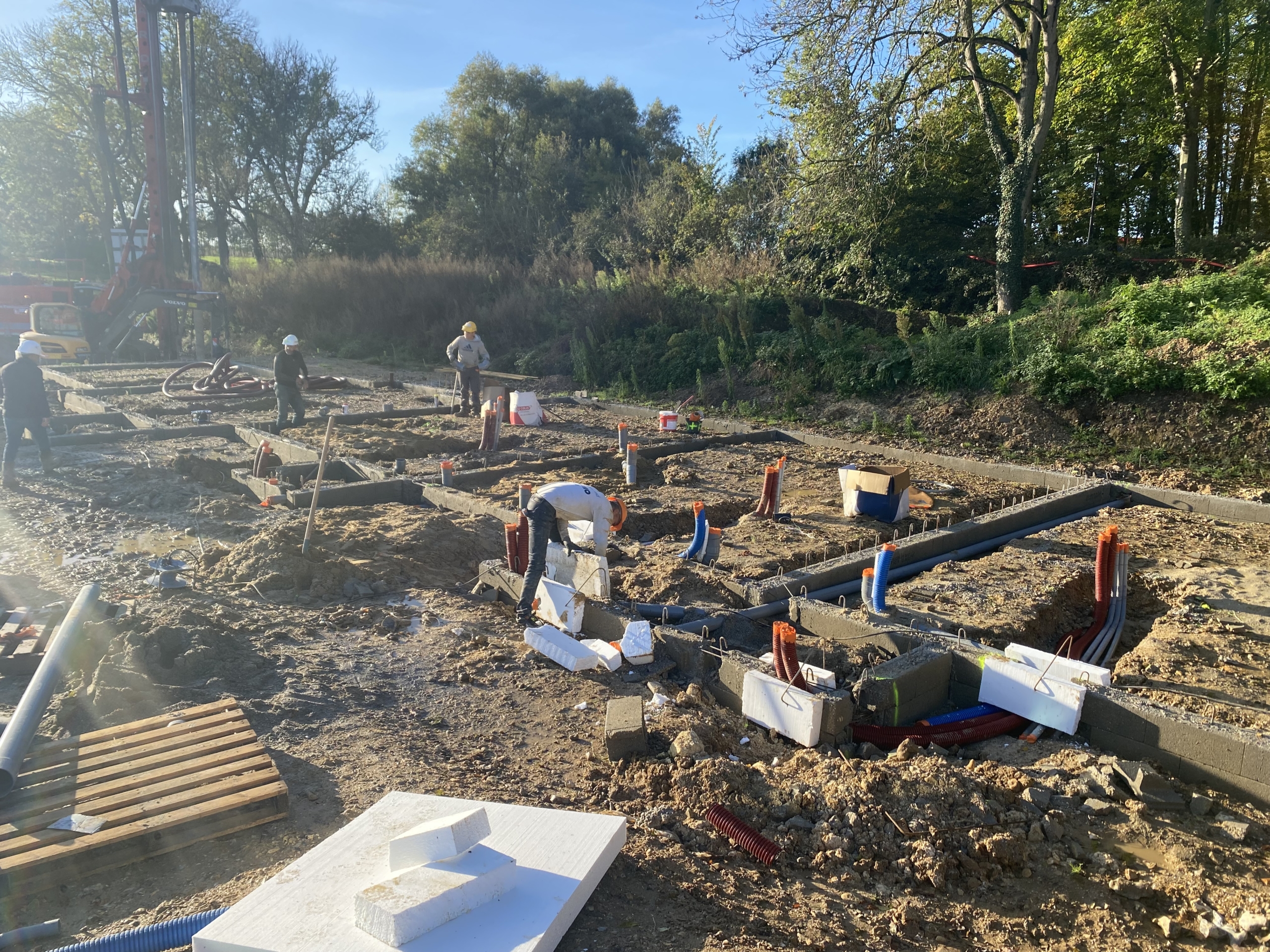

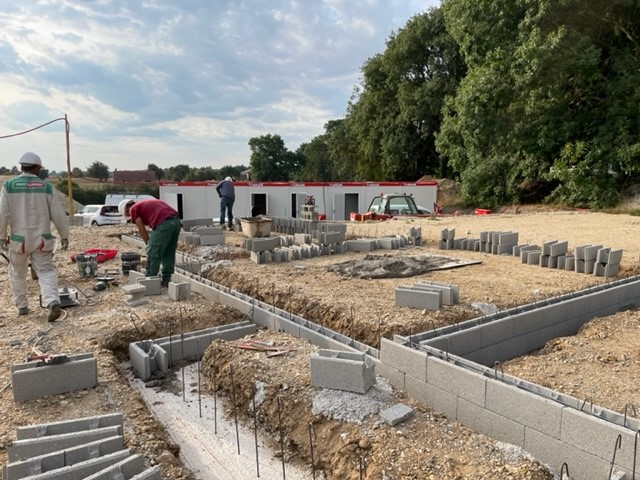

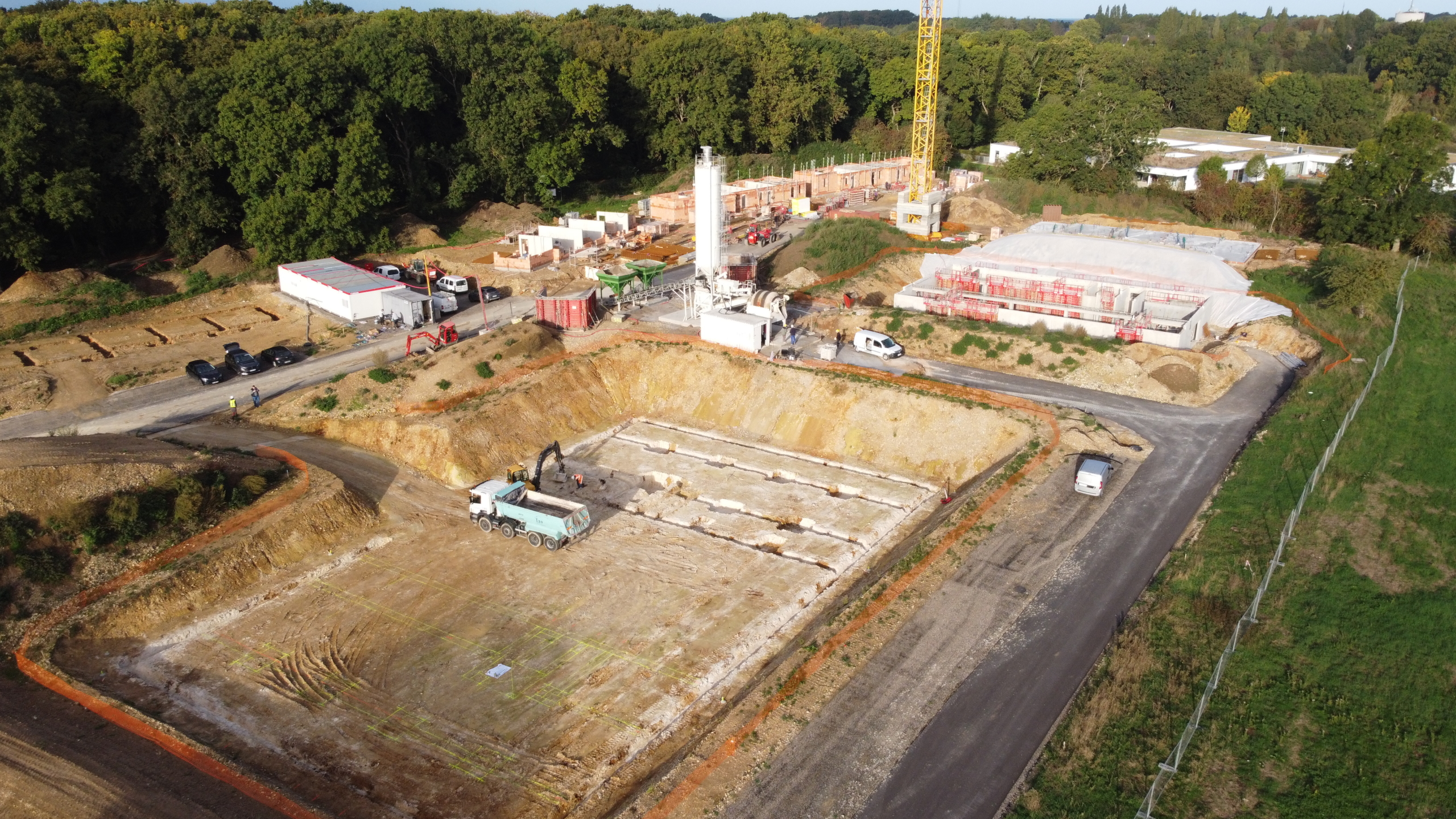

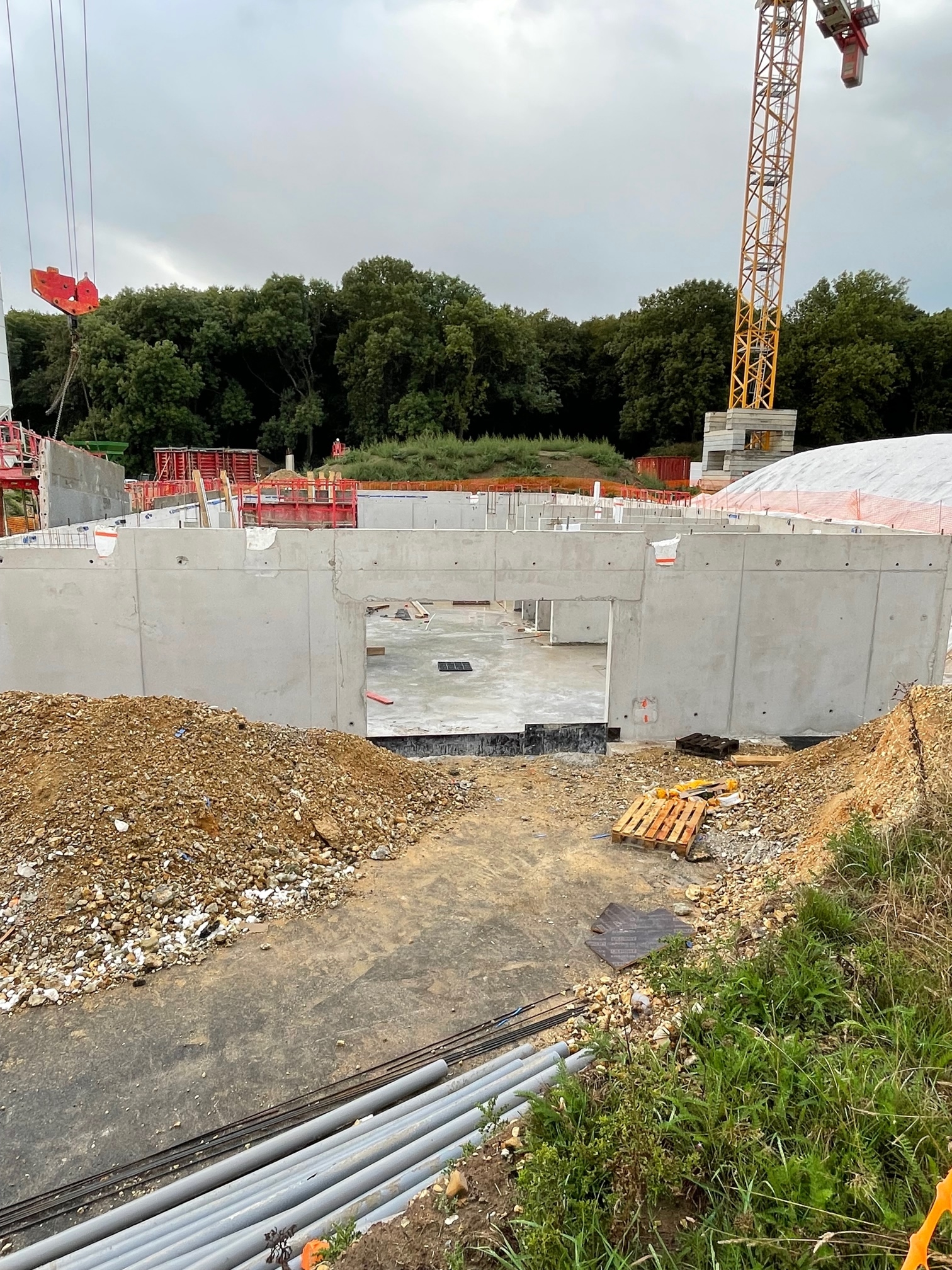

Démarrage du Gros œuvre : à partir du 15 Aout 2022
- GROS ŒUVRE
- Prise de possession des plateformes laissées par le VRD

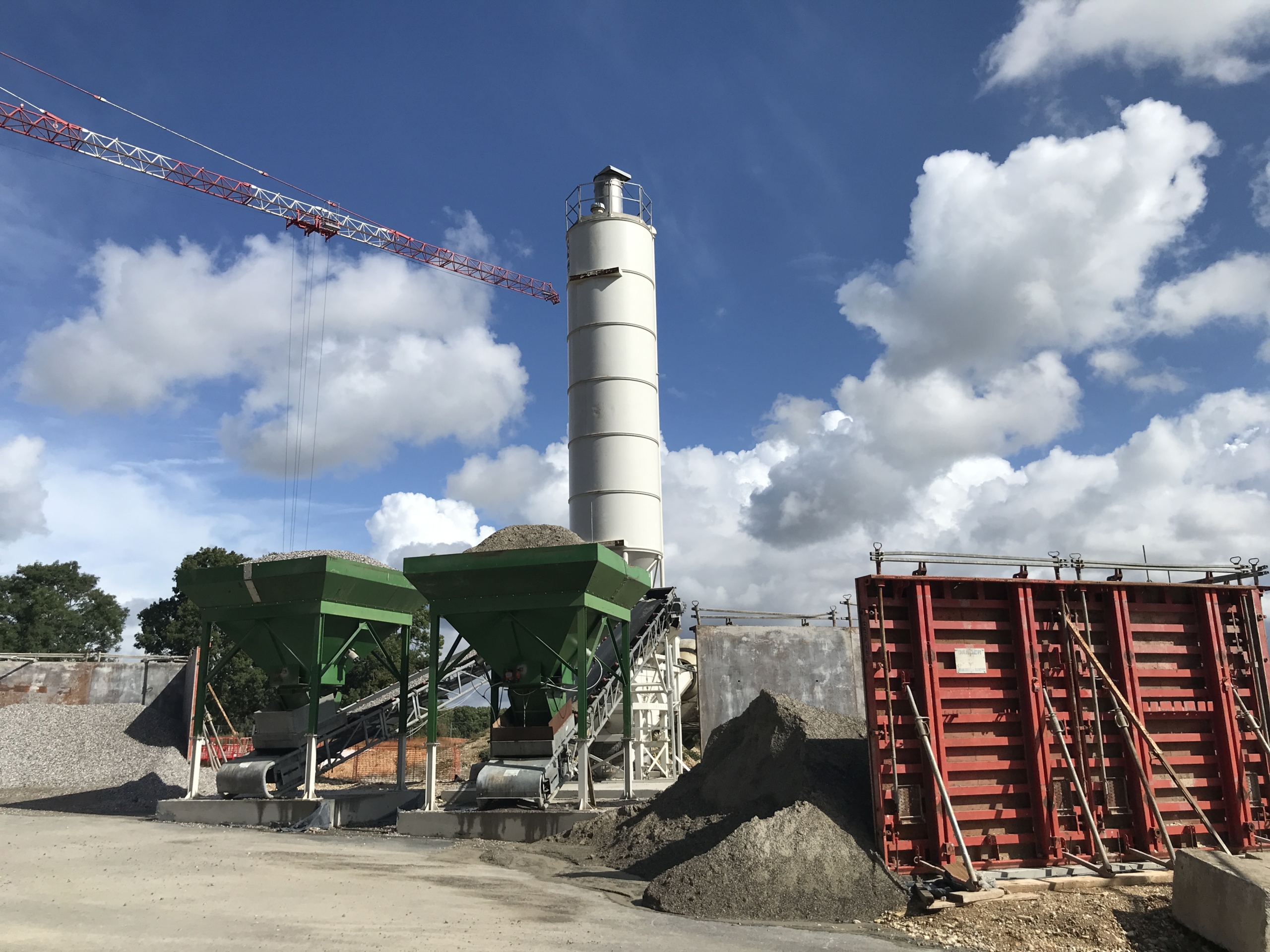

- Installation d’une centrale à béton dédié au programme et de la grue de chantier
- Implantation des bâtiments pour réaliser les fondations des bâtiments et maisons
- Terrassement des fondations, ferraillage et coulage du béton pour les fondations
- Réalisation des sous-bassement des maisons en parpaing, et des élévations sous-sol du collectif C2 en béton banché (béton armé coulé à l’aide de banches faisant office de coffrages).
- Mise en place des isolants sous dalles béton au droit des logements (isolation thermique)
- Coulage des dalles de planchers en béton armé et incorporations des réseaux de plomberie et d’électricité nécessaire.
- Réalisations des façades des maisons et collectifs en brique creuses isolantes (par alvéoles remplies d’air)
- Réalisation des voiles de refends (murs intérieurs) en béton armé et incorporations des réseaux de plomberie et d’éléctricité nécéssaire
- Mise en place des sécurités collectives (échafaudages, gardes corps) et coffrages des planchers à l’avancement des travaux d’ élévations
- VRD : remblaiement des terres de remblai autour du batiment C2

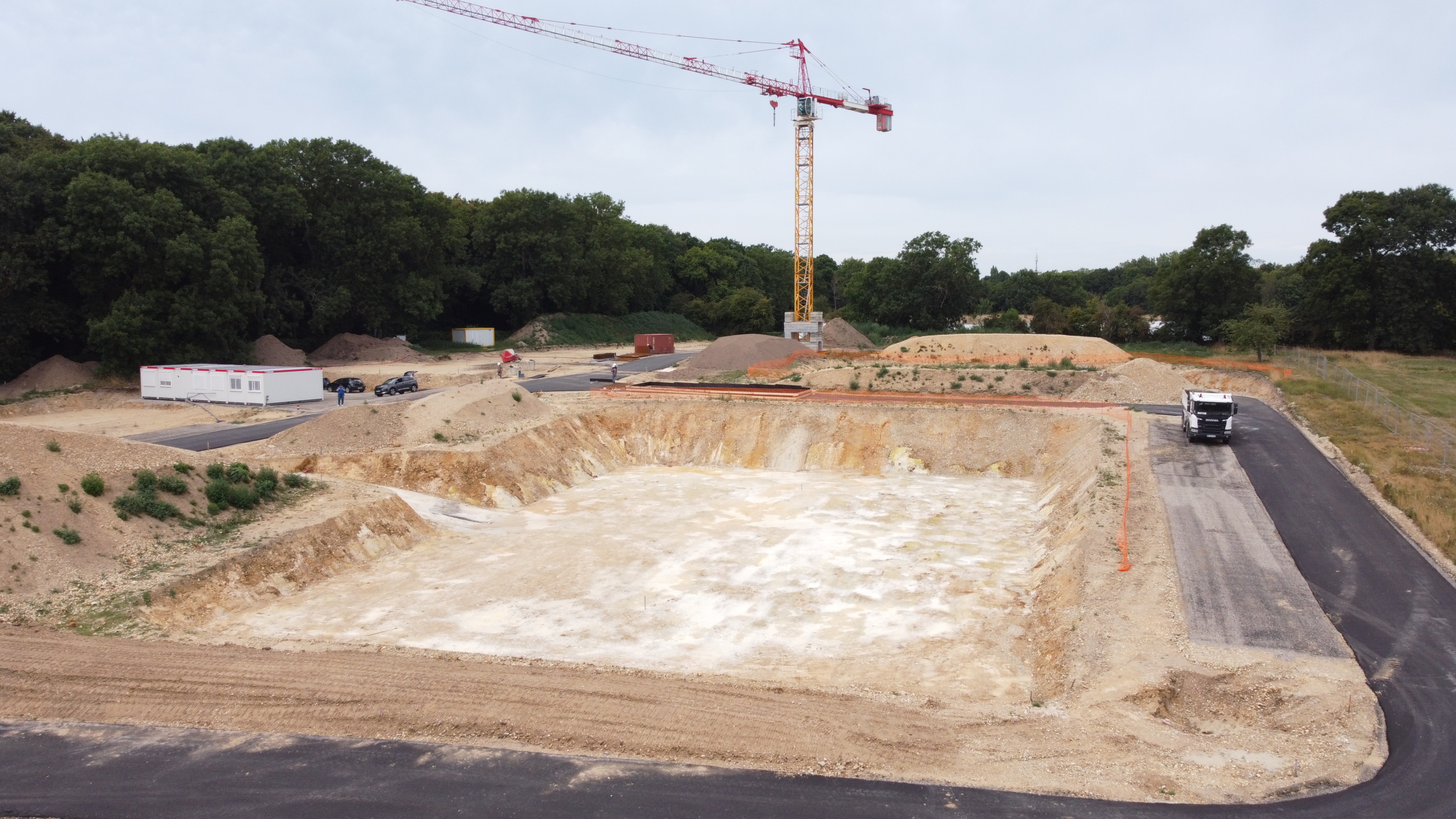

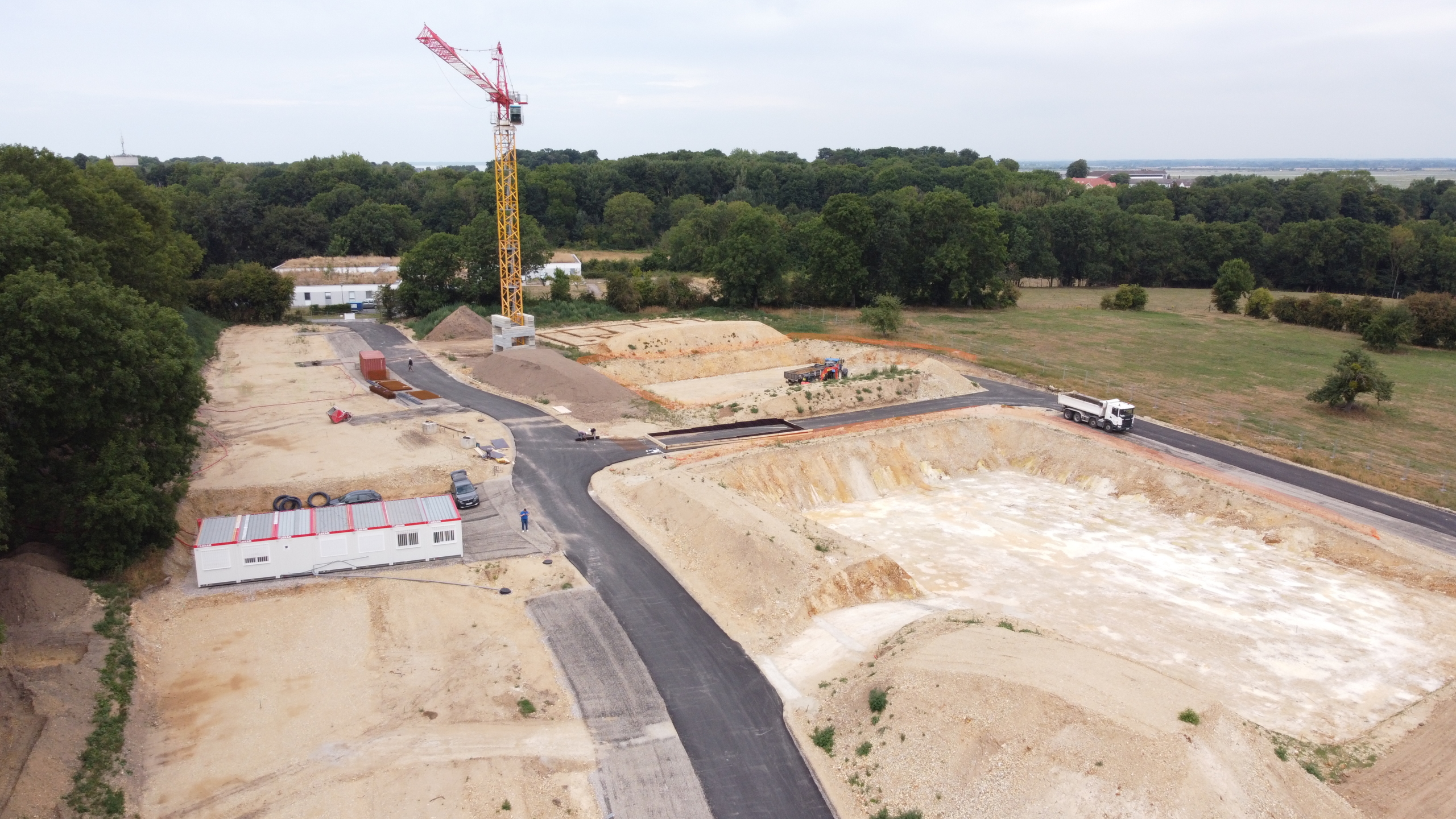

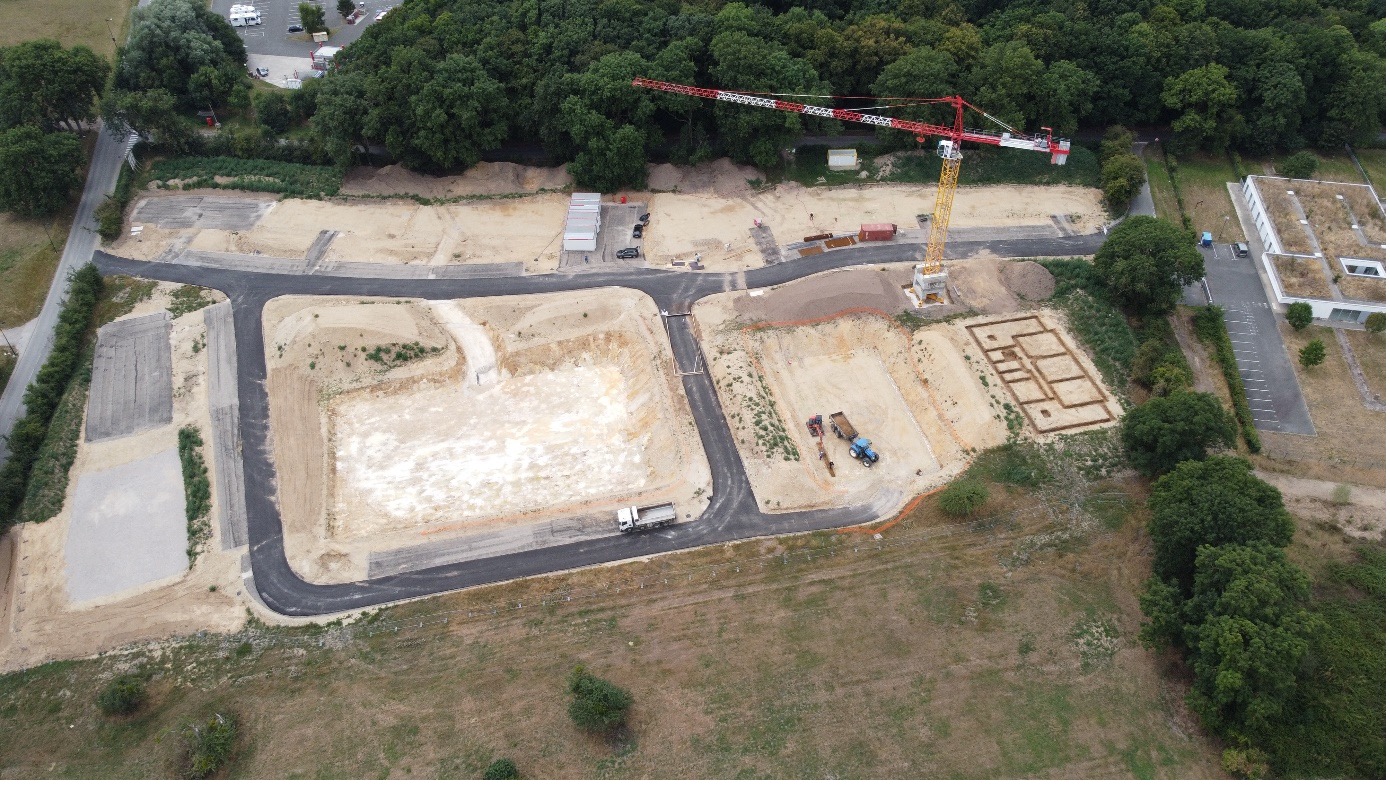

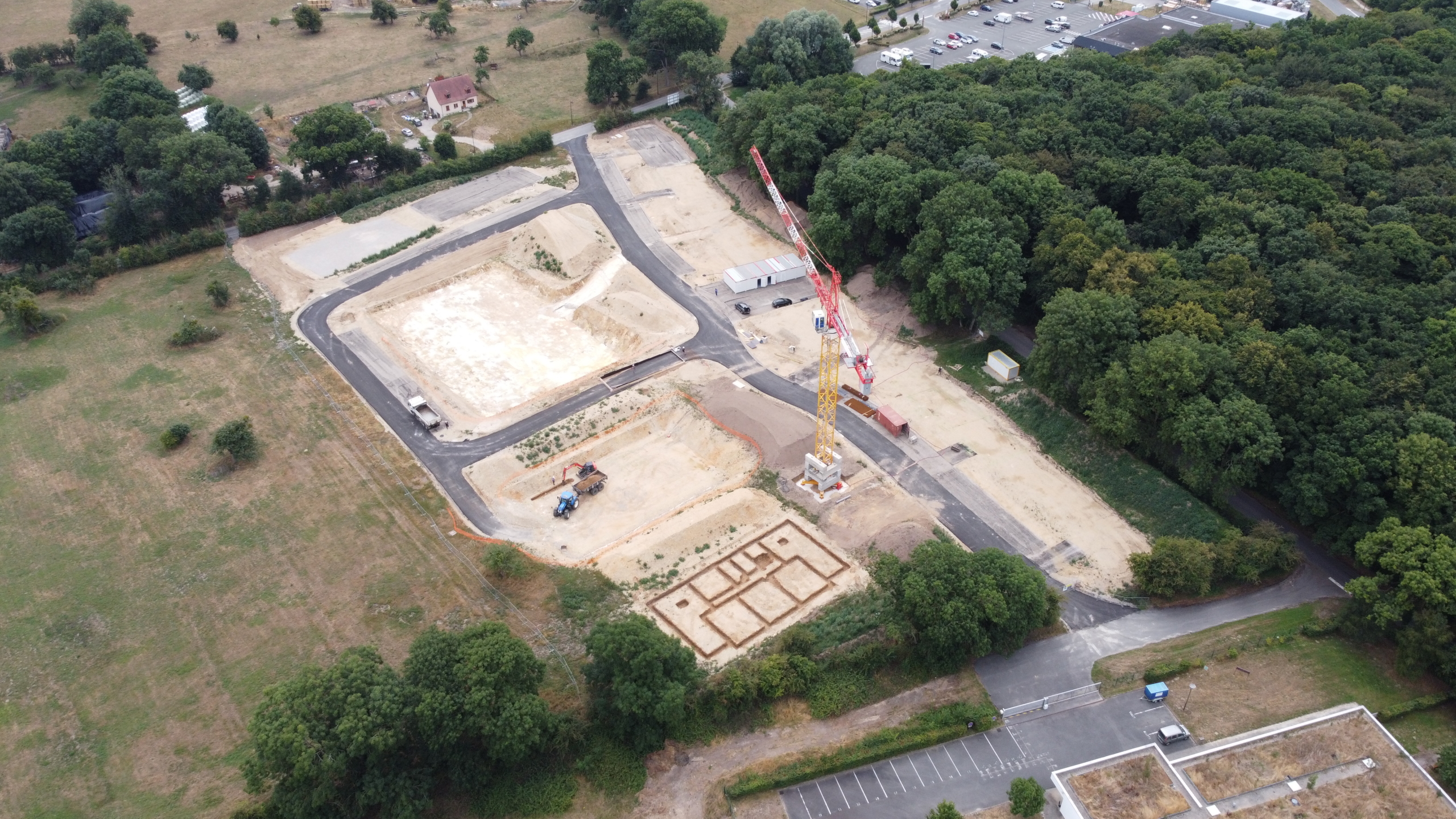

Démarrage travaux 18 Avril 2022 au 29 Juillet 2022 : VRD et terrassement
MI AVRIL => FIN JUILLET
1ère PHASE DES TRAVAUX DE VOIRIE-RESEAUX-DIVERS
- Nettoyage du terrain (arbre morts, enlèvement des clôtures pour animaux), sécurisation du terrain par clôtures de chantier et portail d’accès
- DECAPAGE DE LA TERRE VEGETALE de la totalité du terrain et mise en stock du volume nécessaire pour réemploi final,

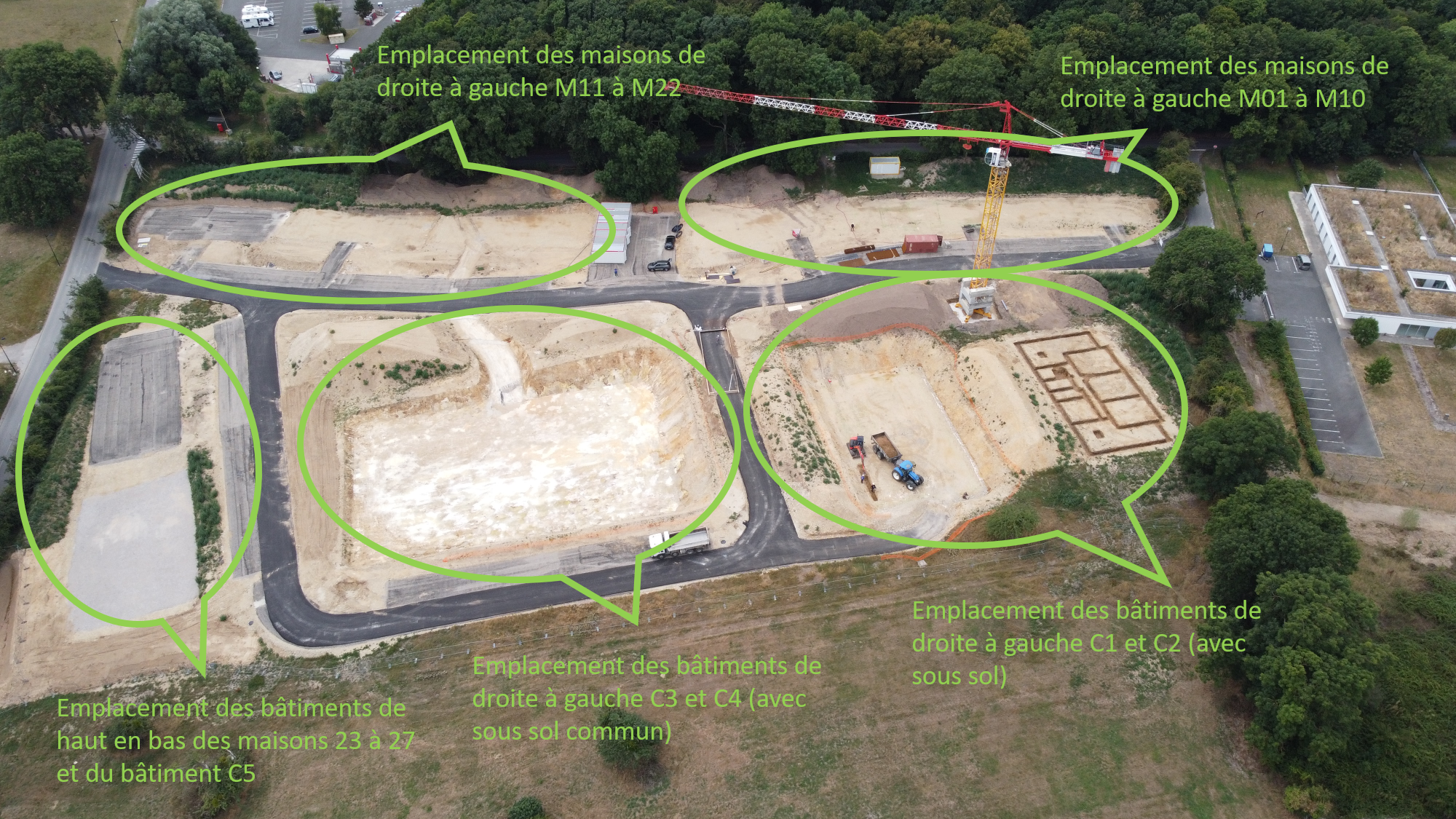

- Implantation des zones à construire (maisons, bâtiments, voirie) et des réseaux enterrés à réaliser
- Réalisation des plateformes des maisons et bâtiments sans sous-sol (27 maisons et C1 + C5) pour mise à disposition à l’entreprise de Gros Oeuvre
- Terrassement des terres à évacuer pour mise à niveau éventuel du projet et terrassement au droit des sous-sols des bâtiments 2-3-4
- Stockage des terres nécessaire pour le remblaiement ultérieur autour des sous-sols à créer
- Réalisation de la structure/fondation de la future voirie faisant office de piste de chantier (pour circulation des camions au propre) par traitement à la chaux-ciment, gravillonnage et 1ere couche d’enrobé.
- Implantation et réalisation des réseaux enterrés à réaliser (principaux réseaux EAUX USEES ET EAUX DE PLUIE) nécessitant un terrassement important, passant à proximité ou sous future voirie
- réseaux enterrés d’ EAUX USEES entre les bâtiments jusqu’à la limite du terrain pour futur raccordement à l’égout.
- Réseaux enterrés, noues d’infiltration et bassins pour gérer les futures EAUX PLUVIALES des zones imperméabilisées (toitures, parking étanchés)
